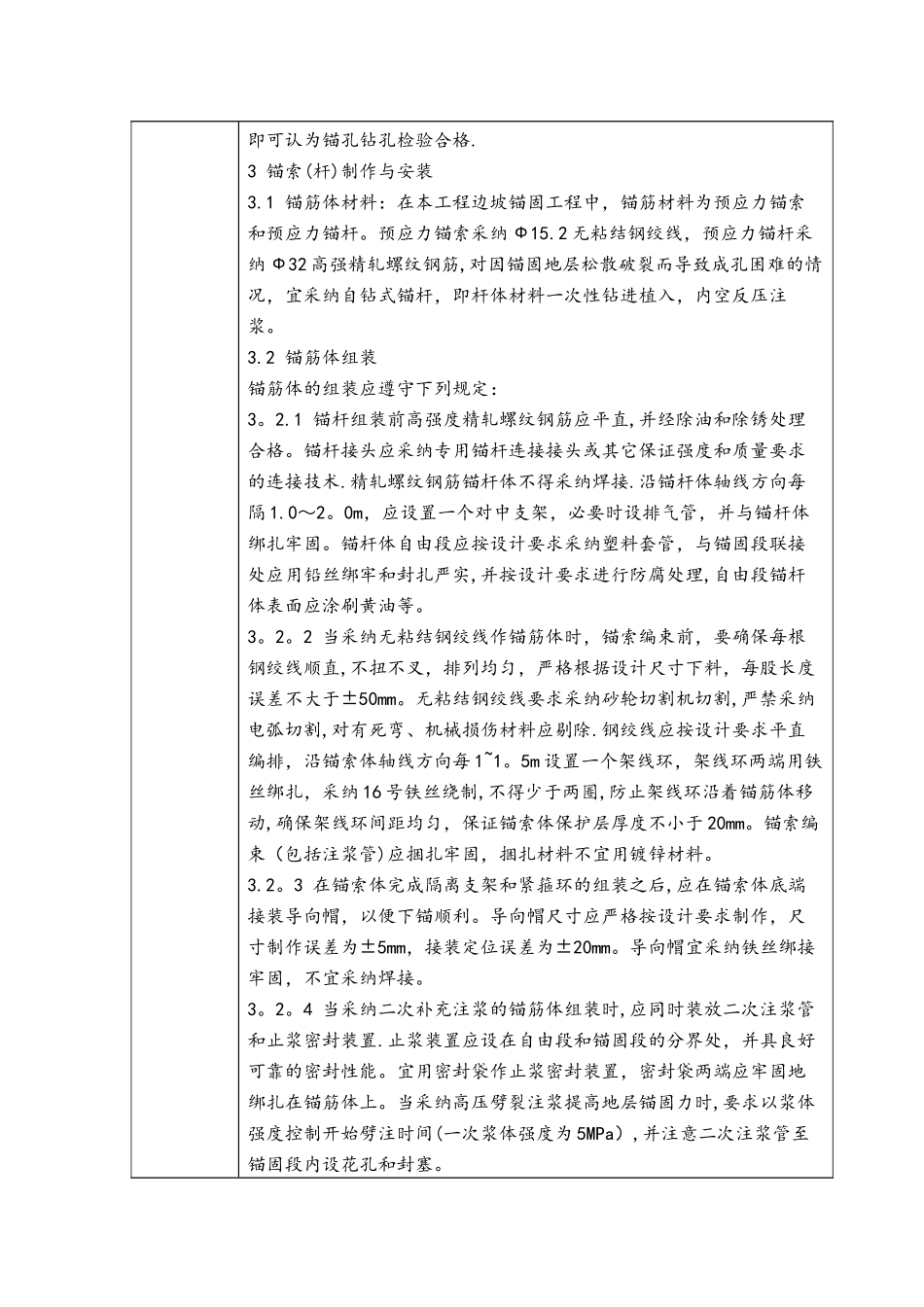

技术交底记录表(锚索锚杆) 表号: 项目名称工程部位交底人交底时间 年 月 日技术交底内 容 一、主要工程量1 锚杆工程量:φ 锚杆,根,单根长度 m; φ 锚杆,根,单根长度 m。2 锚索工程量:索锚索束,单束长度 m;索锚索束,单束长度 m。二、主要技术标准要求1 孔径、孔深 (锚固段长度 m、自由锻长度 m ) 、倾角、方位角;2 注浆压力:MPa;3 张拉:;4 抗拔试验:。三、施工工艺1 锚索(杆)施工的内容包括施工准备、造孔、锚索(杆)制作与安装、注浆、锚索(杆)张拉锁定与封锚等五个环节。 2 预应力锚索(杆)施工基本工序场地整理(或搭设施工平台)→测量定位→安装钻机→成孔→清孔→制安锚索(杆)→锚固段注浆→冠梁(腰梁)浇筑,安装锚具→锚索(杆)张拉锁定→抗拔检验→自由段封孔注浆→封锚2。1 造孔 2。1。1 锚孔测放:根据设计图纸,将锚孔位置准确测放在坡面上,孔位在坡面上水平方向误差不得超过±50mm,高程偏差不得超过±100mm。如遇坡面不平顺或特别困难场地时,需经设计、监理单位认可,在确保坡体稳定和结构安全的前提下,适当放宽定位精度,调整锚孔定位. 2.1。2 钻孔设备:钻孔机具的选择,应该根据锚固地层的类别、锚孔孔径、锚孔深度,以及施工场地条件等来选择钻孔设备.锚孔钻造应尽可能采纳潜孔钻机或锚杆钻机冲击成孔,未经设计允许不得采纳地质钻机成孔。在岩层破裂或松软饱水等易于塌缩孔和卡钻埋钻的地层中应采纳跟管钻进技术。 2。1。3 钻机就位:锚孔钻进施工前,应将场地进行平整(或搭设满足相应承载能力和稳固条件的脚手架),再根据坡面测放孔位准确安装固定钻机,并严格认真进行机位调整,确保锚孔开钻就位水平方向误差不得超过±50mm,高程误差不得超±100mm,钻孔倾角和方向应符合设计要求,倾角允许误差为±1。0°,方位允许误差±2.0°,钻孔倾角与水平方向呈度向下。 2.1.4 钻进方式:锚孔钻进应采纳无水干钻,未经许可情况下禁止开水钻进,以确保锚固工程施工不致于恶化边坡岩土工程地质条件和保证孔壁的粘结性能。钻孔速度应根据使用钻机性能和锚固地层严格控制,防止钻孔扭曲和变径,造成下锚困难或其它意外事故。 2。1.5 钻进过程:钻进过程中应对每个孔的地层变化,钻进状态(钻压、钻速)、地下水及一些特别情况作好现场施工记录。如遇塌孔缩孔等不良钻进现象时,应立即停钻,及时进行固壁灌浆处理(灌浆压力0。1~0.2MPa),待水泥砂浆初凝后,重新扫孔钻进。 2。1.6 ...
