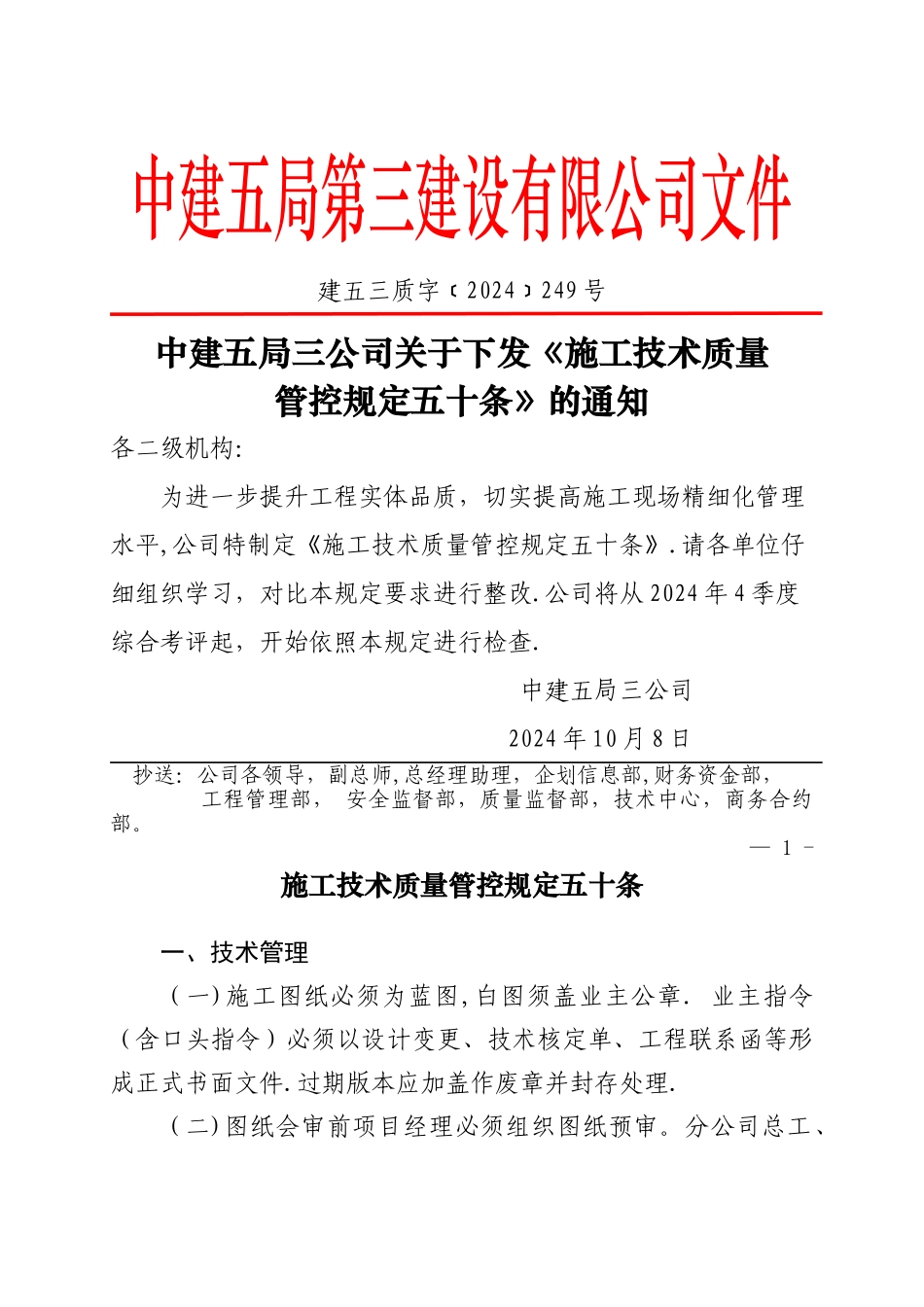

中建五局第三建设有限公司文件建五三质字﹝2024249﹞号中建五局三公司关于下发《施工技术质量管控规定五十条》的通知各二级机构:为进一步提升工程实体品质,切实提高施工现场精细化管理水平,公司特制定《施工技术质量管控规定五十条》
请各单位仔细组织学习,对比本规定要求进行整改
公司将从 2024 年 4 季度综合考评起,开始依照本规定进行检查
中建五局三公司 2024 年 10 月 8 日抄送:公司各领导,副总师,总经理助理,企划信息部,财务资金部, 工程管理部, 安全监督部,质量监督部,技术中心,商务合约部
— 1 -施工技术质量管控规定五十条一、技术管理(一)施工图纸必须为蓝图,白图须盖业主公章
业主指令(含口头指令)必须以设计变更、技术核定单、工程联系函等形成正式书面文件
过期版本应加盖作废章并封存处理
(二)图纸会审前项目经理必须组织图纸预审

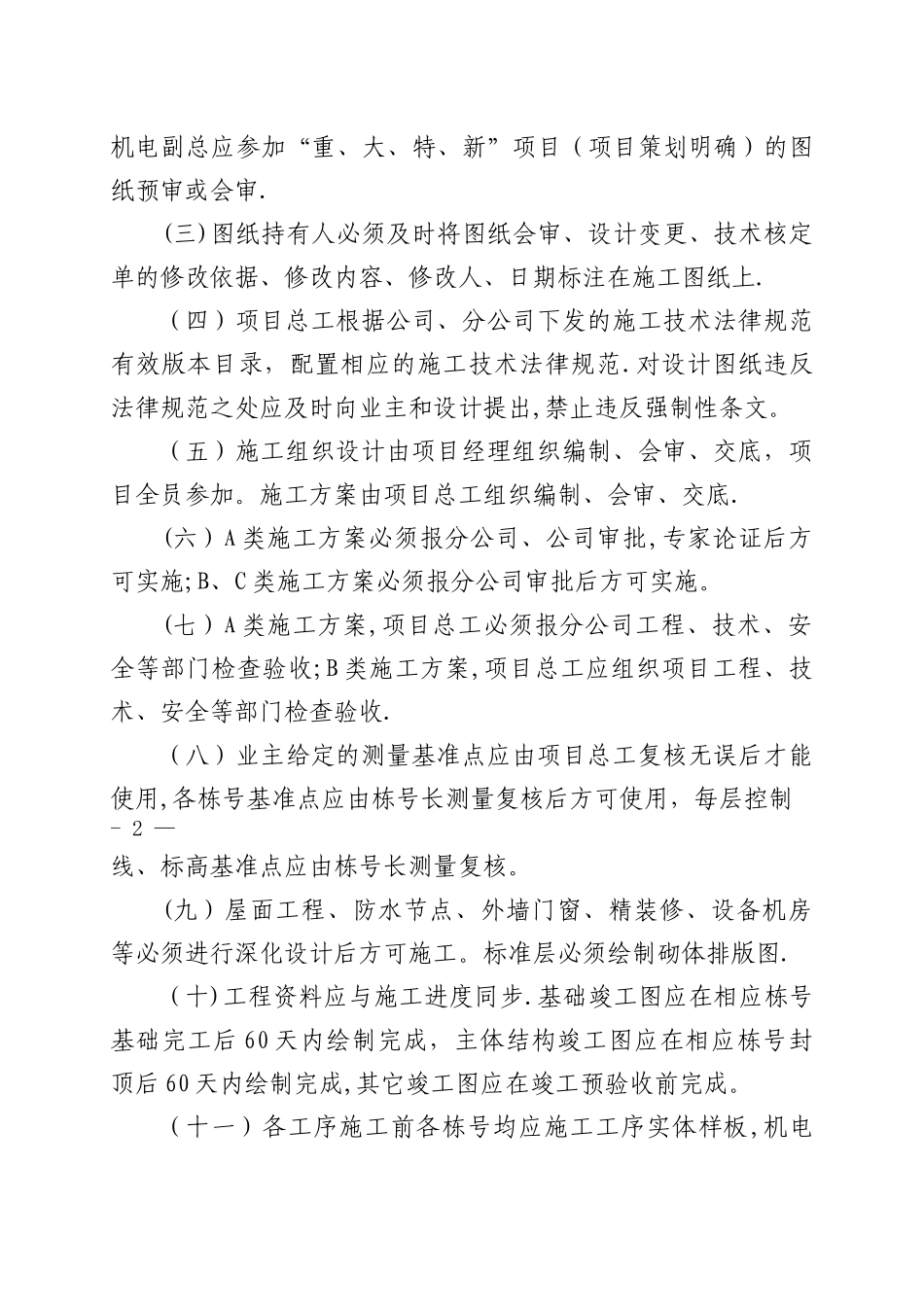

分公司总工、机电副总应参加“重、大、特、新”项目(项目策划明确)的图纸预审或会审
(三)图纸持有人必须及时将图纸会审、设计变更、技术核定单的修改依据、修改内容、修改人、日期标注在施工图纸上
(四)项目总工根据公司、分公司下发的施工技术法律规范有效版本目录,配置相应的施工技术法律规范
对设计图纸违反法律规范之处应及时向业主和设计提出,禁止违反强制性条文
(五)施工组织设计由项目经理组织编制、会审、交底,项目全员参加
施工方案由项目总工组织编制、会审、交底
(六)A 类施工方案必须报分公司、公司审批,专家论证后方可实施;B、C 类施工方案必须报分公司审批后方可实施
(七)A 类施工方案,项目总工必须报分公司工程、技术、安全等部门检查验收;B 类施工方案,项目总工应组织项目工程、技术、安全等部门检查验收
(八)业主给定的测量基准点应由项目总工复核无误后才能使用,各栋号基准点应由栋号长测量复核后方可使用,每层控制- 2 —线、标高
