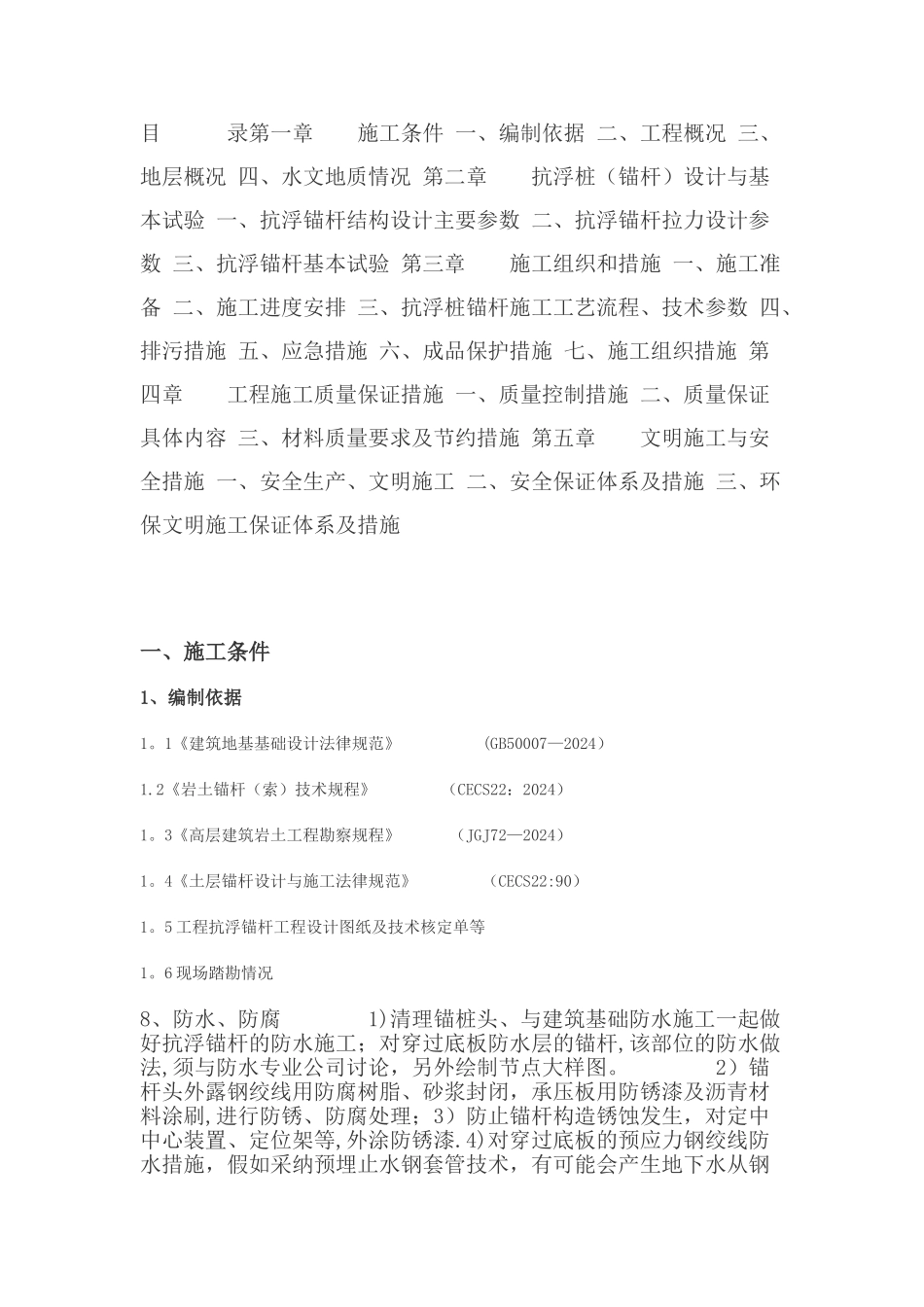

目 录第一章 施工条件 一、编制依据 二、工程概况 三、地层概况 四、水文地质情况 第二章 抗浮桩(锚杆)设计与基本试验 一、抗浮锚杆结构设计主要参数 二、抗浮锚杆拉力设计参数 三、抗浮锚杆基本试验 第三章 施工组织和措施 一、施工准备 二、施工进度安排 三、抗浮桩锚杆施工工艺流程、技术参数 四、排污措施 五、应急措施 六、成品保护措施 七、施工组织措施 第四章 工程施工质量保证措施 一、质量控制措施 二、质量保证具体内容 三、材料质量要求及节约措施 第五章 文明施工与安全措施 一、安全生产、文明施工 二、安全保证体系及措施 三、环保文明施工保证体系及措施 一、施工条件1、编制依据 1
1《建筑地基基础设计法律规范》 (GB50007—2024) 1
2《岩土锚杆(索)技术规程》 (CECS22:2024) 1
3《高层建筑岩土工程勘察规程》 (JGJ72—2024) 1
4《土层锚杆设计与施工法律规范》 (CECS22:90)1
5 工程抗浮锚杆工程设计图纸及技术核定单等1

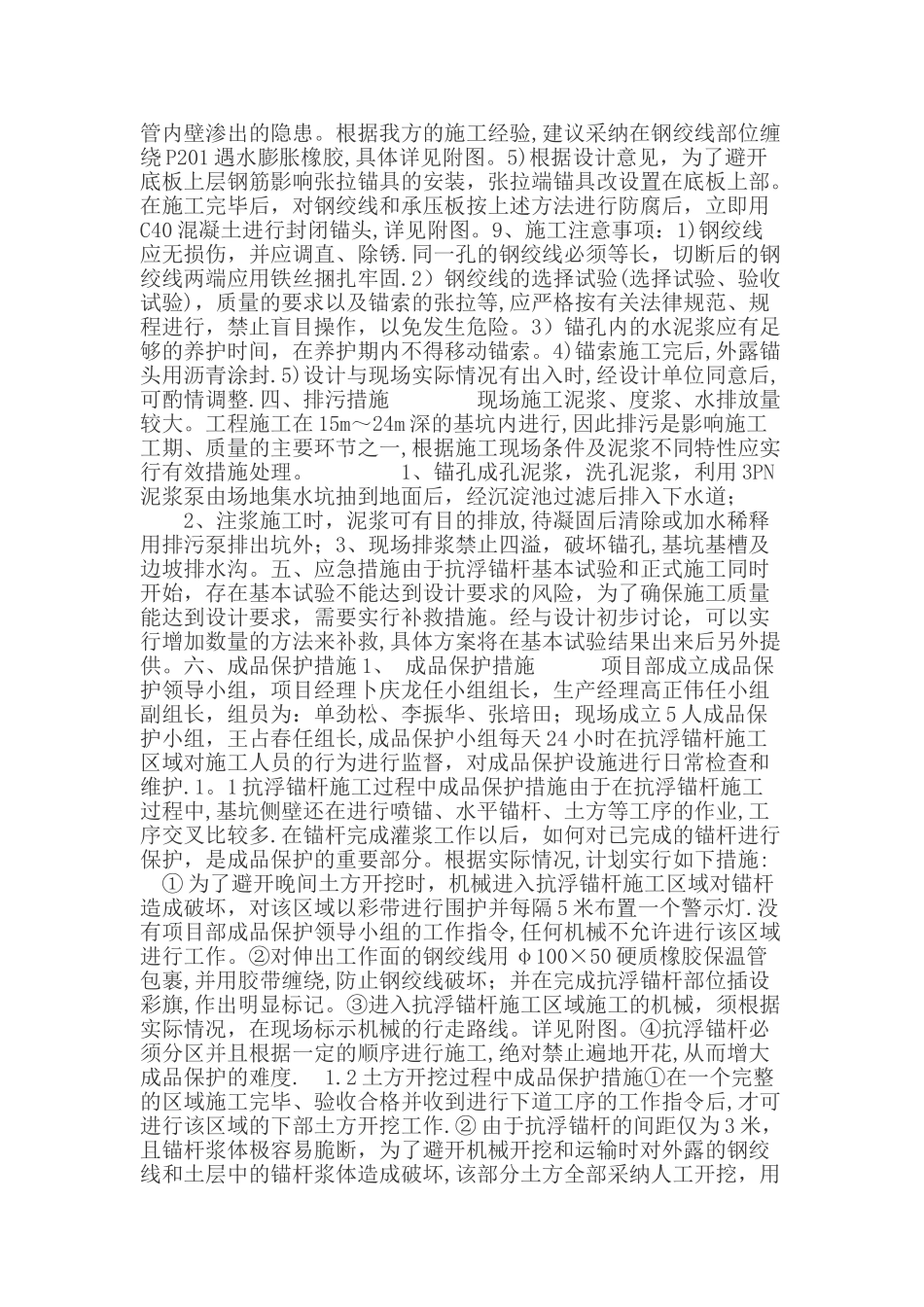

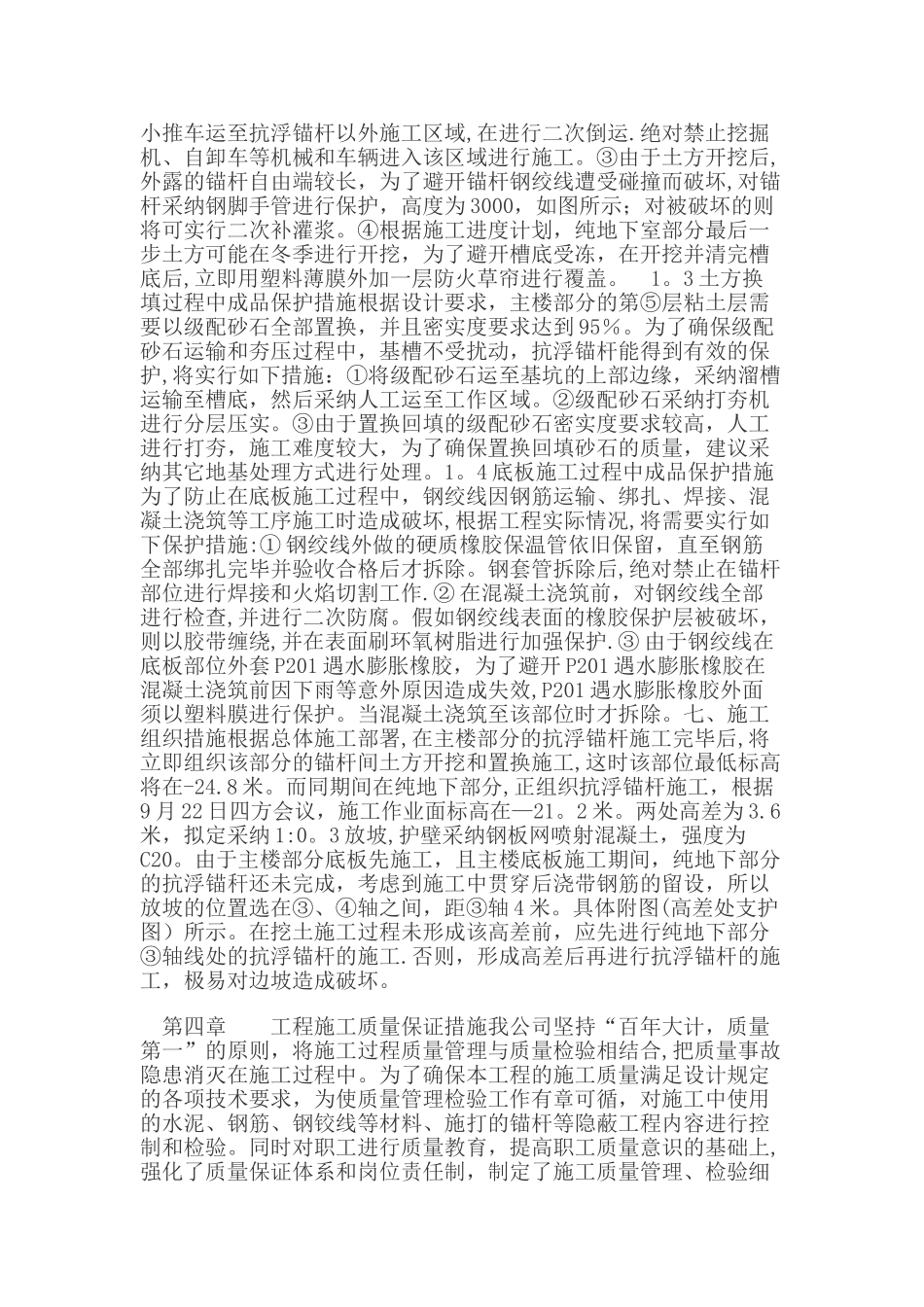

6 现场踏勘情况8、防水、防腐 1)清理锚桩头、与建筑基础防水施工一起做好抗浮锚杆的防水施工;对穿过底板防水层的锚杆,该部位的防水做法,须与防水专业公司讨论,另外绘制节点大样图
2)锚杆头外露钢绞线用防腐树脂、砂浆封闭,承压板用防锈漆及沥青材料涂刷,进行防锈、防腐处理;3)防止锚杆构造锈蚀发生,对定中中心装置、定位架等,外涂防锈漆
4)对穿过底板的预应力钢绞线防水措施,假如采纳预埋止水钢套管技术,有可能会产生地下水从钢管内壁渗出的隐患
根据我方的施工经验,建议采纳在钢绞线部位缠绕 P201 遇水膨胀橡胶,具体详见附图
5)根据设计意见,为了避开底板上层钢筋影响张拉锚具的安装,张拉端锚具改设置在底板上部
在施工完毕后,对钢绞线和承压板按上述方法进行防腐后,立即用C40 混凝土进行封闭锚头,详见附图
