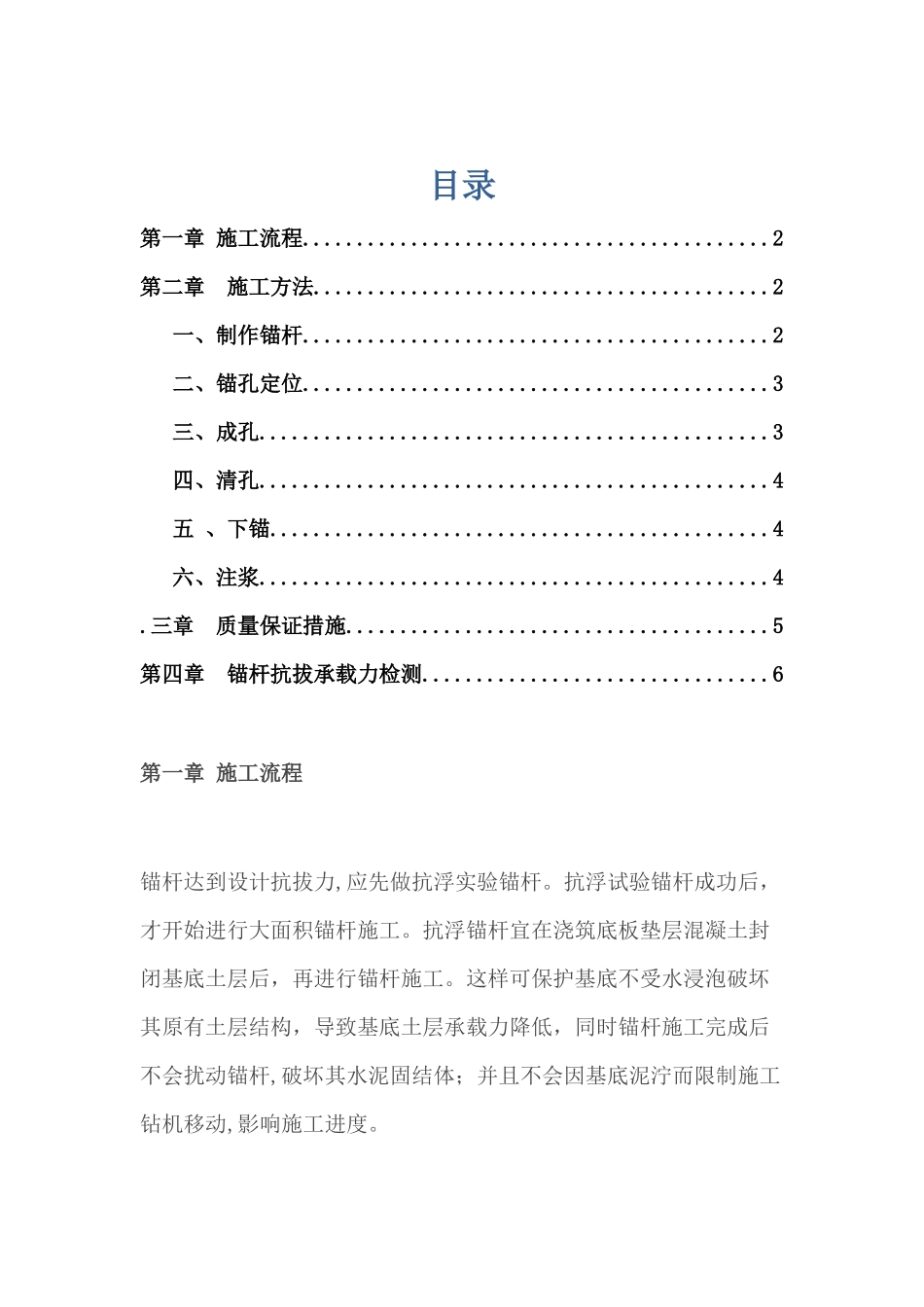

目录第一章 施工流程
2第二章 施工方法
2一、制作锚杆

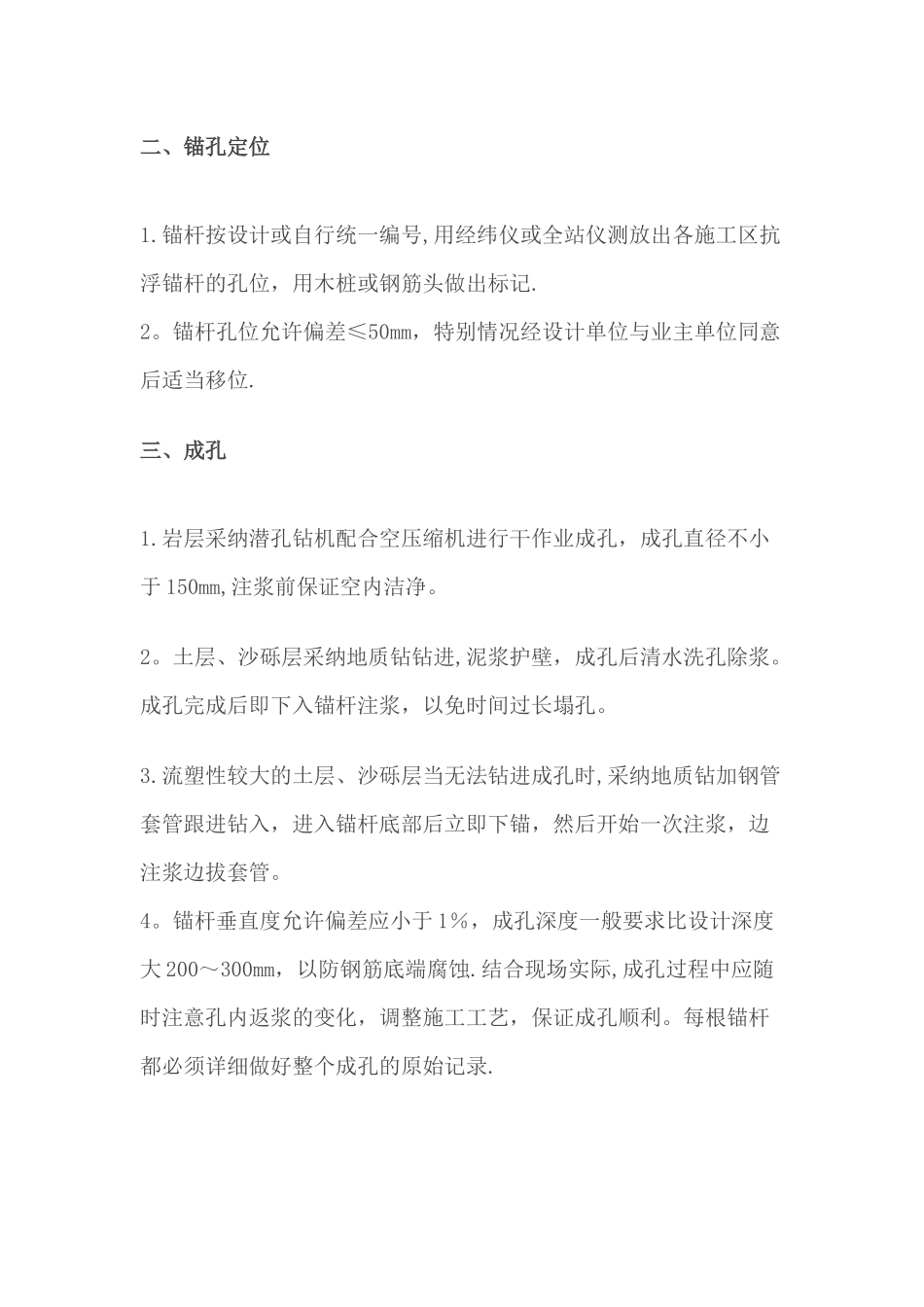

2二、锚孔定位
4五 、下锚
三章 质量保证措施
5第四章 锚杆抗拔承载力检测
6第一章 施工流程锚杆达到设计抗拔力,应先做抗浮实验锚杆
抗浮试验锚杆成功后,才开始进行大面积锚杆施工
抗浮锚杆宜在浇筑底板垫层混凝土封闭基底土层后,再进行锚杆施工
这样可保护基底不受水浸泡破坏其原有土层结构,导致基底土层承载力降低,同时锚杆施工完成后不会扰动锚杆,破坏其水泥固结体;并且不会因基底泥泞而限制施工钻机移动,影响施工进度
全长粘结抗浮锚杆施工流程如下:制作锚杆→锚孔定位→成孔→清孔→下锚→一次注浆→二次注浆→清理作业面→锚杆养护→质量检测 第二章 施工方法一、制作锚杆1
