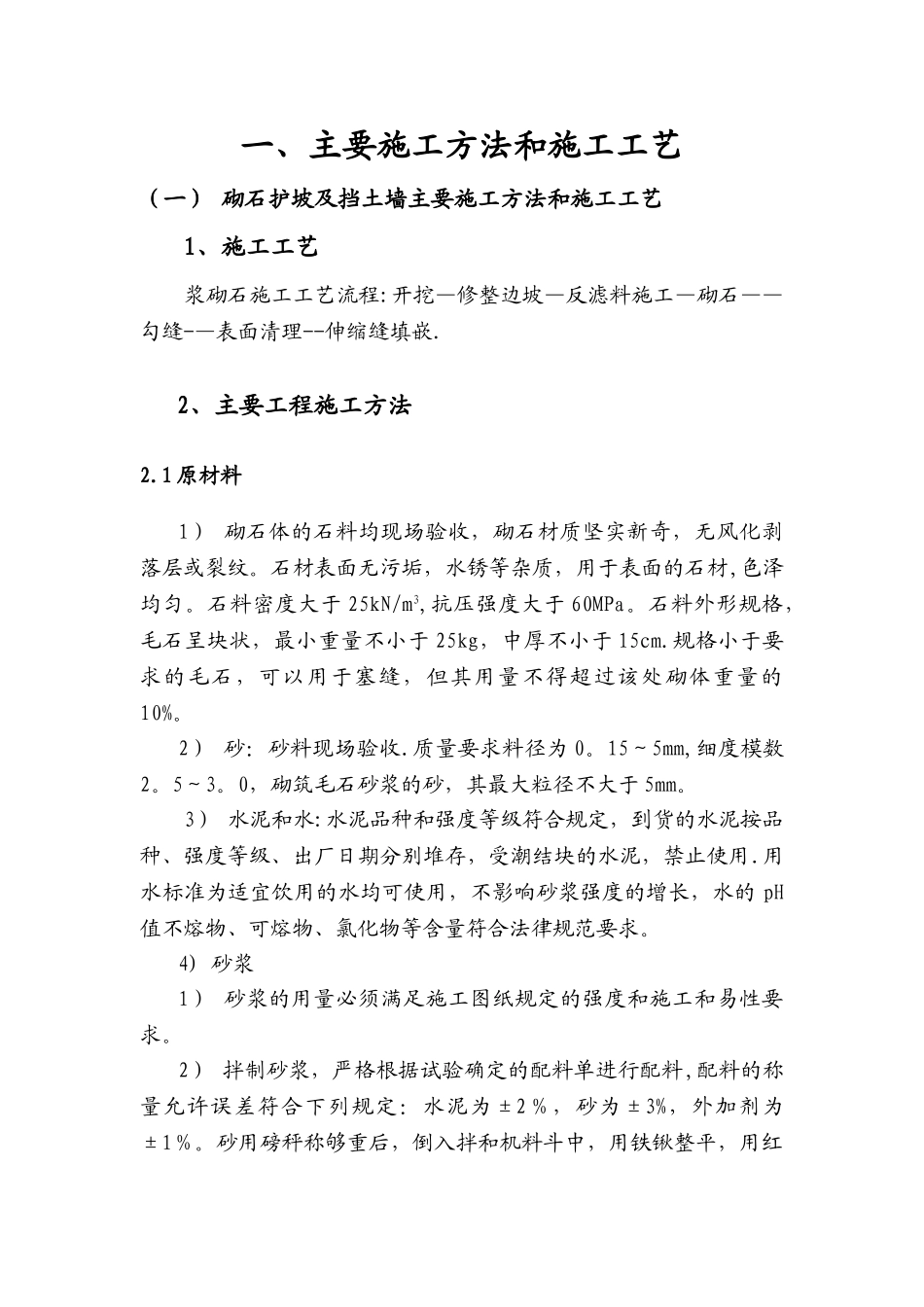

一、主要施工方法和施工工艺(一) 砌石护坡及挡土墙主要施工方法和施工工艺1、施工工艺浆砌石施工工艺流程:开挖—修整边坡—反滤料施工—砌石——勾缝-—表面清理--伸缩缝填嵌
2、主要工程施工方法2
1 原材料1) 砌石体的石料均现场验收,砌石材质坚实新奇,无风化剥落层或裂纹
石材表面无污垢,水锈等杂质,用于表面的石材,色泽均匀
石料密度大于 25kN/m3,抗压强度大于 60MPa
石料外形规格,毛石呈块状,最小重量不小于 25kg,中厚不小于 15cm
规格小于要求的毛石,可以用于塞缝,但其用量不得超过该处砌体重量的10%
2) 砂:砂料现场验收
质量要求料径为 0
15~5mm,细度模数2
0,砌筑毛石砂浆的砂,其最大粒径不大于 5mm
3) 水泥和水:水泥品种和强度等级符合规定,到货的水泥按品种、强度等级、出厂日期分别堆存,受潮结块的水泥,禁止使用
用水标准为适宜饮用的水均可使用,不影响砂浆强度的增长,水的 pH 值不熔物、可熔物、氯化物等含量符合法律规范要求

4) 砂浆1) 砂浆的用量必须满足施工图纸规定的强度和施工和易性要求
2) 拌制砂浆,严格根据试验确定的配料单进行配料,配料的称量允许误差符合下列规定:水泥为±2%,砂为±3%,外加剂为±1%
砂用磅秤称够重后,倒入拌和机料斗中,用铁锹整平,用红漆画上标记,当含水量变化较大时,及时进行砂用量的标定
含水量变化不大时,间隔 15 天进行一次砂用量的标定
3) 拌合时间:机械拌合不少于 2~3min
4) 胶凝材料随拌随用
在运输或储存中发生离析或泌水时,砌筑前重新拌合,已初凝的砂浆不得使用
5)当冬期日平均气温低于 3~5℃时,不宜进行砌筑,当气温不低于 0℃而进行砌筑时,水泥砂浆强度等级适当提高,并保持熟料的砌筑温度不低于 5℃,为防冻害,实行保温措施

2 浆砌石砌筑(1) 一般要求浆砌石砌筑符合
