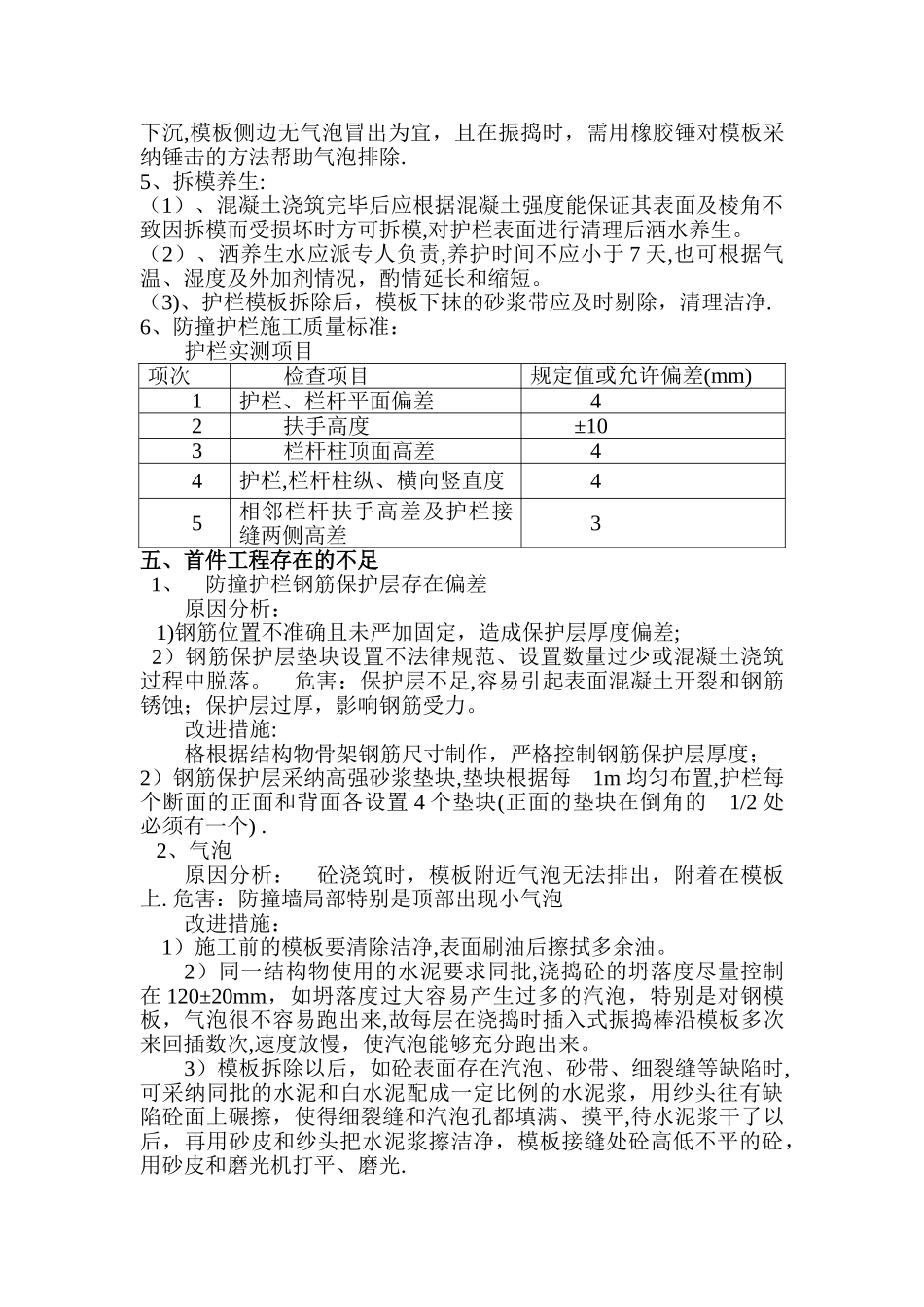

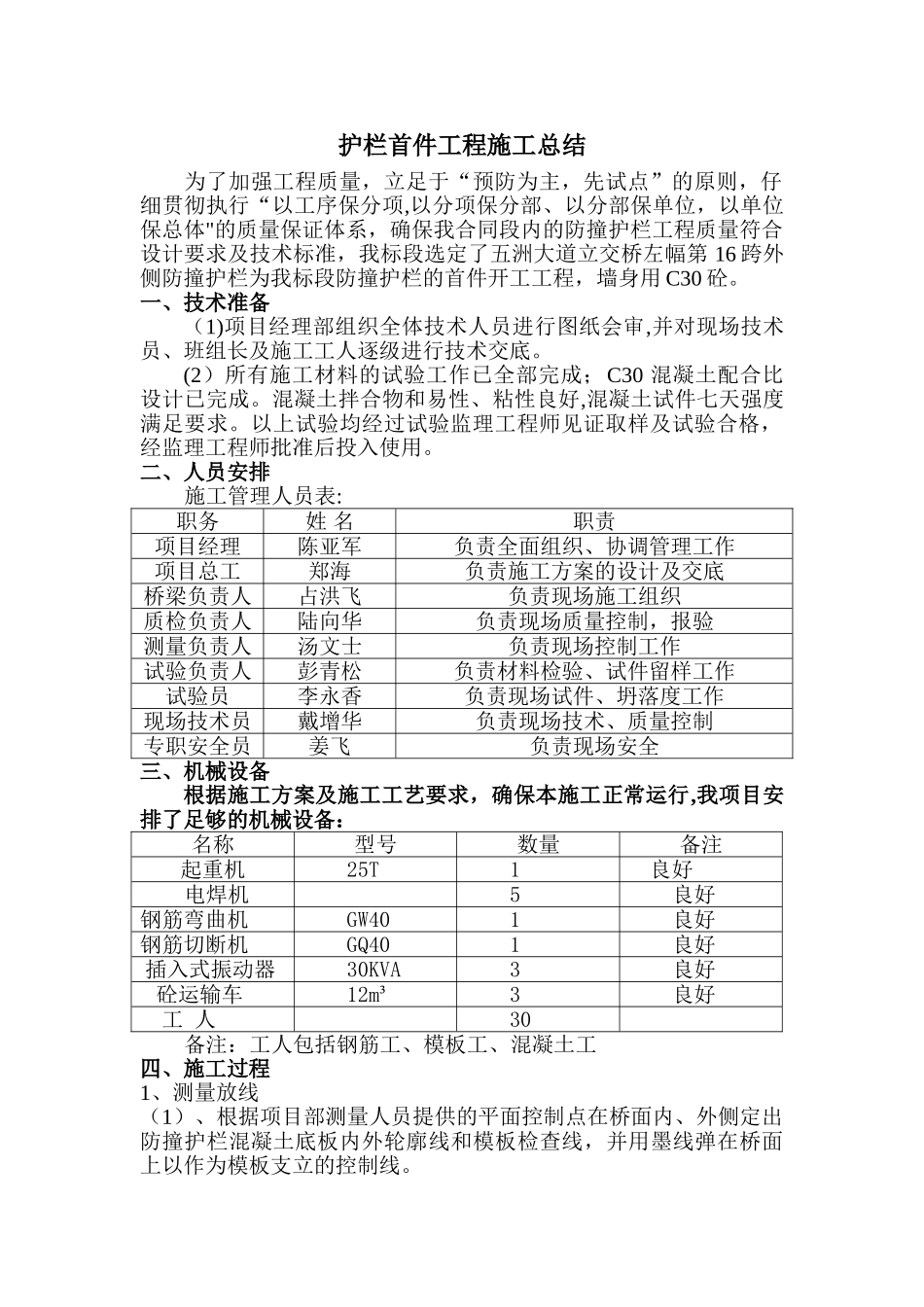

护栏首件工程施工总结为了加强工程质量,立足于“预防为主,先试点”的原则,仔细贯彻执行“以工序保分项,以分项保分部、以分部保单位,以单位保总体"的质量保证体系,确保我合同段内的防撞护栏工程质量符合设计要求及技术标准,我标段选定了五洲大道立交桥左幅第 16 跨外侧防撞护栏为我标段防撞护栏的首件开工工程,墙身用 C30 砼。一、技术准备(1)项目经理部组织全体技术人员进行图纸会审,并对现场技术员、班组长及施工工人逐级进行技术交底。 (2)所有施工材料的试验工作已全部完成;C30 混凝土配合比设计已完成。混凝土拌合物和易性、粘性良好,混凝土试件七天强度满足要求。以上试验均经过试验监理工程师见证取样及试验合格,经监理工程师批准后投入使用。 二、人员安排 施工管理人员表: 职务姓 名职责项目经理陈亚军负责全面组织、协调管理工作项目总工郑海负责施工方案的设计及交底桥梁负责人占洪飞负责现场施工组织质检负责人陆向华负责现场质量控制,报验测量负责人汤文士负责现场控制工作试验负责人彭青松负责材料检验、试件留样工作试验员李永香负责现场试件、坍落度工作现场技术员戴增华负责现场技术、质量控制专职安全员姜飞负责现场安全三、机械设备根据施工方案及施工工艺要求,确保本施工正常运行,我项目安排了足够的机械设备:名称型号数量备注起重机25T1 良好电焊机5良好钢筋弯曲机GW401良好钢筋切断机GQ401良好 插入式振动器30KVA3良好 砼运输车12m³3良好 工 人30备注:工人包括钢筋工、模板工、混凝土工四、施工过程 1、测量放线 (1)、根据项目部测量人员提供的平面控制点在桥面内、外侧定出防撞护栏混凝土底板内外轮廓线和模板检查线,并用墨线弹在桥面上以作为模板支立的控制线。 (2)、每隔 5-10 米在梁体预埋钢筋上焊接一根钢筋,测放出护栏顶面高程线并用红油漆标注在钢筋上,作为钢筋绑扎时的标高控制点. 2、钢筋加工及绑扎: (1)、严格根据施工图设计要求准确下料,随时检查大样尺寸的准确性。(2)、钢筋安装前做好除锈工作(包括预埋钢筋),对预埋钢筋位置不准确的及时纠正或多加帮条纠偏,安装时注意保护层预留准确,现场绑扎必须挂线施工,严禁钢筋超出出混凝土顶面高程,钢筋绑扎安装完毕后告知施工现场工长核实钢筋平面位置及高程无误后方可与防撞墙预埋钢筋进行焊接。 (3)、拼装模板前及时绑扎保护层垫块(垫块要求以锯齿形为宜)。为防止砼干缩和主梁挠度变化等造成护栏开裂,浇筑防撞...
