九环东线公路隐患整治工程(平武段)护肩施工方案施工方案编制:复核:审核:四川豪特路桥工程有限公司二 0 一四年四月护肩施工方案一、编制依据1
《公路路基施工技术法律规范》JTGF10—20242
《公路工程质量检验评定标准》JTG F80/1—20243
设计护肩标准图纸
现场踏勘调查资料
二、工程概况该段护肩共 5 道,合计 346m3
墙身采纳 C20 片石混凝土

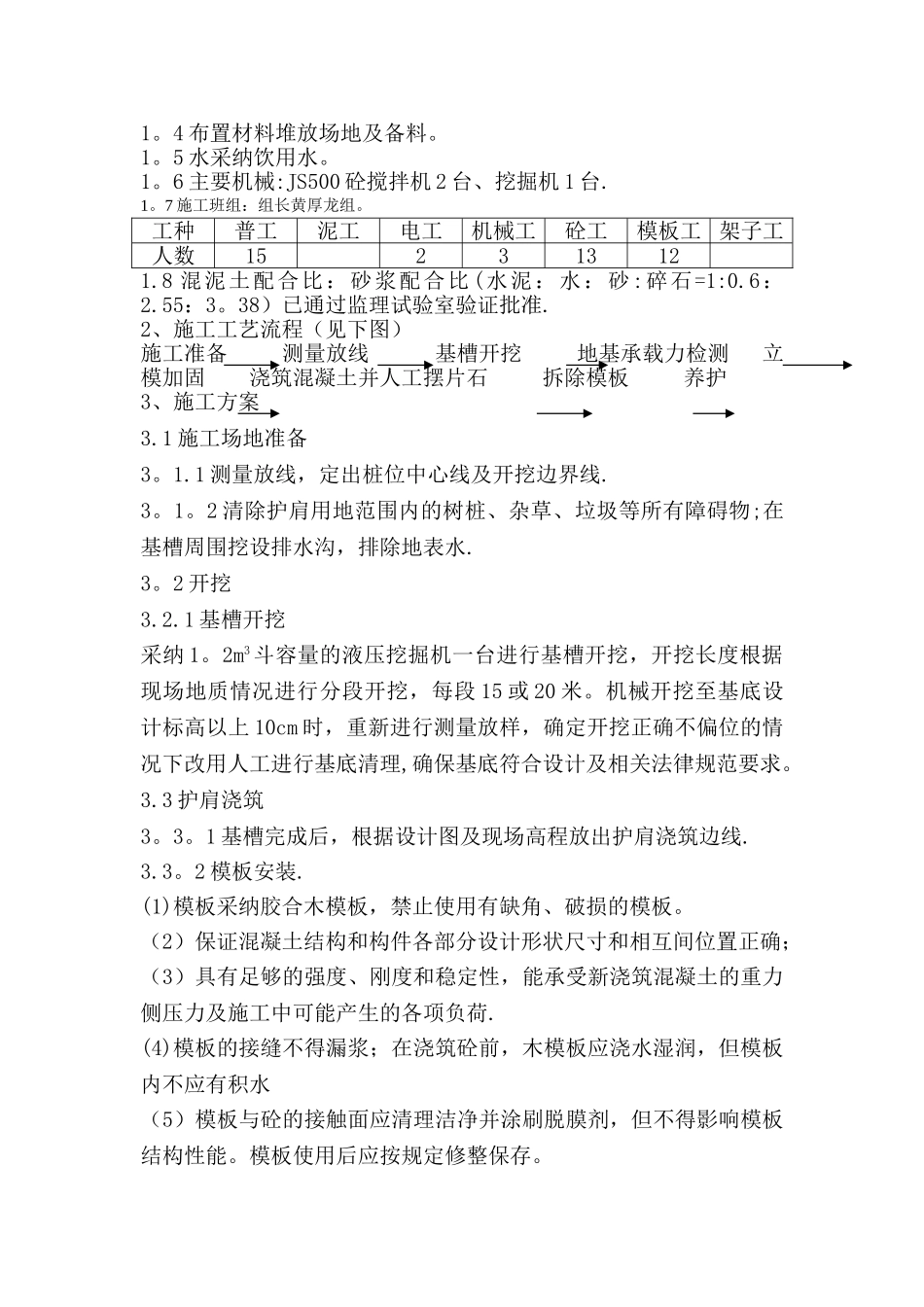

三、施工组织1、施工准备1
1 图纸审核及原地貌复测,发现图纸有误或现场与设计不符的及时上报相关人员进行复查
2 护肩片石掺加量严禁超过 20%,片石抗压强度不小于 30Mpa
3 C20 砼采纳现场拌合
4 布置材料堆放场地及备料
5 水采纳饮用水
6 主要机械:JS500 砼搅拌机 2 台、挖掘机 1 台
7 施工班组:组长黄厚龙组
工种普工泥工电工机械工砼工模板工架子工人数152313121
8 混泥土配合比:砂浆配合比 (水泥:水:砂:碎石=1:0
38)已通过监理试验室验证批准
2、施工工艺流程(见下图) 施工准备 测量放线 基槽开挖 地基承载力检测 立模加固 浇筑混凝土并人工摆片石 拆除模板 养护3、施工方案3
1 施工场地准备3
1 测量放线,定出桩位中心线及开挖边界线
2 清除护肩用地范围内的树桩、杂草、垃圾等所有障碍物;在基槽周围挖设排水沟,排除地表水
1 基槽开挖采纳 1
2m3斗容量的液压挖掘机一台进行基槽开挖,开挖长度根据现场地质情况进行分段开挖,每段 15 或 20 米
机械开挖至基底设计标高以上 10cm 时,重新进行测量放样,确定开挖正确不偏位的情况下改用人工进行基底清理,确保基底符合设计及相关法律规范要求
3 护肩浇筑3

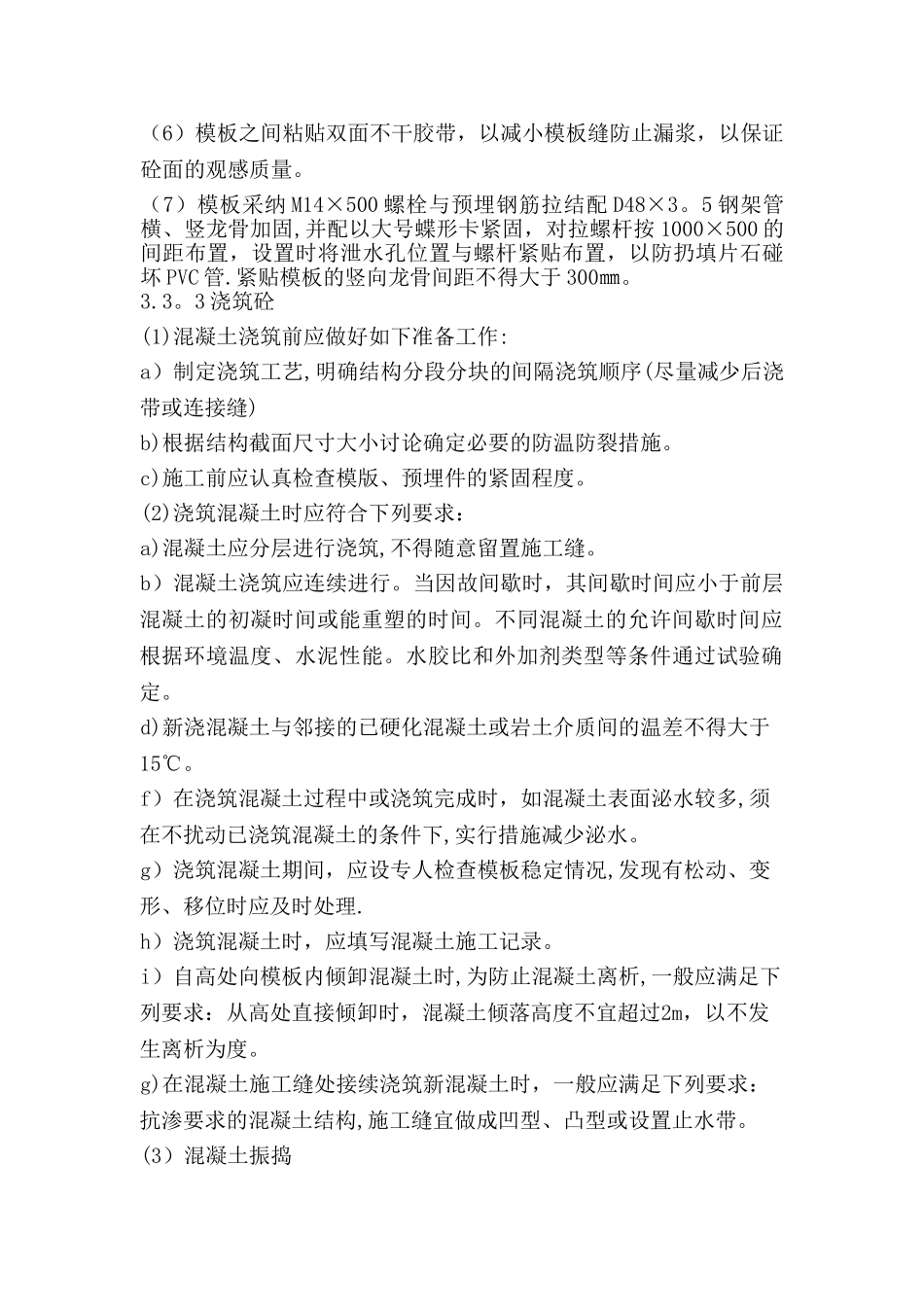

1 基槽完成后,根据设计图及现场高程放出护肩浇筑边线
