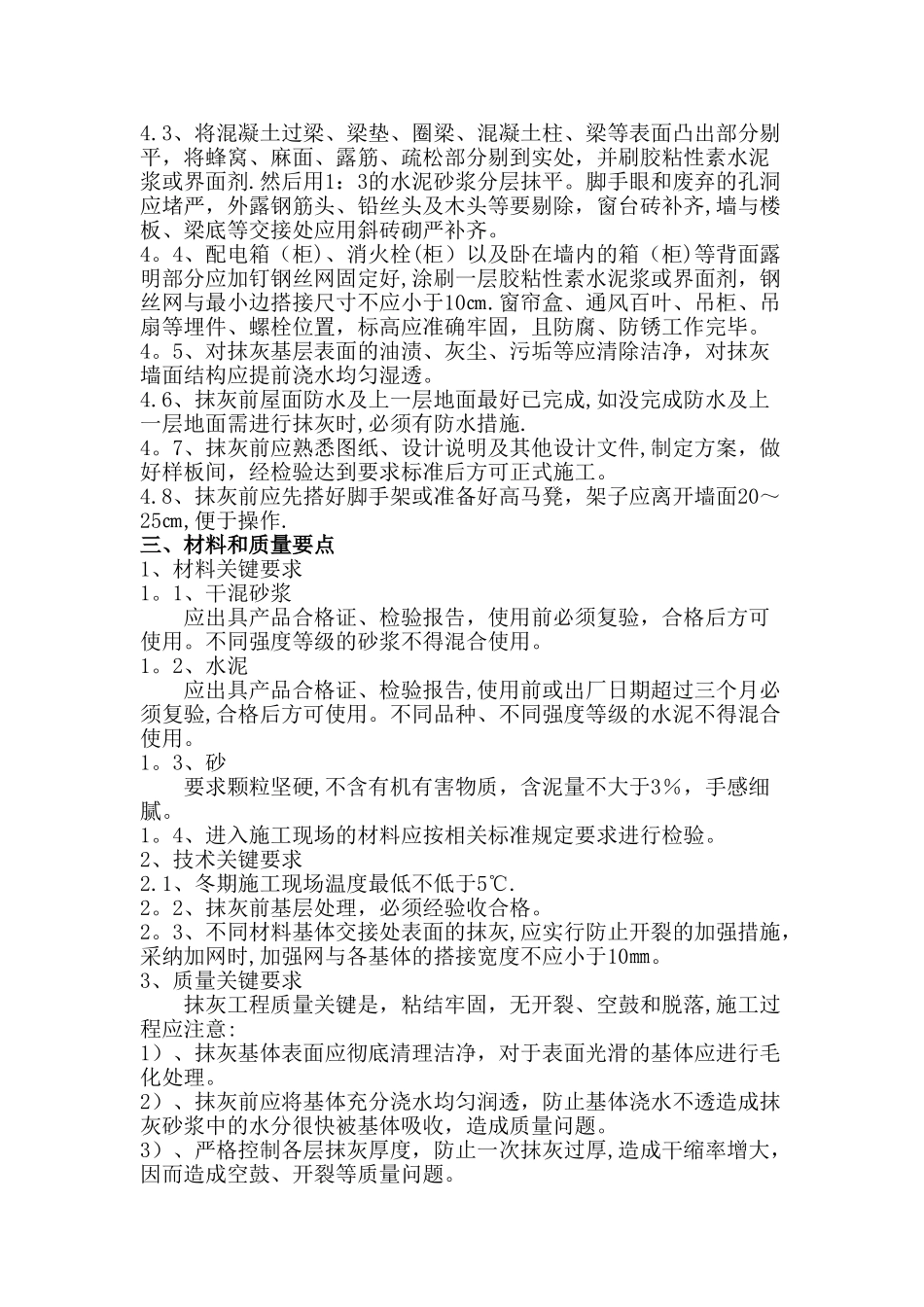

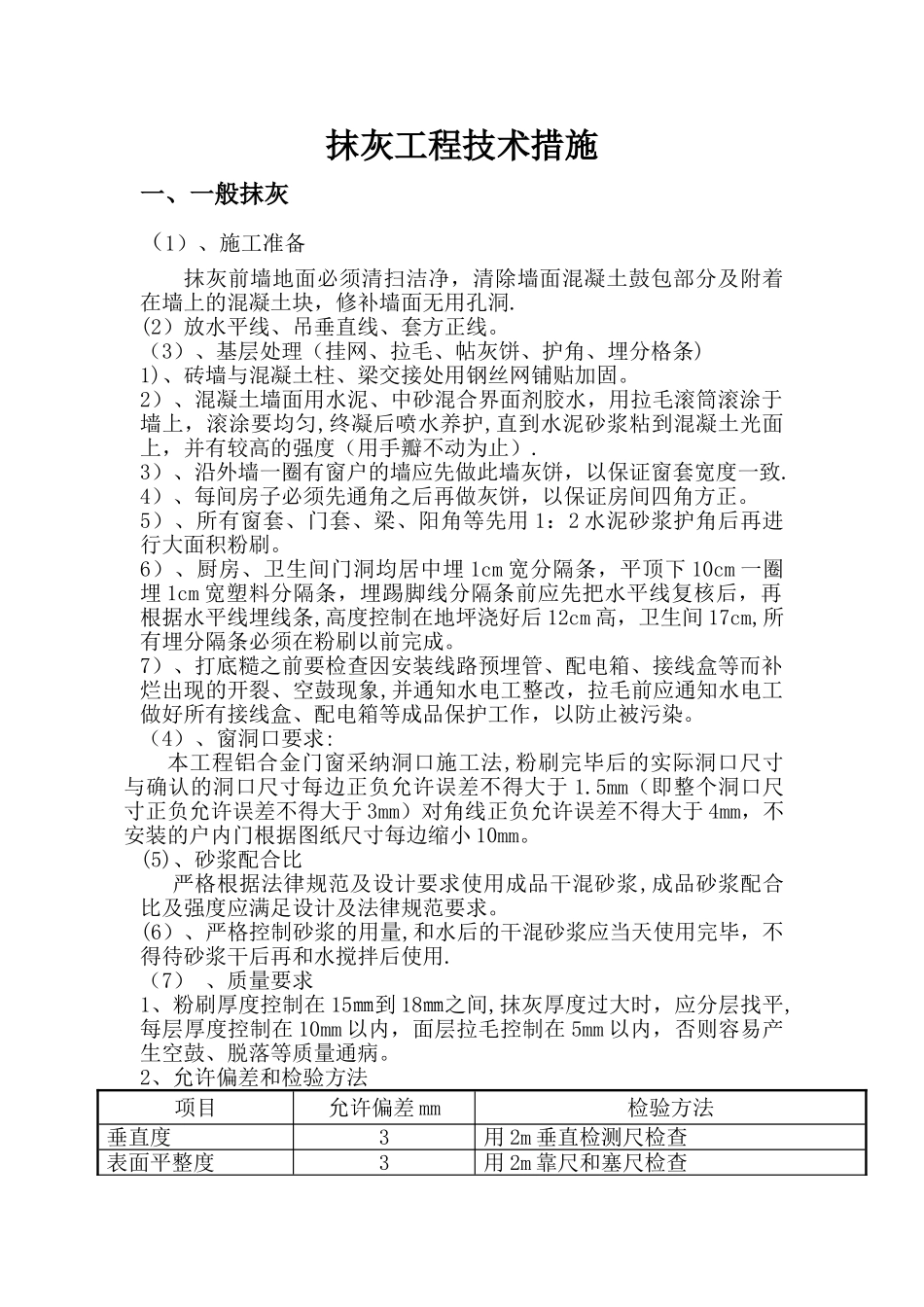

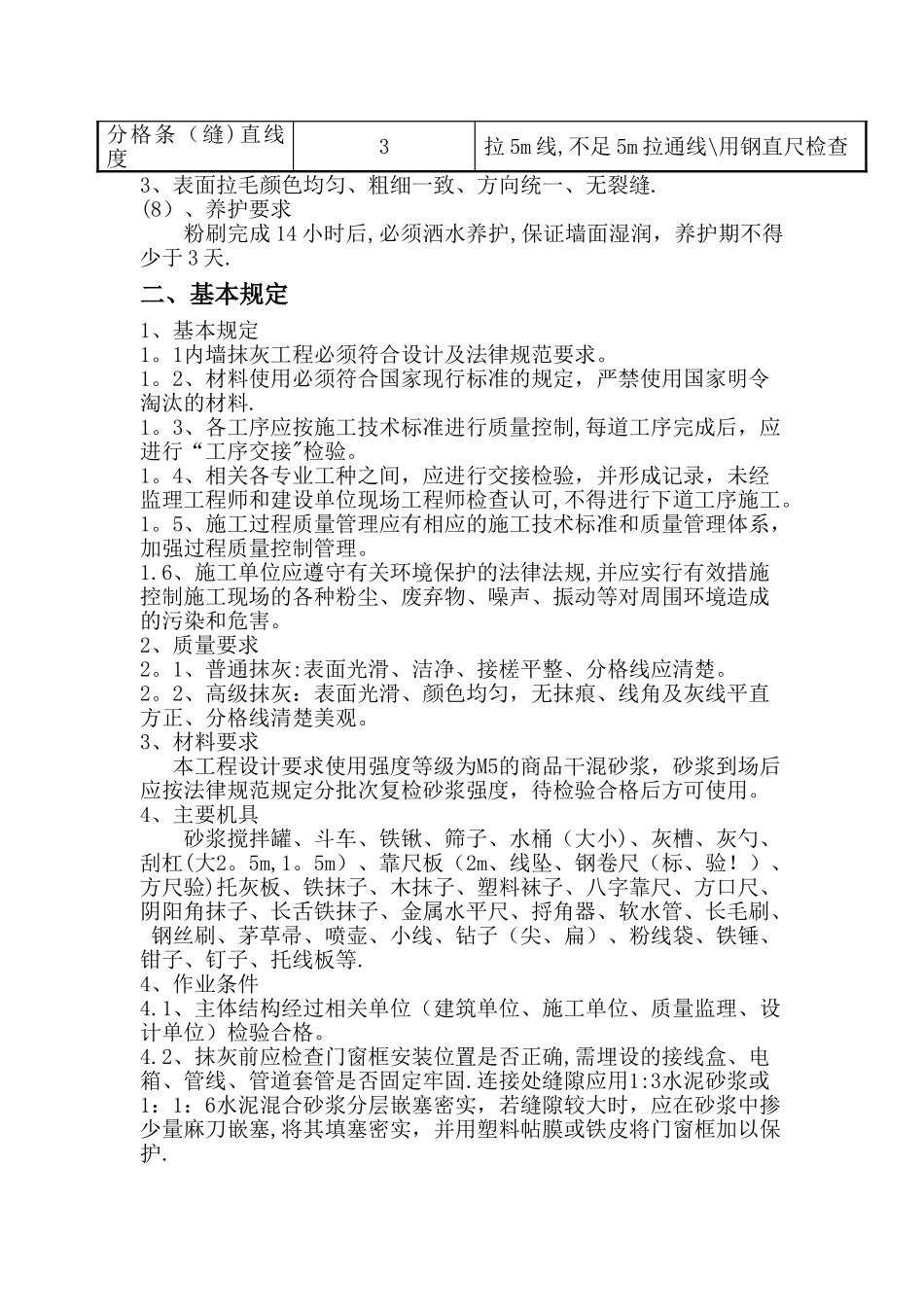

抹灰工程技术措施一、一般抹灰(1)、施工准备抹灰前墙地面必须清扫洁净,清除墙面混凝土鼓包部分及附着在墙上的混凝土块,修补墙面无用孔洞.(2)放水平线、吊垂直线、套方正线。(3)、基层处理(挂网、拉毛、帖灰饼、护角、埋分格条)1)、砖墙与混凝土柱、梁交接处用钢丝网铺贴加固。2)、混凝土墙面用水泥、中砂混合界面剂胶水,用拉毛滚筒滚涂于墙上,滚涂要均匀,终凝后喷水养护,直到水泥砂浆粘到混凝土光面上,并有较高的强度(用手瓣不动为止).3)、沿外墙一圈有窗户的墙应先做此墙灰饼,以保证窗套宽度一致.4)、每间房子必须先通角之后再做灰饼,以保证房间四角方正。5)、所有窗套、门套、梁、阳角等先用 1:2 水泥砂浆护角后再进行大面积粉刷。6)、厨房、卫生间门洞均居中埋 1cm 宽分隔条,平顶下 10cm 一圈埋 1cm 宽塑料分隔条,埋踢脚线分隔条前应先把水平线复核后,再根据水平线埋线条,高度控制在地坪浇好后 12cm 高,卫生间 17cm,所有埋分隔条必须在粉刷以前完成。7)、打底糙之前要检查因安装线路预埋管、配电箱、接线盒等而补烂出现的开裂、空鼓现象,并通知水电工整改,拉毛前应通知水电工做好所有接线盒、配电箱等成品保护工作,以防止被污染。(4)、窗洞口要求:本工程铝合金门窗采纳洞口施工法,粉刷完毕后的实际洞口尺寸与确认的洞口尺寸每边正负允许误差不得大于 1.5mm(即整个洞口尺寸正负允许误差不得大于 3mm)对角线正负允许误差不得大于 4mm,不安装的户内门根据图纸尺寸每边缩小 10mm。(5)、砂浆配合比严格根据法律规范及设计要求使用成品干混砂浆,成品砂浆配合比及强度应满足设计及法律规范要求。(6)、严格控制砂浆的用量,和水后的干混砂浆应当天使用完毕,不得待砂浆干后再和水搅拌后使用.(7) 、质量要求1、粉刷厚度控制在 15㎜到 18㎜之间,抹灰厚度过大时,应分层找平,每层厚度控制在 10mm 以内,面层拉毛控制在 5mm 以内,否则容易产生空鼓、脱落等质量通病。2、允许偏差和检验方法项目允许偏差 mm检验方法垂直度3用 2m 垂直检测尺检查表面平整度3用 2m 靠尺和塞尺检查分格条(缝)直线度3拉 5m 线,不足 5m 拉通线\用钢直尺检查3、表面拉毛颜色均匀、粗细一致、方向统一、无裂缝.(8)、养护要求粉刷完成 14 小时后,必须洒水养护,保证墙面湿润,养护期不得少于 3 天.二、基本规定1、基本规定1。1内墙抹灰工程必须符合设计及法律规范要求。1。2、材料使用必须符合国家现行标准...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

抹灰工程技术措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
