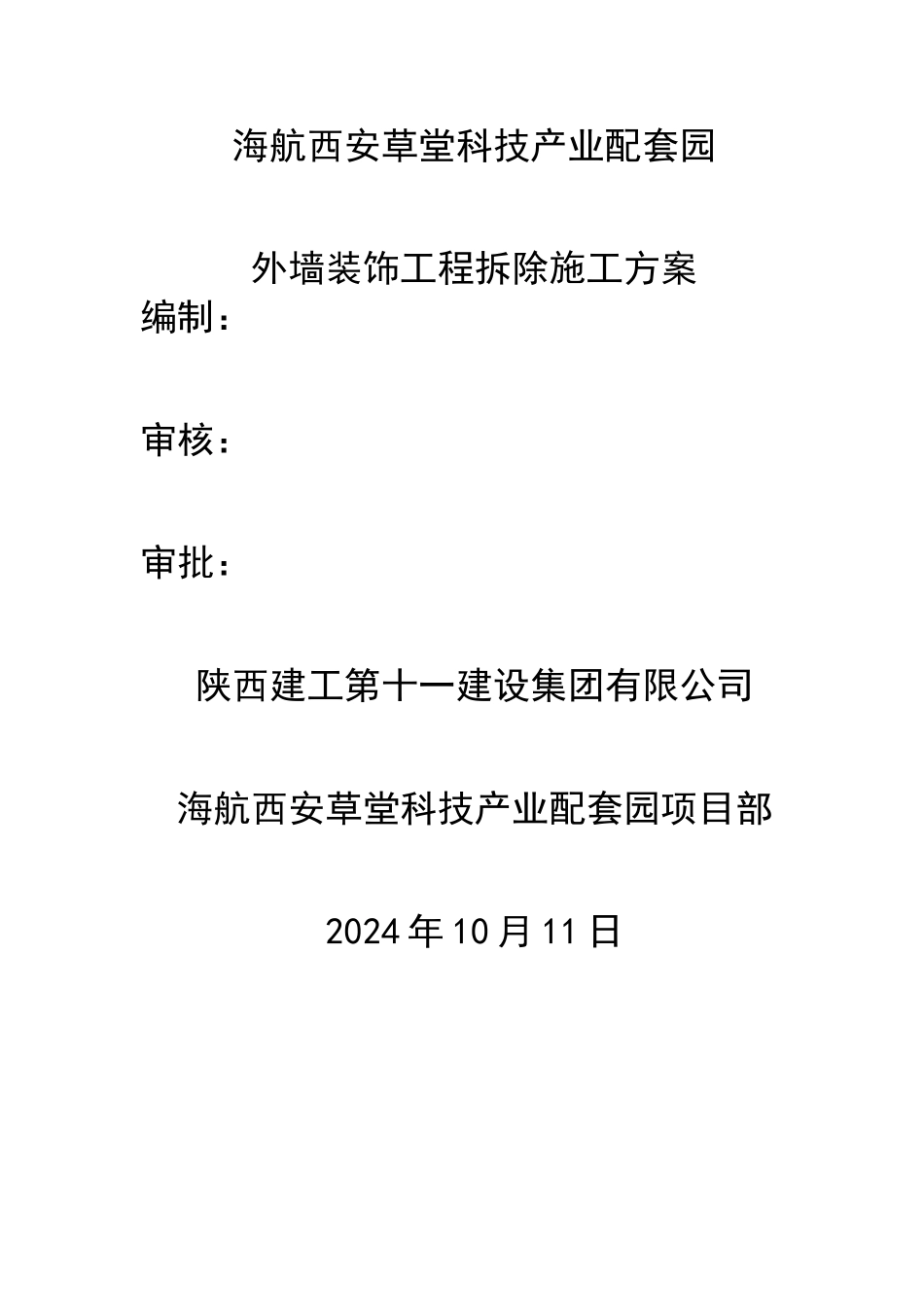

海航西安草堂科技产业配套园外墙装饰工程拆除施工方案编制:审核:审批:陕西建工第十一建设集团有限公司海航西安草堂科技产业配套园项目部2024 年 10 月 11 日目录一、工程概况 1二、 主要变更工程 1三、具体拆除作业 1四 、施工注意事项 4 五 、 垃圾 运输方法 5 六 、拆除安全措施 5 1、请明确施工承包范围、施工界面,并提供相应变更单或变更依据;2、请主要材料品牌/供应商表、规格型号;3、补充协议主要商务条款,比如结算条款.一、工程概况 1、工程名称:海航西安草堂科技产业配套园 3#、4#、5#楼 2、工程地点:西安市秦岭北麓西太公路与环山旅游路交汇处西北角3、结构类型:钢筋混凝土剪力墙结构 4、建筑面积:3#楼建筑面积647。28 平方米、4#楼建筑面积 452。6 平方米、5#楼建筑面积416。38 平方米二、主要变更工程 根据设计变更图纸,结合原设计蓝图图纸,外墙装饰作业变更具体如下:1、外墙石材将原设计希腊红木纹、红色砂岩石材变更为火烧水洗面黄锈石干挂;2、门窗将原设计断桥铝隔热窗、铝包木门窗、木铝复合门窗变更为深咖色 JZS8925 哑光植绒面断桥铝系统窗;3、室外栏杆由方钢管材质变更为铝合金材质;4、外墙质感漆由深棕色变更为浅黄色质感漆、深咖色质感漆及仿火烧水洗面黄锈石涂料;5、外墙保温由原设计聚苯板改为防火岩棉板(仅干挂石材后变防火岩棉);三、具体拆除作业根据变更内容,外墙装饰作业拆除作业:①门窗全部拆除;② 外墙石材希腊红木纹、红色砂岩拆除至结构层含钢龙骨架;③ 外墙质感漆(含保温层)拆除至结构层;④外墙保温全部拆除至砂浆层;⑤成品檐沟全部拆除;⑥EPS 线条全部拆除;⑦坡屋面拆除至细石混凝土层.1、门窗拆除 准备好施工用钳子、錾子、螺丝刀等必要的工具。门窗工作拆除开始前,技术人员对操作工人要进行全面的安全、技术交底,使每一施工人员都能掌握门窗拆除施工中应注意的各种注意事项.门窗拆除施工中,应先用螺丝刀等工具将门窗扇先卸下来,再用螺丝刀和手锤等工具将门窗框卸下,门窗拆卸过程中,要一人拆卸,一人负责门窗的稳定.在门窗拆除过程中,要用錾子和手锤轻轻的将门窗口四周的抹灰层剔凿洁净,要特别注意不要用大锤猛砸,这样对墙和结构都会造成破坏,并且用力过大还容易将门窗砸掉砸伤人和对原建筑物造成破坏,加大不必要的浪费,增加工程的成本。拆除门窗时,要设置专门的人员负责安全,并设安全指示标志,同时还要加强对原有成品的保护工作。在拆...
