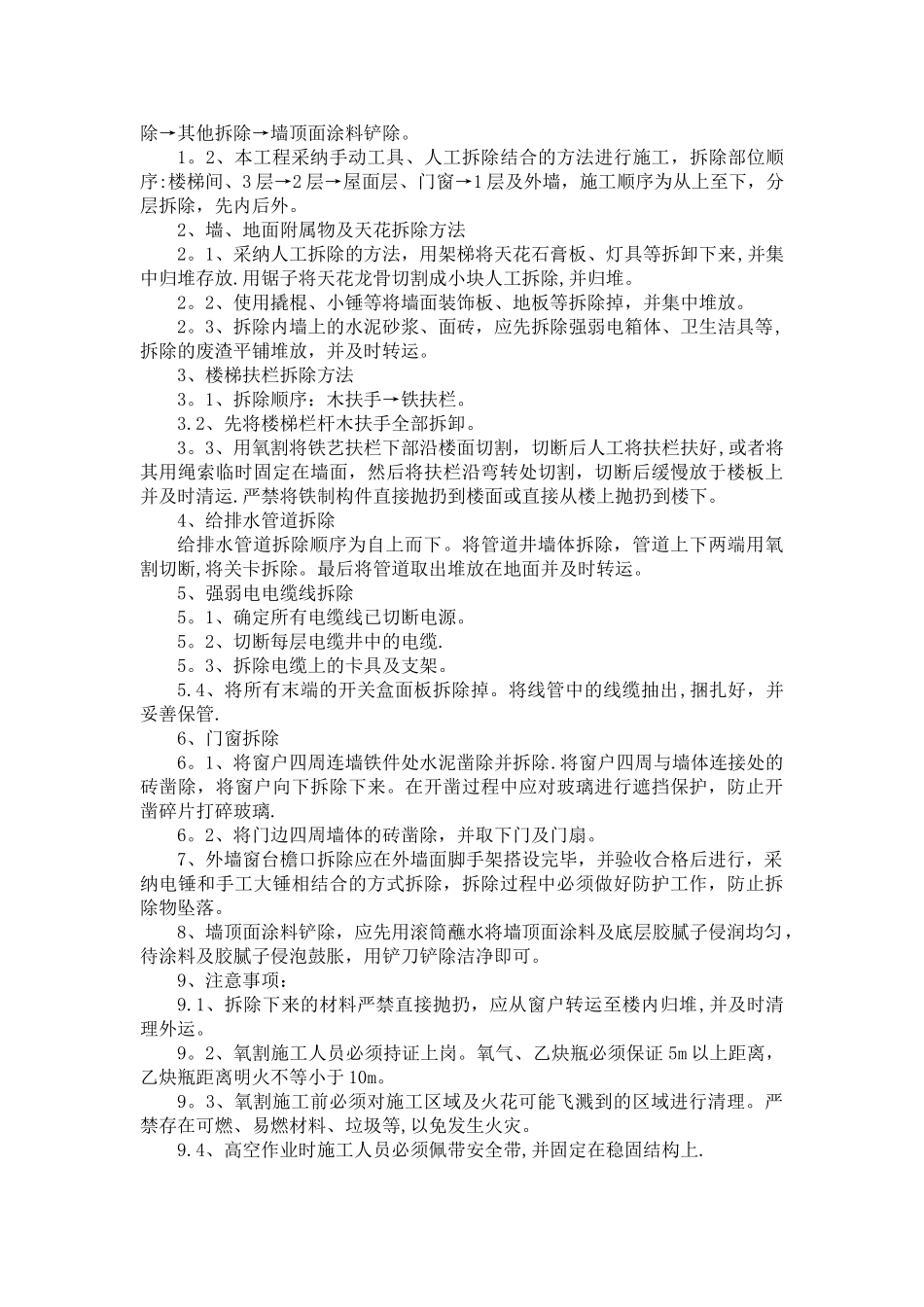

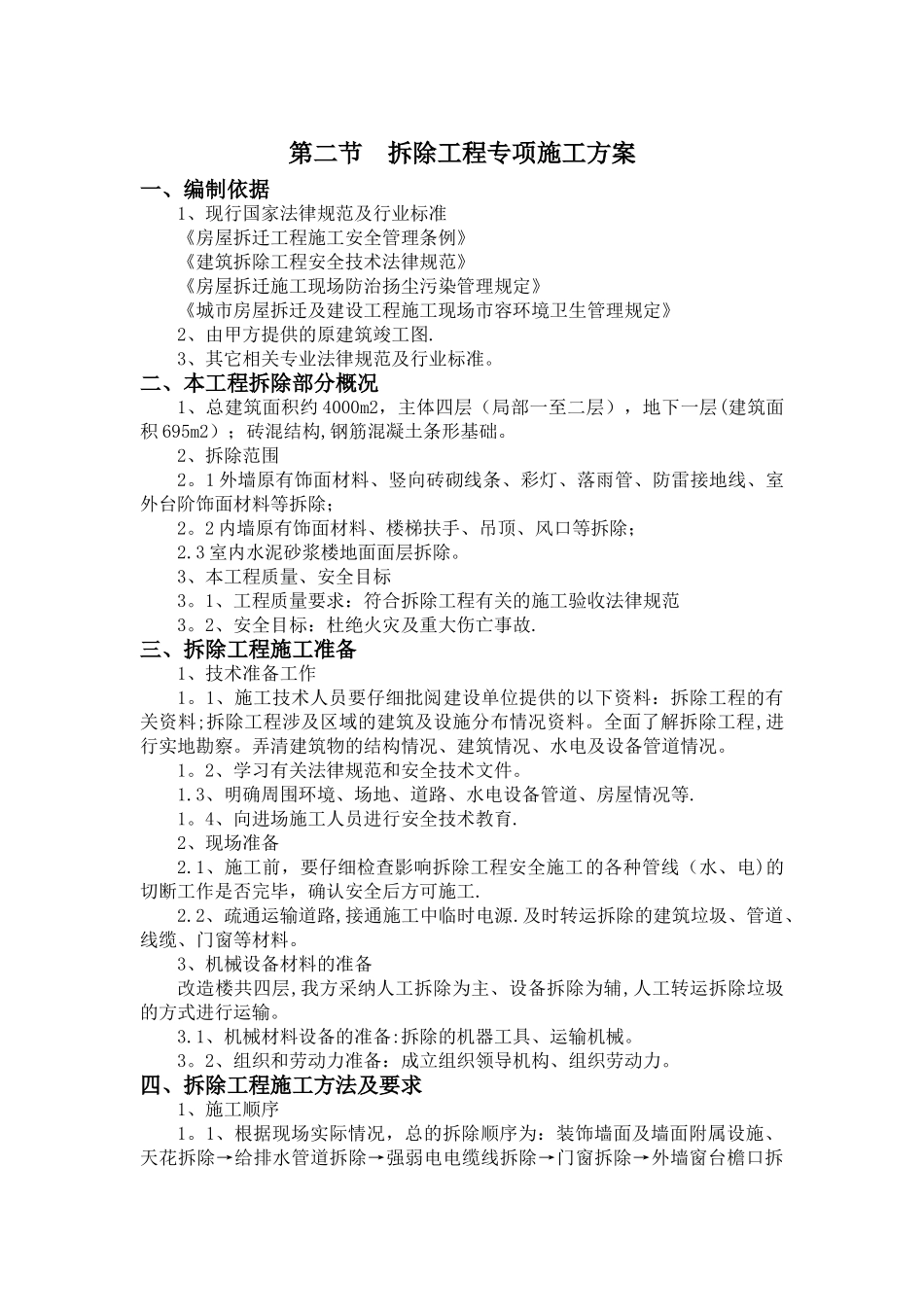

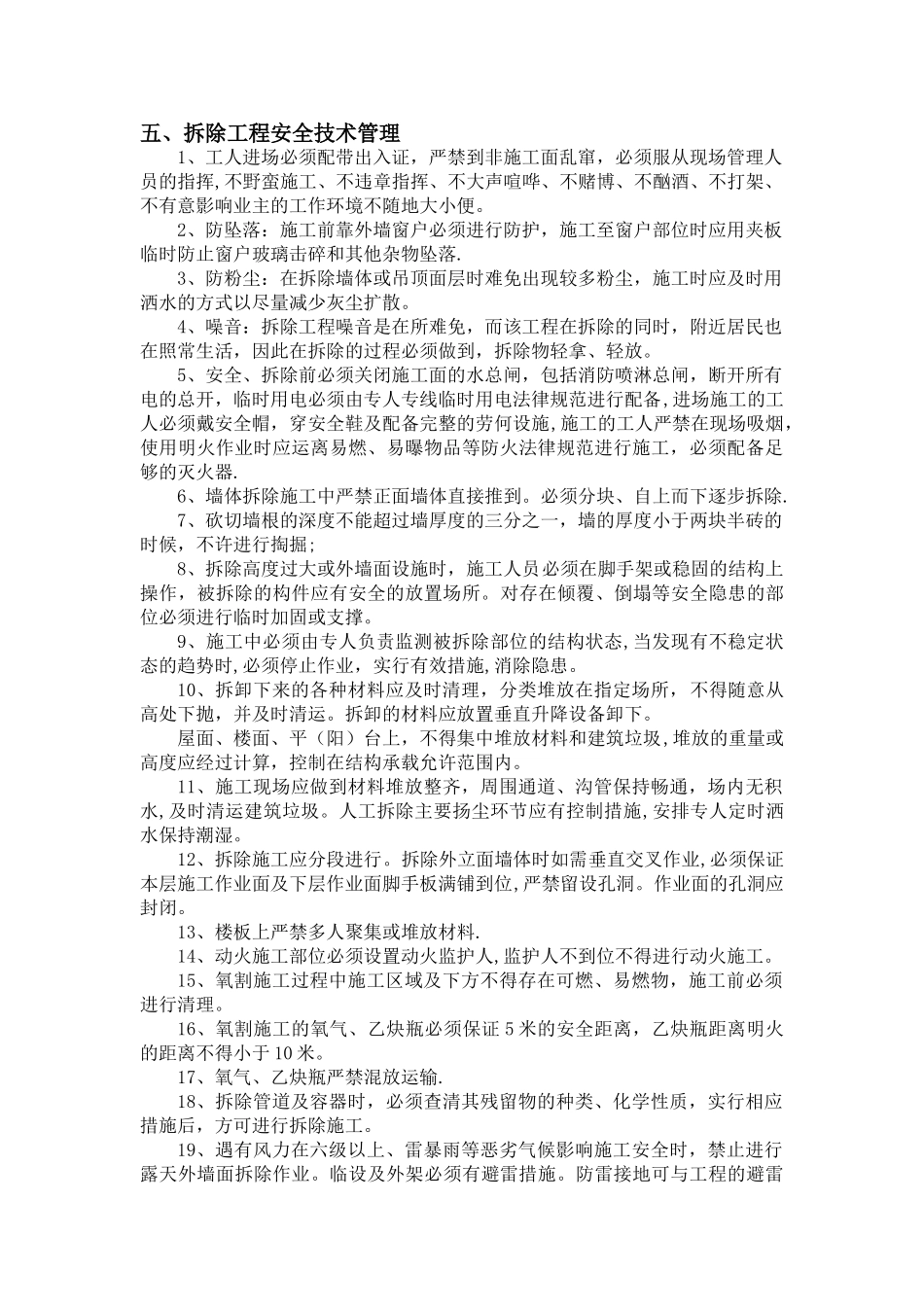

第二节 拆除工程专项施工方案一、编制依据1、现行国家法律规范及行业标准《房屋拆迁工程施工安全管理条例》《建筑拆除工程安全技术法律规范》《房屋拆迁施工现场防治扬尘污染管理规定》《城市房屋拆迁及建设工程施工现场市容环境卫生管理规定》2、由甲方提供的原建筑竣工图
3、其它相关专业法律规范及行业标准
二、本工程拆除部分概况1、总建筑面积约 4000m2,主体四层(局部一至二层),地下一层(建筑面积 695m2);砖混结构,钢筋混凝土条形基础
2、拆除范围2
1 外墙原有饰面材料、竖向砖砌线条、彩灯、落雨管、防雷接地线、室外台阶饰面材料等拆除;2
2 内墙原有饰面材料、楼梯扶手、吊顶、风口等拆除;2
3 室内水泥砂浆楼地面面层拆除
3、本工程质量、安全目标3
1、工程质量要求:符合拆除工程有关的施工验收法律规范3
2、安全目标:杜绝火灾及重大伤亡事故
三、拆除工程施工准备1、技术准备工作1
1、施工技术人员要仔细批阅建设单位提供的以下资料:拆除工程的有关资料;拆除工程涉及区域的建筑及设施分布情况资料
全面了解拆除工程,进行实地勘察
弄清建筑物的结构情况、建筑情况、水电及设备管道情况
2、学习有关法律规范和安全技术文件
3、明确周围环境、场地、道路、水电设备管道、房屋情况等
4、向进场施工人员进行安全技术教育
2、现场准备2
1、施工前,要仔细检查影响拆除工程安全施工的各种管线(水、电)的切断工作是否完毕,确认安全后方可施工
2、疏通运输道路,接通施工中临时电源
及时转运拆除的建筑垃圾、管道、线缆、门窗等材料
3、机械设备材料的准备改造楼共四层,我方采纳人工拆除为主、设备拆除为辅,人工转运拆除垃圾的方式进行运输
1、机械材料设备的准备:拆除的机器工具、运输机械
2、组织和劳动力准备:成立组织领导机构、组织劳动力
四、拆除工程施工方法及要求1、施工顺序1
