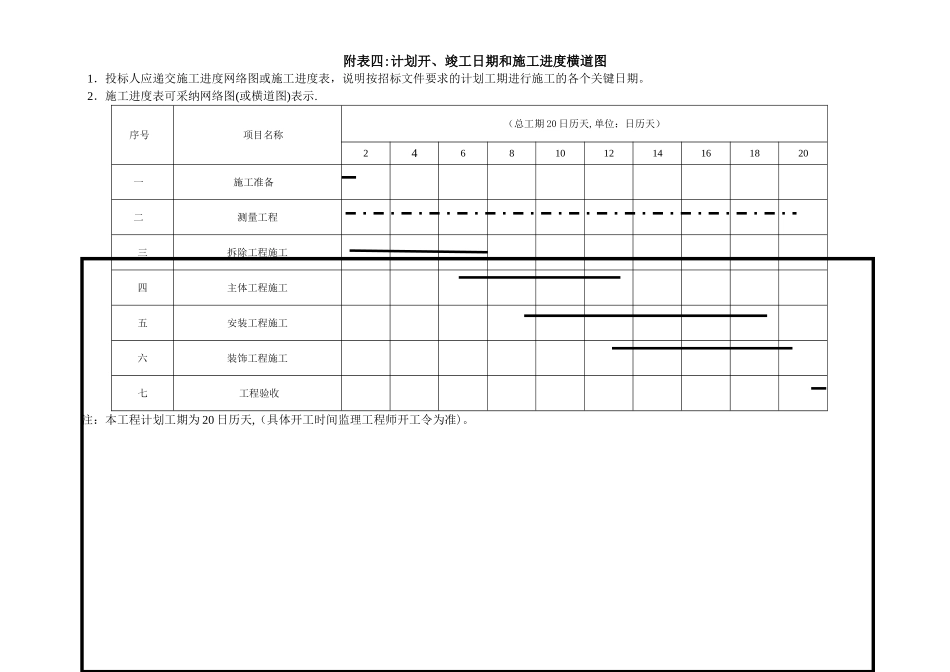

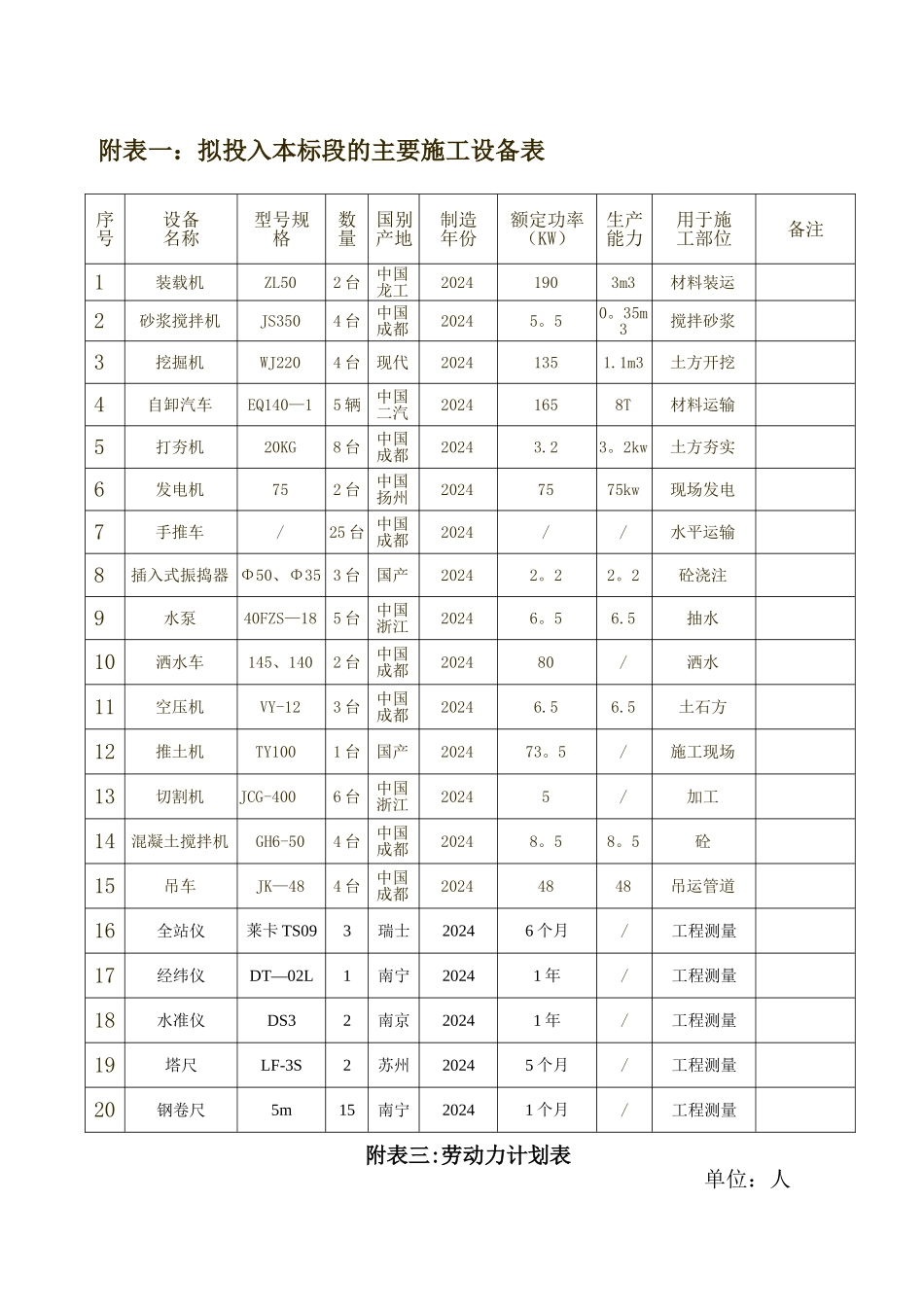

附表一:拟投入本标段的主要施工设备表附表三:劳动力计划表 单位:人序号设备名称型号规格数量国别产地制造年份额定功率(KW)生产能力用于施工部位备注1装载机ZL502 台中国龙工20241903m3材料装运2砂浆搅拌机JS3504 台中国成都20245。50。35m3搅拌砂浆3挖掘机WJ2204 台现代20241351.1m3土方开挖4自卸汽车EQ140—15 辆中国二汽20241658T材料运输5打夯机20KG8 台中国成都20243.23。2kw土方夯实6发电机752 台中国扬州20247575kw现场发电7手推车/25 台 中国成都2024//水平运输8插入式振捣器 Φ50、Φ35 3 台国产20242。22。2砼浇注9水泵40FZS—185 台中国浙江20246。56.5抽水10洒水车145、1402 台中国成都202480/洒水11空压机VY-123 台中国成都20246.56.5土石方12推土机TY1001 台国产202473。5/施工现场13切割机JCG-4006 台中国浙江20245/加工14混凝土搅拌机GH6-504 台中国成都20248。58。5砼15吊车JK—484 台中国成都20244848吊运管道16全站仪莱卡 TS093瑞士20246 个月/工程测量17经纬仪DT—02L1南宁20241 年/工程测量18水准仪DS32南京20241 年/工程测量19塔尺LF-3S2苏州20245 个月/工程测量20钢卷尺5m15南宁20241 个月/工程测量工种按工程施工阶段投入劳动力情况/拆除工程施工阶段砌筑工程施工阶段装饰工程施工阶段安装工程施工阶段验收退场技术人员911111111普 工6050504020模板工1525500安装工0180300砌筑工15350100电 工244154机操工151510100焊 工8150100木 工10181500砼 工203510100抹灰工002000测量工66660附表四:计划开、竣工日期和施工进度横道图1.投标人应递交施工进度网络图或施工进度表,说明按招标文件要求的计划工期进行施工的各个关键日期。 2.施工进度表可采纳网络图(或横道图)表示.序号项目名称(总工期 20 日历天,单位:日历天)2468101214161820一施工准备二测量工程三拆除工程施工四主体工程施工五安装工程施工六装饰工程施工七工程验收注:本工程计划工期为 20 日历天,(具体开工时间监理工程师开工令为准)。隔离墙隔离墙隔离墙隔离墙隔离墙隔离墙厕所工人食堂供 电设施消防设施工人宿舍工具房和库房材料加工棚办公室砂、石、砖堆场和搅拌场门卫机具堆放室机械设备停放处浴室管材堆放区生活用水处理池说明:在施工现场空旷地办公室、食堂、库房和加工棚等临时设施,采纳移动板房搭建工人宿舍、办公室,亦可租用当地民房;用砖砌隔离墙将施工场地封闭起来,在拟建门卫处开设一道门,作为...
