(三)、拟投入的主要物资计划及措施3
1 主要施工设备及试验、检测仪器配备本工程主要是新打水源井工程,施工机械的配置和保证是本工程顺利施工的关键

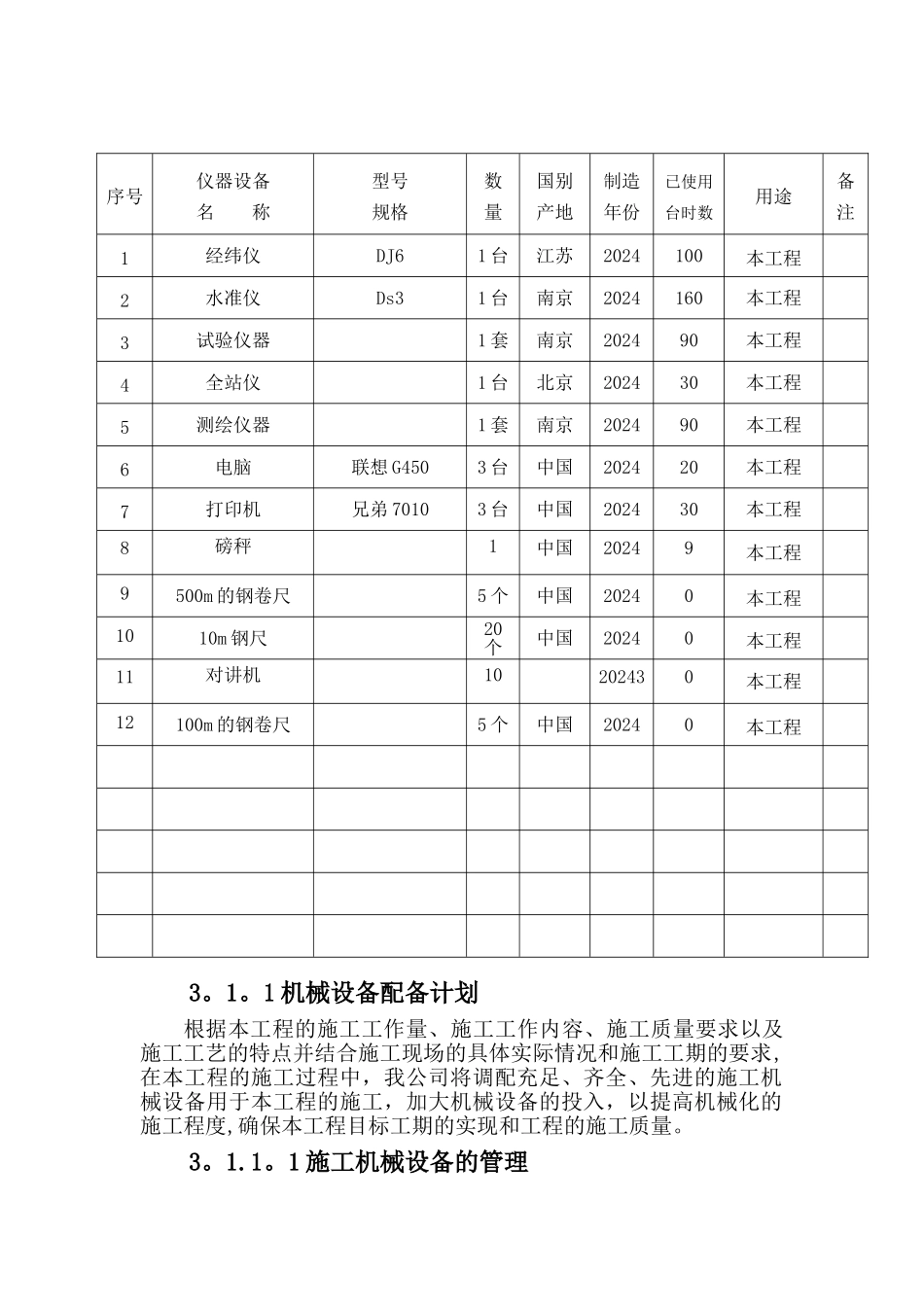

本工程计划投入机械设备详见附表一本工程计划投入试验检测仪器详见附表二附表一: 拟投入本标段的主要施工设备表序号设备名称型号规格数量国别产地制造年份额定功率(KW)生产能力用于施工部位备注1钻机3003 台河北2024100KW良好本工程2泥浆泵3003 台郑州202450KW良好本工程3水泵15KW3 台上海202415KW良好本工程4混凝土搅拌机150 型1 台荥阳2024良好本工程5发电机组120KW3 台福州2024120KW良好本工程6污泥泵4PS4 台郑州202415KW良好本工程7电焊机10KW/A3 台上海202410KW良好本工程8机动翻斗车各型2 台洛阳202420KW良好本工程附表二: 拟配备本标段的试验和检测仪器设备表3
1 机械设备配备计划 根据本工程的施工工作量、施工工作内容、施工质量要求以及施工工艺的特点并结合施工现场的具体实际情况和施工工期的要求,在本工程的施工过程中,我公司将调配充足、齐全、先进的施工机械设备用于本工程的施工,加大机械设备的投入,以提高机械化的施工程度,确保本工程目标工期的实现和工程的施工质量

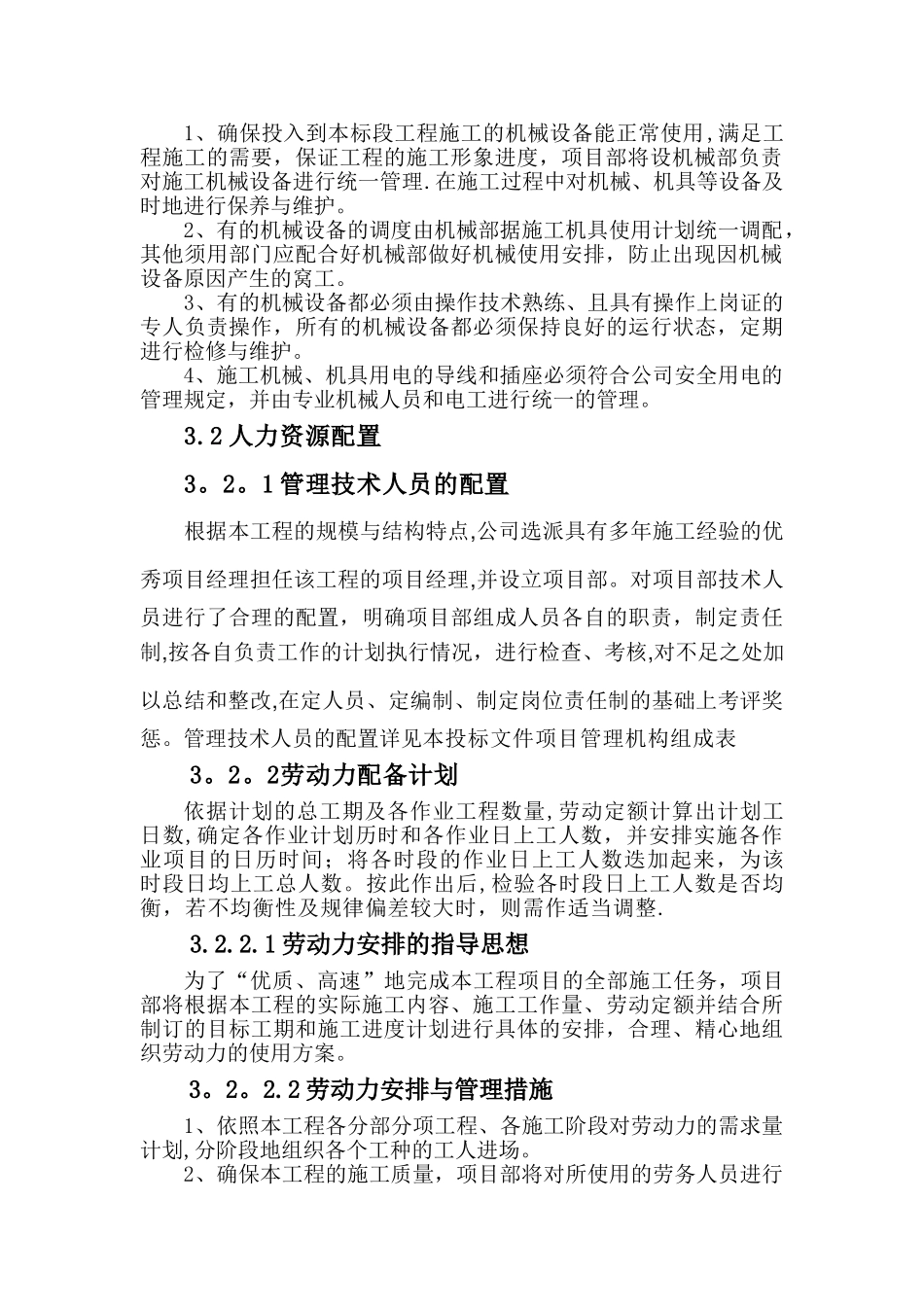

1 施工机械设备的管理 序号仪器设备名 称型号规格数量国别产地制造年份已使用台时数用途备注1经纬仪DJ61 台江苏2024100本工程2水准仪Ds31 台南京2024160本工程3试验仪器1 套南京202490本工程4全站仪1 台北京202430本工程5测绘仪器1 套南京202490本工程6电脑联想 G4503 台中国202420本工程7打印机兄弟 70103 台中国202430本工程8磅秤1中国20249本工程9500m 的钢卷尺5 个中国20240本工程1010m 钢尺2
