6、挡土墙工程6
1、悬臂式挡土墙6
1、基坑开挖:先测量放线,定出开挖中线及边线,起点及终点,设立桩标,注明高程及开挖深度
基坑开挖应保持良好的排水,基坑外设置集水坑,以利于基底排水
本工程基槽土方采纳人工配合挖掘机进行开挖
用挖掘机开挖至设计标高+20cm 处,然后人工挖除剩余 20cm 土,以免机械扰动原状土或超挖
开挖成型后坑底高程控制在+20mm 以内,轴线位移小于 10mm
基坑开挖后应检验基底承载力,合格后,妥善修整,在最短的时间内放样
2、混凝土垫层施工: 根据设计图纸要求
基底浇筑 C15 混凝土垫层, 混凝土垫层每侧比基础宽出 10cm
在挡墙基础的凹槽处,设置木模板
垫层顶高程偏差在 0~–20mm 之内,轴线位移在 10mm 以内,平面尺寸偏差在+100mm~0 之内

3、钢筋安装: 钢筋直径在 12mm 以上时,采纳双面焊接接头,焊接长度不小于 6d;其他采纳搭接接头形式,搭接长度不小于30d
焊接前清除钢筋表面铁锈、熔渣
焊缝表面平整,接头处无裂纹
焊接钢筋要进行抽样检验,以每 300 个同类型接头为一批,切取三个接头进行拉伸试验,其抗拉强度均不得低于该级别钢筋的抗拉强度标准值,且试件断口呈塑性断裂
现浇钢筋基础先安装基础钢筋,预埋墙身竖向钢筋,待基础浇灌混凝土完后且砼达到 2
5Mpa 后,进行墙身钢筋安装
钢筋现场加工、制作、绑扎
现场绑扎时,先划线,后摆筋、穿筋、绑扎,最后安放专用垫块,弹线时,注意间距、数量、标明加密箍筋位置
板筋先摆主筋,后摆副筋
摆放有焊接接头和绑扎接头的钢筋时,其接头位置同一截面接头数量,搭接长度按现行施工法律规范规定执行
钢筋交叉点采纳铁丝扎牢
所有箍筋与受力钢筋垂直设置,箍筋弯钩叠合处,沿受力钢筋方向错开布置
为保证保护层厚度,垫块预制时厚度要准确,强度要保证

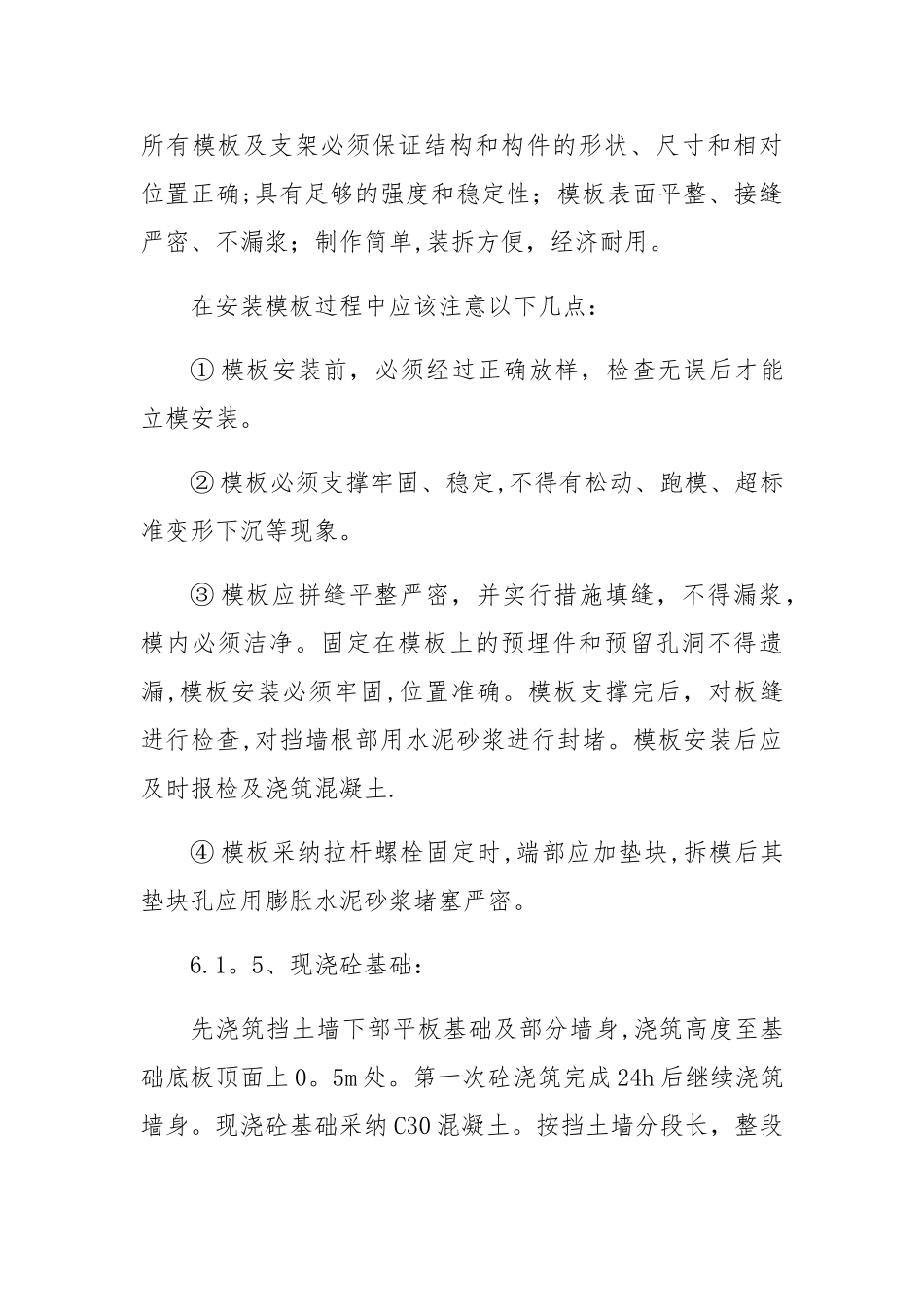

4、模板工程:
