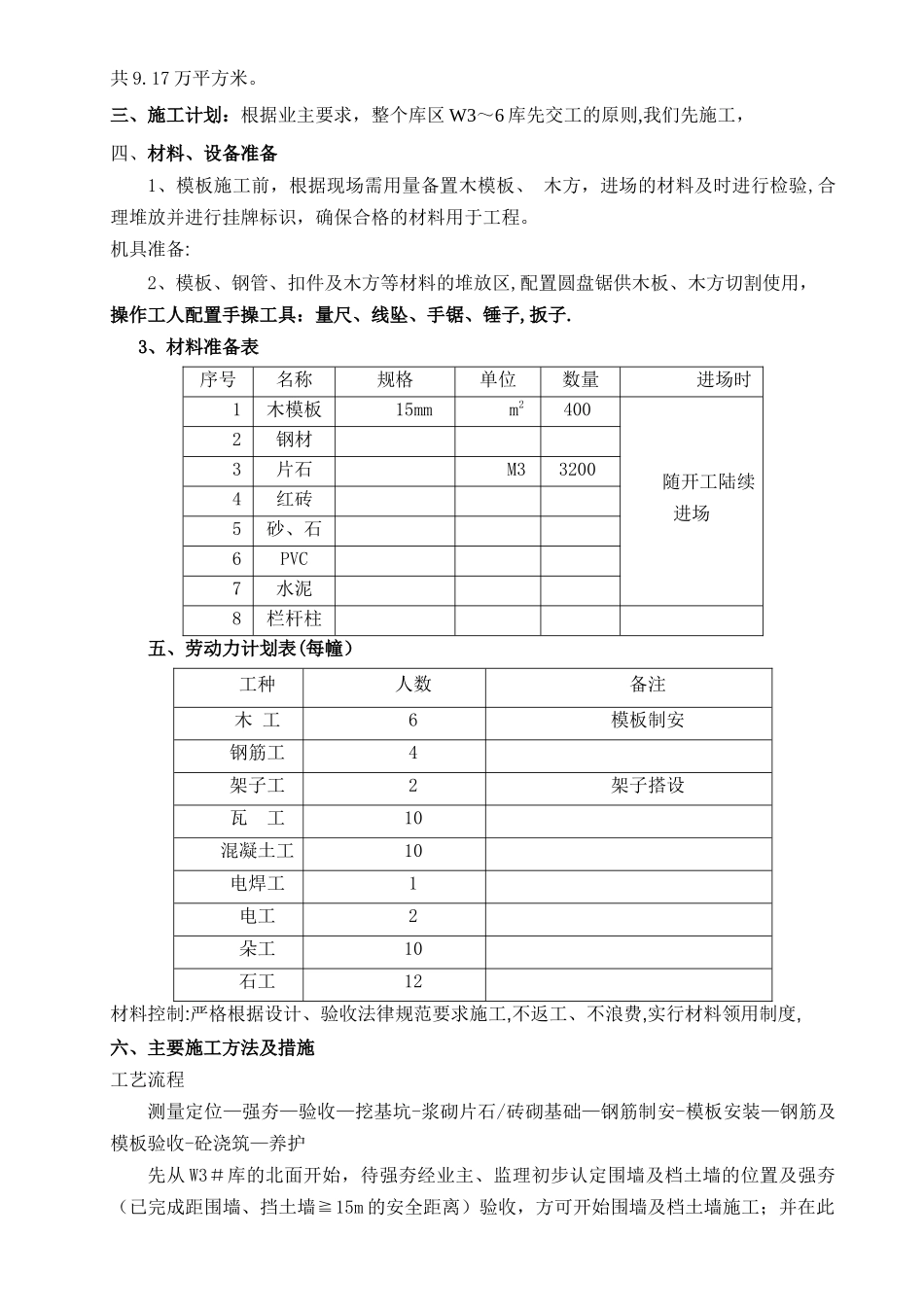

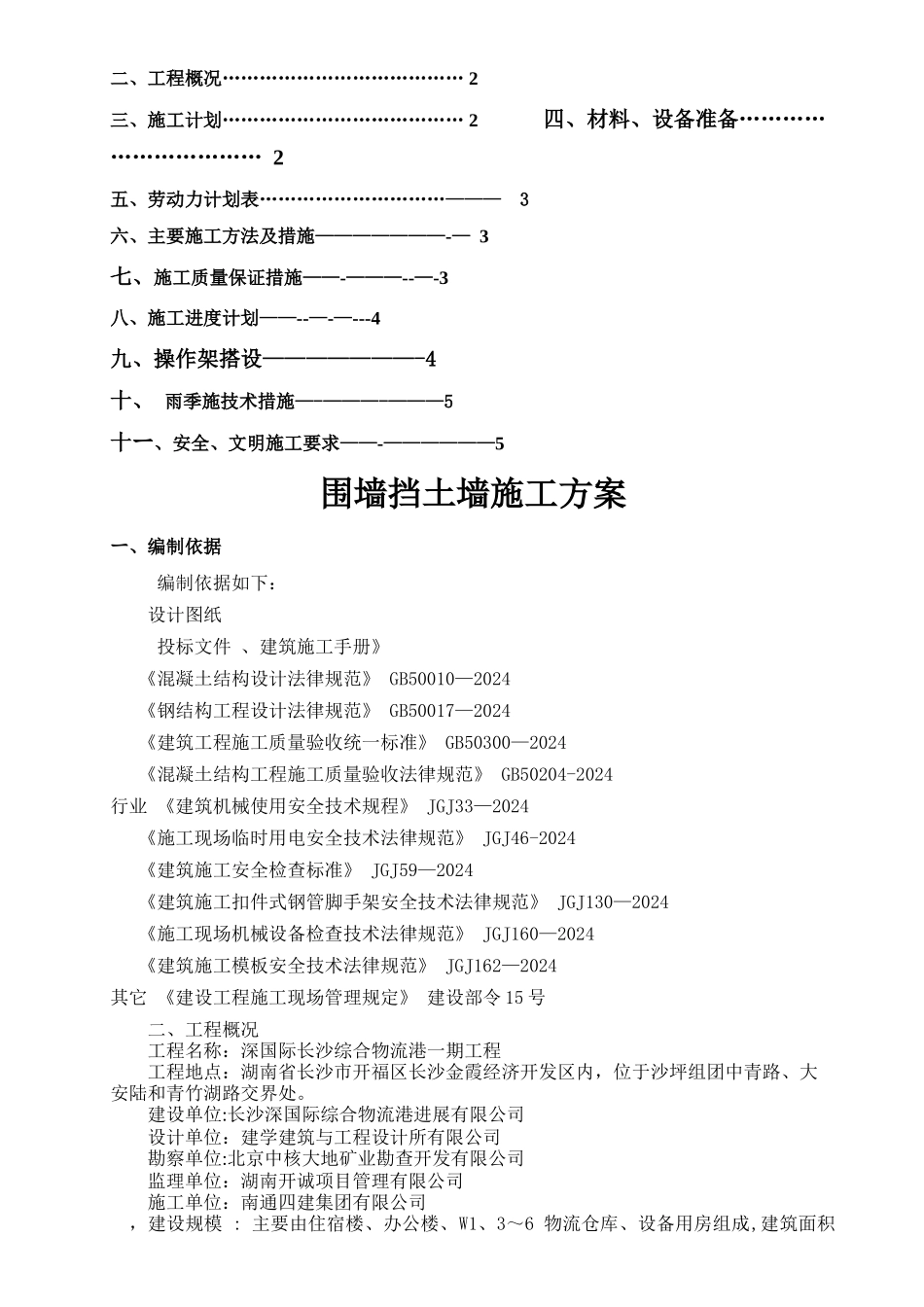

深国际长沙物流港项目一期工程围墙挡土墙施工方案南通四建集团有限公司ニ 0 ー七年十月目 录ー、编制依据 ……………………… 2二、工程概况………………………………… 2三、施工计划………………………………… 2 四、材料、设备准备…………………………… 2五、劳动力计划表…………………………——— 3 六、主要施工方法及措施———————-— 3七、施工质量保证措施——-———--—-3八、施工进度计划——--—-—---4九、操作架搭设———————-4十、 雨季施技术措施—-———-———5十ー、安全、文明施工要求——-——————5围墙挡土墙施工方案ー、编制依据 编制依据如下:设计图纸投标文件 、建筑施工手册》 《混凝土结构设计法律规范》 GB50010—2024 《钢结构工程设计法律规范》 GB50017—2024 《建筑工程施工质量验收统一标准》 GB50300—2024 《混凝土结构工程施工质量验收法律规范》 GB50204-2024行业 《建筑机械使用安全技术规程》 JGJ33—2024 《施工现场临时用电安全技术法律规范》 JGJ46-2024 《建筑施工安全检查标准》 JGJ59—2024 《建筑施工扣件式钢管脚手架安全技术法律规范》 JGJ130—2024 《施工现场机械设备检查技术法律规范》 JGJ160—2024 《建筑施工模板安全技术法律规范》 JGJ162—2024其它 《建设工程施工现场管理规定》 建设部令 15 号二、工程概况工程名称:深国际长沙综合物流港一期工程工程地点:湖南省长沙市开福区长沙金霞经济开发区内,位于沙坪组团中青路、大安陆和青竹湖路交界处。建设单位:长沙深国际综合物流港进展有限公司设计单位:建学建筑与工程设计所有限公司勘察单位:北京中核大地矿业勘查开发有限公司监理单位:湖南开诚项目管理有限公司施工单位:南通四建集团有限公司,建设规模 : 主要由住宿楼、办公楼、W1、3~6 物流仓库、设备用房组成,建筑面积共 9.17 万平方米。三、施工计划:根据业主要求,整个库区 W3~6 库先交工的原则,我们先施工,四、材料、设备准备1、模板施工前,根据现场需用量备置木模板、 木方,进场的材料及时进行检验,合理堆放并进行挂牌标识,确保合格的材料用于工程。机具准备:2、模板、钢管、扣件及木方等材料的堆放区,配置圆盘锯供木板、木方切割使用,操作工人配置手操工具:量尺、线坠、手锯、锤子,扳子.3、材料准备表序号名称规格单位数量进场时间1木模板15mmm2400随开工陆续进场 2钢钢材3片石M332004红砖...
