电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

挡风抑尘墙施工方案

挡风抑尘墙施工方案_第1页
挡风抑尘墙施工方案_第2页
挡风抑尘墙施工方案_第3页

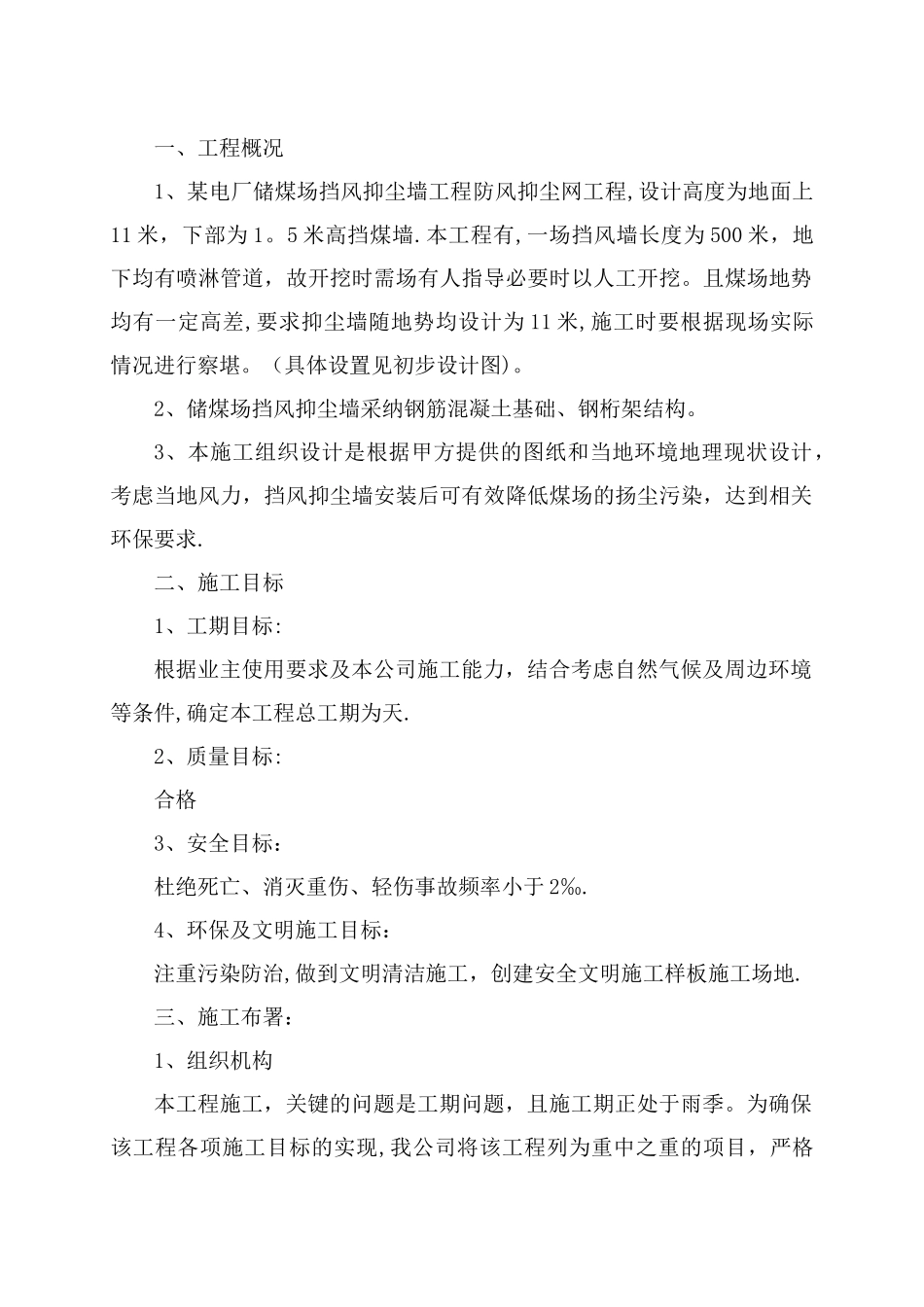

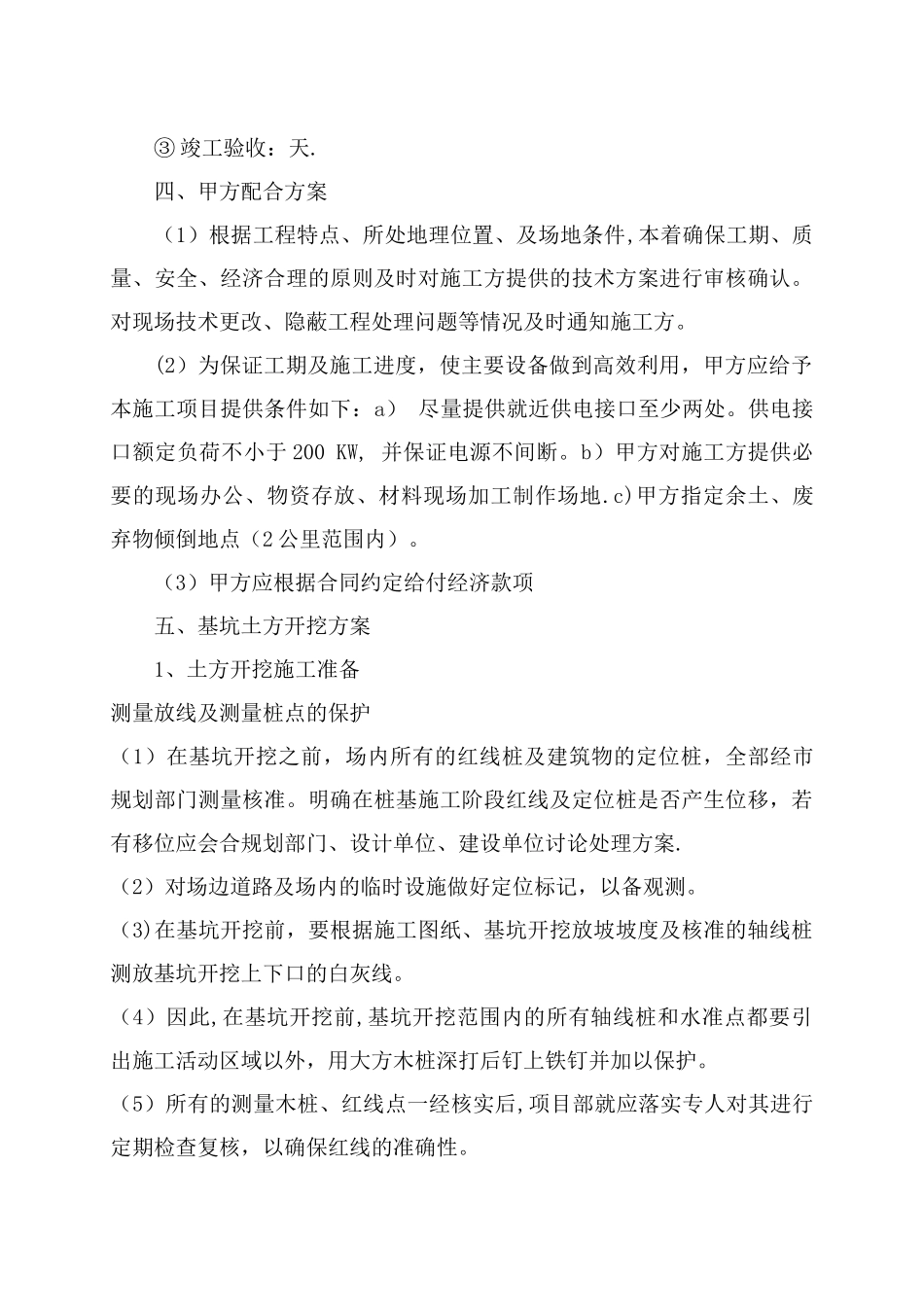

一、工程概况1、某电厂储煤场挡风抑尘墙工程防风抑尘网工程,设计高度为地面上11 米,下部为 1。5 米高挡煤墙.本工程有,一场挡风墙长度为 500 米,地下均有喷淋管道,故开挖时需场有人指导必要时以人工开挖。且煤场地势均有一定高差,要求抑尘墙随地势均设计为 11 米,施工时要根据现场实际情况进行察堪。(具体设置见初步设计图)。2、储煤场挡风抑尘墙采纳钢筋混凝土基础、钢桁架结构。3、本施工组织设计是根据甲方提供的图纸和当地环境地理现状设计,考虑当地风力,挡风抑尘墙安装后可有效降低煤场的扬尘污染,达到相关环保要求.二、施工目标1、工期目标:根据业主使用要求及本公司施工能力,结合考虑自然气候及周边环境等条件,确定本工程总工期为天.2、质量目标:合格3、安全目标:杜绝死亡、消灭重伤、轻伤事故频率小于 2‰.4、环保及文明施工目标:注重污染防治,做到文明清洁施工,创建安全文明施工样板施工场地.三、施工布署:1、组织机构本工程施工,关键的问题是工期问题,且施工期正处于雨季。为确保该工程各项施工目标的实现,我公司将该工程列为重中之重的项目,严格按项目管理法组织施工,配备施工经验丰富的管理人员现场指挥,具有多年施工经验的施工队伍现场施工,公司工程、技术、质量、安全、机械、材料、劳务、财务等职能部门给予全方位支持,项目经理由施工经验丰富,组织能力强,现场管理水平高的优秀项目经理担任,项目技术负责人由技术水平高,现场管理经验丰富的工程师担任,同时配备两名具有丰富施工经验的工程师分别负责土建基础及钢结构工程的施工,项目班子本着专业配套,高效团结的原则进行组建。施工队伍:选择专业素养高,后备力量足,善打硬仗,善于攻坚的自有施工队伍.施工机具设备选调精良、先进的设备机具,实现全方位的项目管理配合体制,加强计划性和预见性,制定详细应急方案,确保本项目施工的顺利进行,从而保证该项目各项施工目标的实现。组织机构详见框图2、施工组织及施工顺序说明:本工程施工总体分为二个阶段,第一阶段为土建钢结构施工,第二阶段为挡风抑尘网板安装施工.第一阶段施工,进场后主动与甲方联系沟通,随着甲方 “三通一平”工作的开展,首先进行细致深化的技术和现场工作准备,然后对原材料的采购-—检验--下料—-二次检验—-包装进入现场——现场检验--拼装--焊接—-涂装——吊装-—结构验收——挡风抑尘网板安装施工—-总验收。施工人员组成三个混合作业队,同时展开、齐头并进。3、施工进度...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

不二商店+ 关注
实名认证
内容提供者

我是你的不二选择

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
