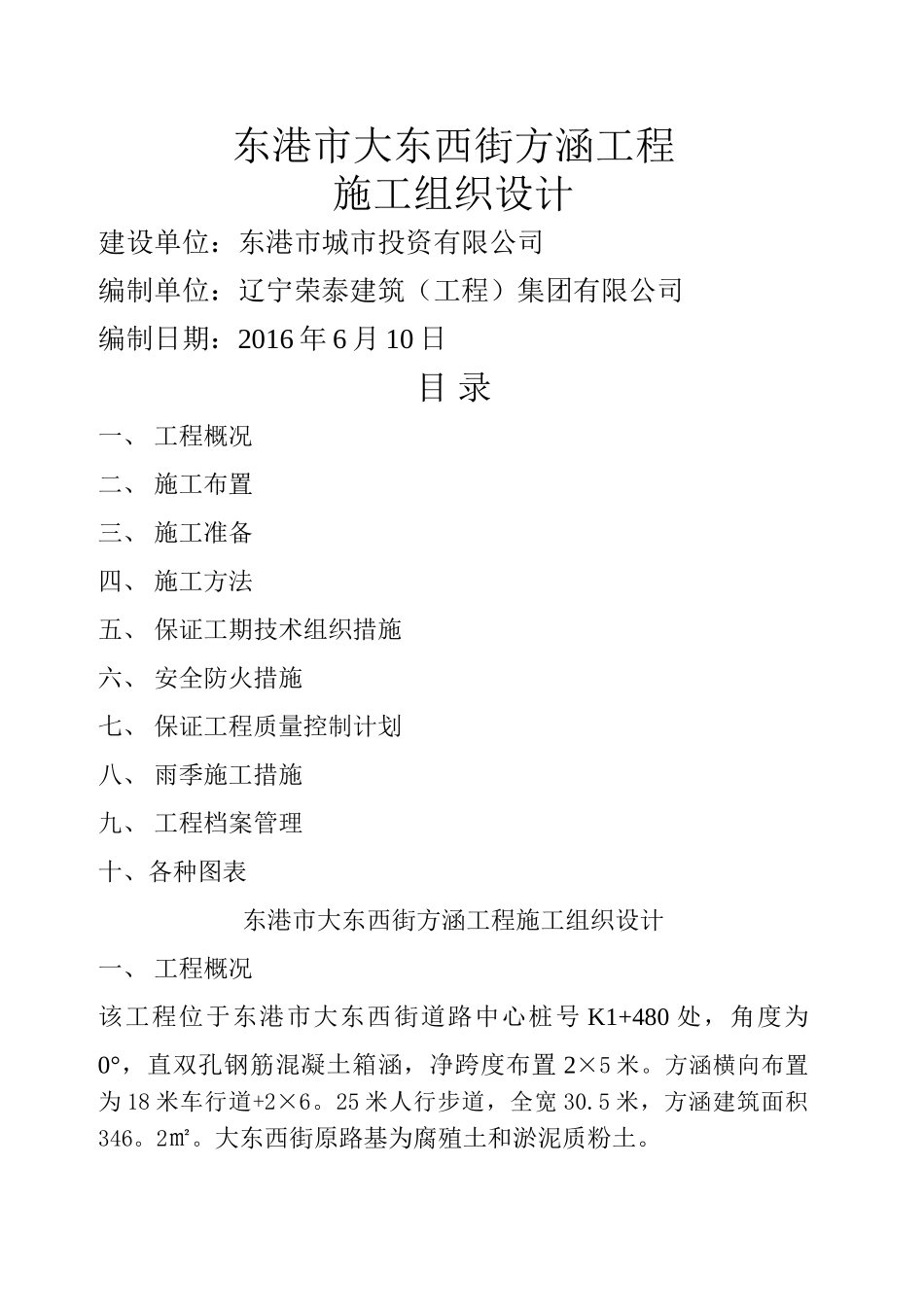

东港市大东西街方涵工程施工组织设计建设单位:东港市城市投资有限公司编制单位:辽宁荣泰建筑(工程)集团有限公司编制日期:2016 年 6 月 10 日目 录一、 工程概况二、 施工布置三、 施工准备四、 施工方法五、 保证工期技术组织措施六、 安全防火措施七、 保证工程质量控制计划八、 雨季施工措施九、 工程档案管理十、各种图表东港市大东西街方涵工程施工组织设计一、 工程概况该工程位于东港市大东西街道路中心桩号 K1+480 处,角度为0°,直双孔钢筋混凝土箱涵,净跨度布置 2×5 米。方涵横向布置为 18 米车行道+2×6。25 米人行步道,全宽 30.5 米,方涵建筑面积346。2㎡。大东西街原路基为腐殖土和淤泥质粉土。二、施工布置1 、施工程序安排本工程主要根据下面施工程序进行施工:定位放线→施工导流→基础开挖→粉喷桩施工→基层砂砾、土工格栅及砼施工→方涵主体施工→土方回填→方涵附属工程施工→交工验收(工种工序交叉流水作业,穿插进行)。2、施工现场平面布置由于该工程为排水方涵,施工里程为 K1+467.325~K1+492。675,施工工作面狭窄,施工困难较大,对投入该工程中的人、财、物提升出了非常高的要求,因此,对施工机械现场临时设施的布置、水平垂直运输机械的设置作以下安排:(1)施工临建设施:由于工期不是很长,临建用房采纳简易活动房,临建用房面积共计 50㎡,其中办公室 20㎡,材料库 30㎡.(2)材料堆放:该工程施工路线较长,开槽后工作面狭窄在施工路上设 6 个材料堆放场地。(3)施工作业区布置:木工,钢筋工作业区设在公司仓库院内集中制作。(4)垂直运输机械:根据该工程施工场地特点,该工程采纳 25 吨汽车吊上下吊料。(5)水平运输机械:该工程水平运输机械采纳 1 台小型机动翻斗车和一台平板拖车,运送模板、钢筋及施工所用的材料。(6)施工便道,由于采纳 25 吨汽车吊及现场商品砼车辆运输及施工,利用现在垫好碾压完的路基,和新修的施工便道。可以满足施工要求。(7)施工现场用电:本工程远离大电网的乡镇无法接临时用电,为确保工程顺利进行.在本施工场地安放 1 台 75 瓦千的柴油发电机,以保证供电的连续性及适应用电负荷曲线的变化,持续运行输出功率能满足全工程最大计算负荷选择,并应根据负荷的重要性确定发电机组备用机组容量。柴油机持续进行的输出功率,一般为标定功率的 0。9 倍。(8)施工现场用水:采纳水车运水。三、施工准备工作1、组织工程技术人员熟...
