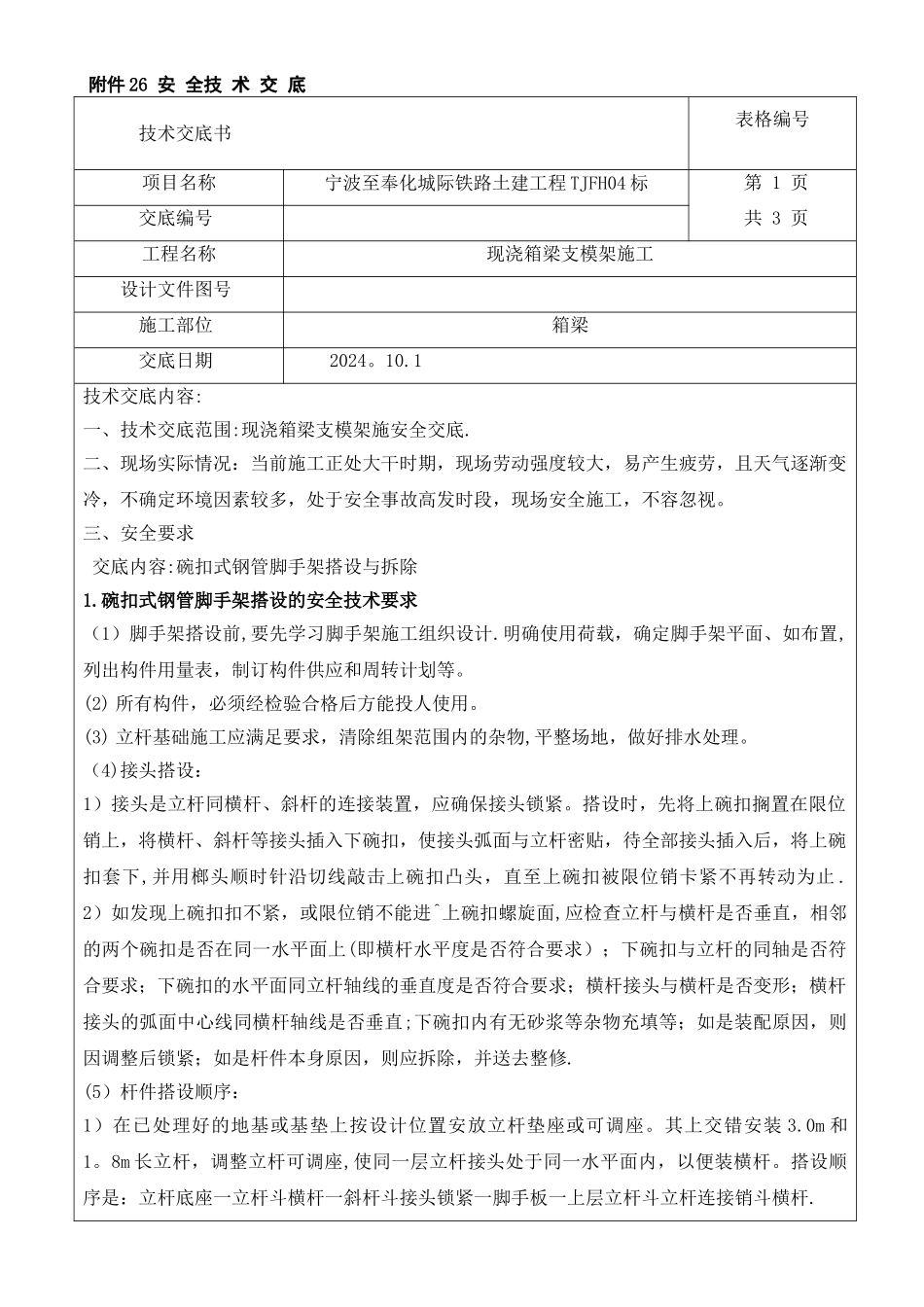

附件 26 安 全技 术 交 底技术交底书表格编号项目名称宁波至奉化城际铁路土建工程 TJFH04 标第 1 页交底编号 共 3 页工程名称现浇箱梁支模架施工设计文件图号施工部位箱梁交底日期2024
1技术交底内容:一、技术交底范围:现浇箱梁支模架施安全交底
二、现场实际情况:当前施工正处大干时期,现场劳动强度较大,易产生疲劳,且天气逐渐变冷,不确定环境因素较多,处于安全事故高发时段,现场安全施工,不容忽视
三、安全要求交底内容:碗扣式钢管脚手架搭设与拆除 1
碗扣式钢管脚手架搭设的安全技术要求 (1)脚手架搭设前,要先学习脚手架施工组织设计
明确使用荷载,确定脚手架平面、如布置,列出构件用量表,制订构件供应和周转计划等
(2) 所有构件,必须经检验合格后方能投人使用
(3) 立杆基础施工应满足要求,清除组架范围内的杂物,平整场地,做好排水处理
(4)接头搭设: 1)接头是立杆同横杆、斜杆的连接装置,应确保接头锁紧
搭设时,先将上碗扣搁置在限位销上,将横杆、斜杆等接头插入下碗扣,使接头弧面与立杆密贴,待全部接头插入后,将上碗扣套下,并用榔头顺时针沿切线敲击上碗扣凸头,直至上碗扣被限位销卡紧不再转动为止
2)如发现上碗扣扣不紧,或限位销不能进^上碗扣螺旋面,应检查立杆与横杆是否垂直,相邻的两个碗扣是否在同一水平面上(即横杆水平度是否符合要求);下碗扣与立杆的同轴是否符合要求;下碗扣的水平面同立杆轴线的垂直度是否符合要求;横杆接头与横杆是否变形;横杆接头的弧面中心线同横杆轴线是否垂直;下碗扣内有无砂浆等杂物充填等;如是装配原因,则因调整后锁紧;如是杆件本身原因,则应拆除,并送去整修
(5)杆件搭设顺序: 1)在已处理好的地基或基垫上按设计位置安放立杆垫座或可调座

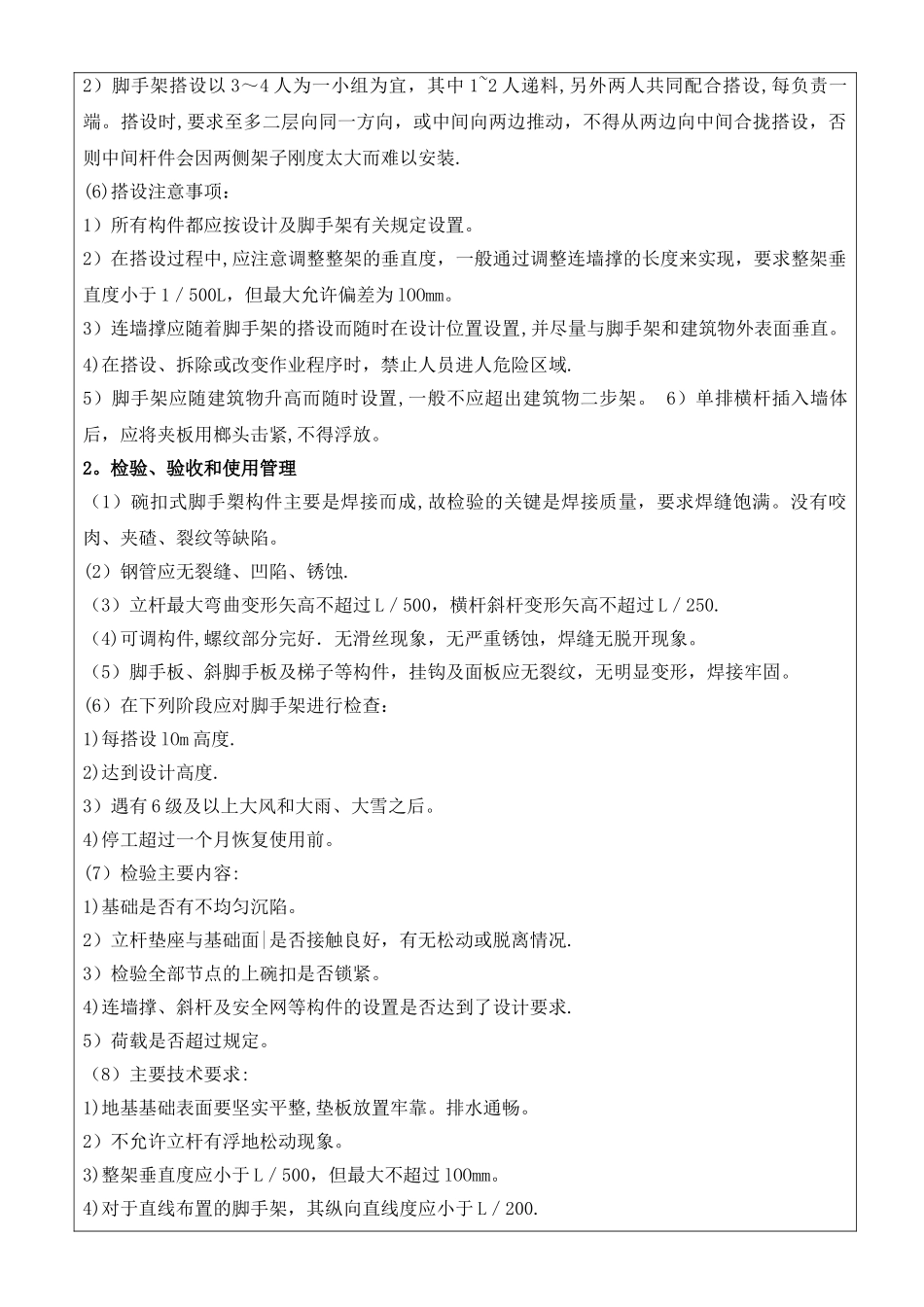

其上交错安装 3
8m 长立杆,调整立杆可调座,使同一层立杆接头处于同一水平面内,以便
