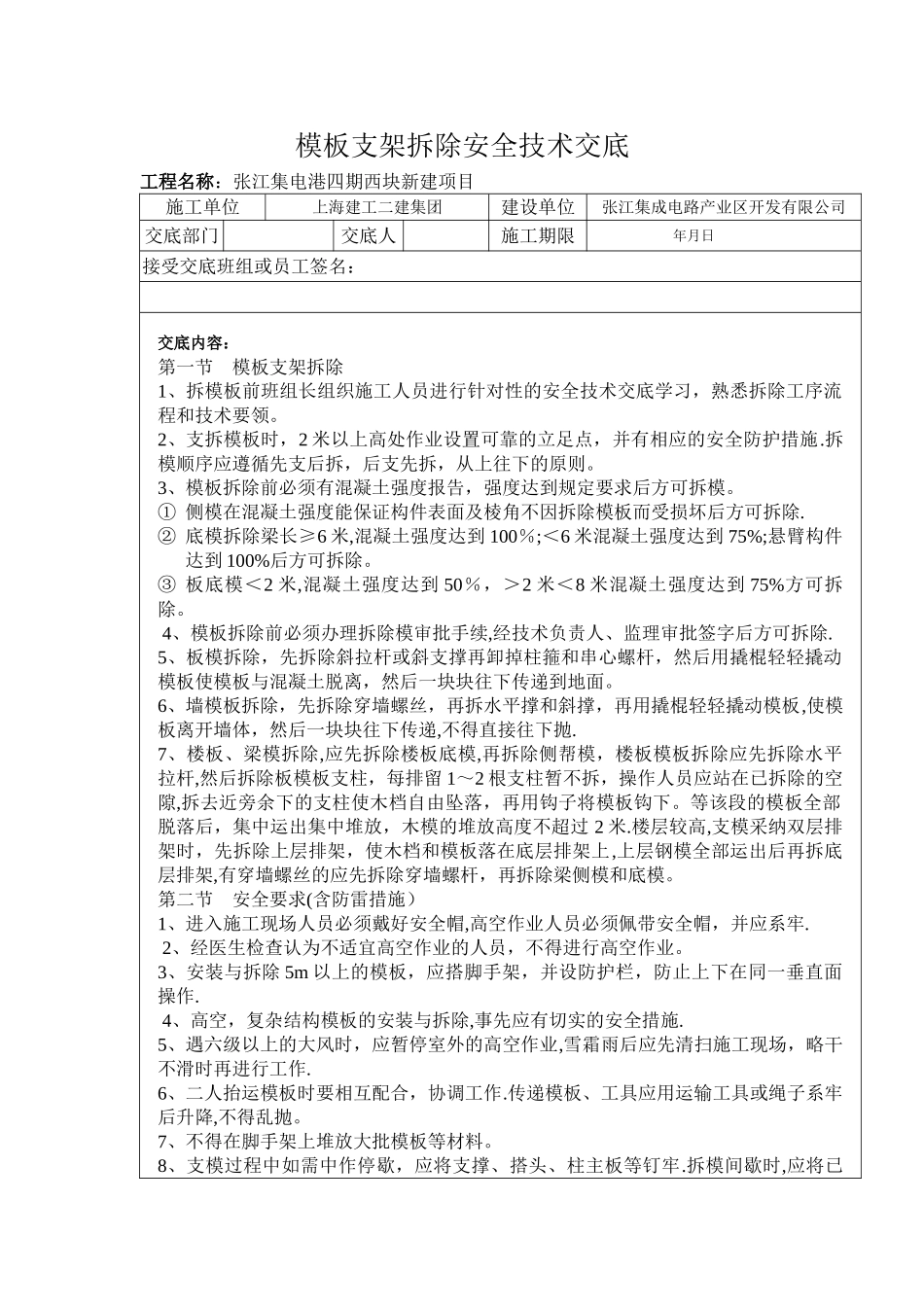

模板支架拆除安全技术交底工程名称:张江集电港四期西块新建项目施工单位上海建工二建集团建设单位张江集成电路产业区开发有限公司交底部门交底人施工期限 年月日接受交底班组或员工签名:交底内容:第一节 模板支架拆除1、拆模板前班组长组织施工人员进行针对性的安全技术交底学习,熟悉拆除工序流程和技术要领
2、支拆模板时,2 米以上高处作业设置可靠的立足点,并有相应的安全防护措施
拆模顺序应遵循先支后拆,后支先拆,从上往下的原则
3、模板拆除前必须有混凝土强度报告,强度达到规定要求后方可拆模
① 侧模在混凝土强度能保证构件表面及棱角不因拆除模板而受损坏后方可拆除
② 底模拆除梁长≥6 米,混凝土强度达到 100%;<6 米混凝土强度达到 75%;悬臂构件达到 100%后方可拆除
③ 板底模<2 米,混凝土强度达到 50%,>2 米<8 米混凝土强度达到 75%方可拆除
4、模板拆除前必须办理拆除模审批手续,经技术负责人、监理审批签字后方可拆除
5、板模拆除,先拆除斜拉杆或斜支撑再卸掉柱箍和串心螺杆,然后用撬棍轻轻撬动模板使模板与混凝土脱离,然后一块块往下传递到地面
6、墙模板拆除,先拆除穿墙螺丝,再拆水平撑和斜撑,再用撬棍轻轻撬动模板,使模板离开墙体,然后一块块往下传递,不得直接往下抛
7、楼板、梁模拆除,应先拆除楼板底模,再拆除侧帮模,楼板模板拆除应先拆除水平拉杆,然后拆除板模板支柱,每排留 1~2 根支柱暂不拆,操作人员应站在已拆除的空隙,拆去近旁余下的支柱使木档自由坠落,再用钩子将模板钩下
等该段的模板全部脱落后,集中运出集中堆放,木模的堆放高度不超过 2 米
楼层较高,支模采纳双层排架时,先拆除上层排架,使木档和模板落在底层排架上,上层钢模全部运出后再拆底层排架,有穿墙螺丝的应先拆除穿墙螺杆,再拆除梁侧模和底模

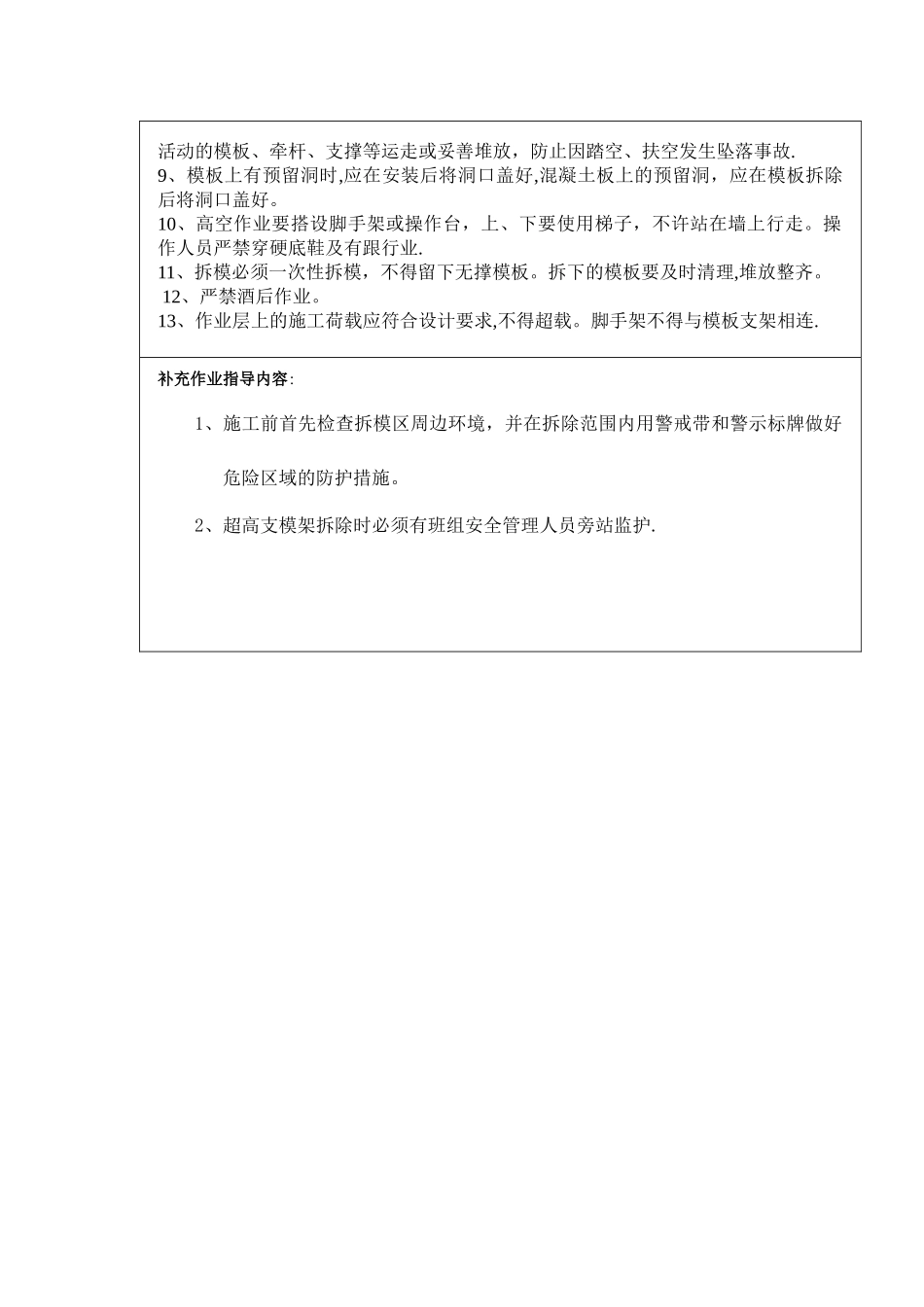

第二节 安全要求(含防雷措施) 1、进入施工现场人员
