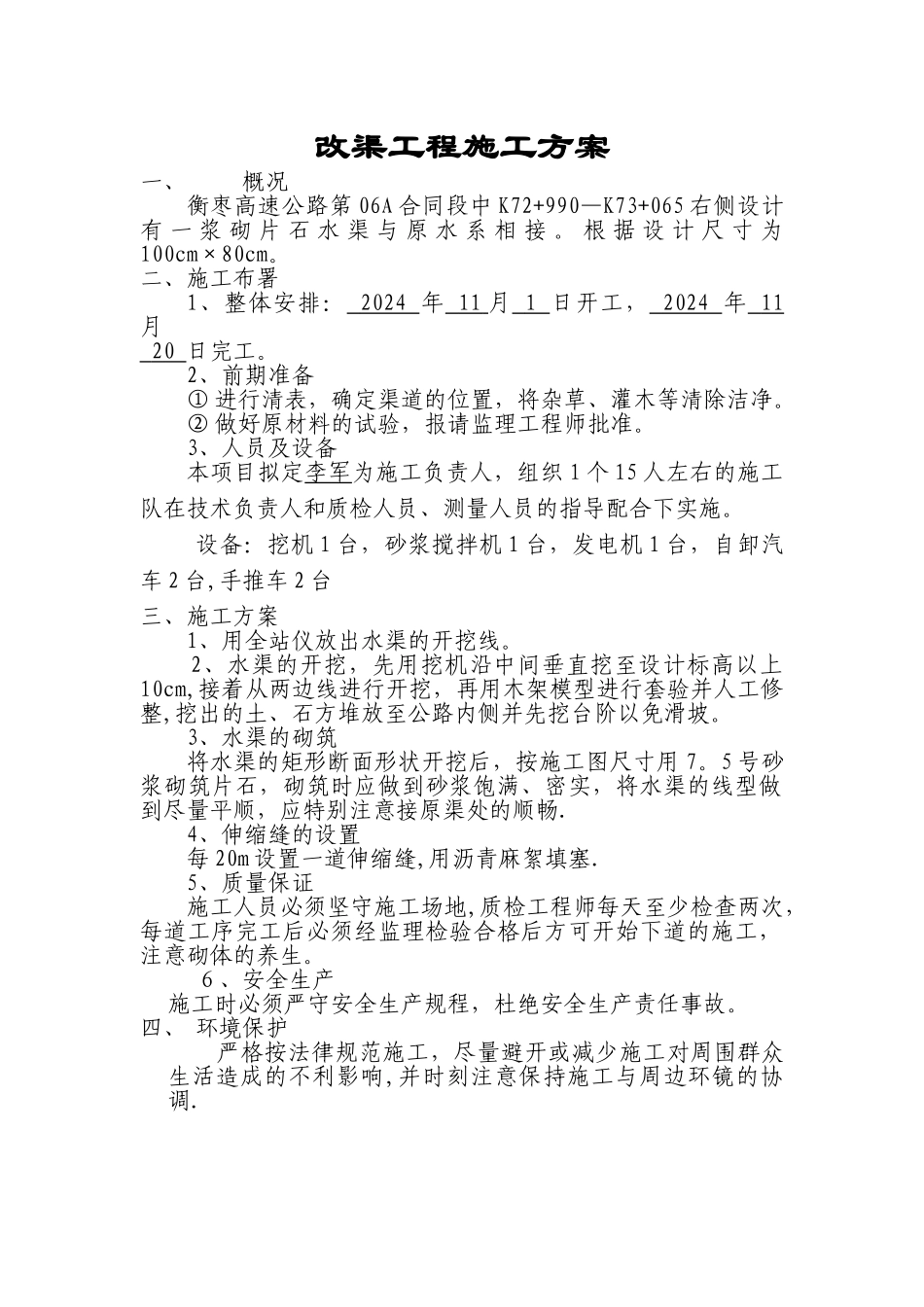

改渠工程施工方案一、概况衡枣高速公路第 06A 合同段中 K72+990—K73+065 右侧设计有 一 浆 砌 片 石 水 渠 与 原 水 系 相 接 。 根 据 设 计 尺 寸 为100cm×80cm。二、施工布署 1、整体安排: 2024 年 11 月 1 日开工, 2024 年 11 月 20 日完工。2、前期准备① 进行清表,确定渠道的位置,将杂草、灌木等清除洁净。② 做好原材料的试验,报请监理工程师批准。3、人员及设备本项目拟定李军为施工负责人,组织 1 个 15 人左右的施工队在技术负责人和质检人员、测量人员的指导配合下实施。设备:挖机 1 台,砂浆搅拌机 1 台,发电机 1 台,自卸汽车 2 台,手推车 2 台三、施工方案1、用全站仪放出水渠的开挖线。 2、水渠的开挖,先用挖机沿中间垂直挖至设计标高以上10cm,接着从两边线进行开挖,再用木架模型进行套验并人工修整,挖出的土、石方堆放至公路内侧并先挖台阶以免滑坡。3、水渠的砌筑将水渠的矩形断面形状开挖后,按施工图尺寸用 7。5 号砂浆砌筑片石,砌筑时应做到砂浆饱满、密实,将水渠的线型做到尽量平顺,应特别注意接原渠处的顺畅.4、伸缩缝的设置每 20m 设置一道伸缩缝,用沥青麻絮填塞.5、质量保证施工人员必须坚守施工场地,质检工程师每天至少检查两次,每道工序完工后必须经监理检验合格后方可开始下道的施工,注意砌体的养生。6、安全生产施工时必须严守安全生产规程,杜绝安全生产责任事故。四、 环境保护严格按法律规范施工,尽量避开或减少施工对周围群众生活造成的不利影响,并时刻注意保持施工与周边环镜的协调.
