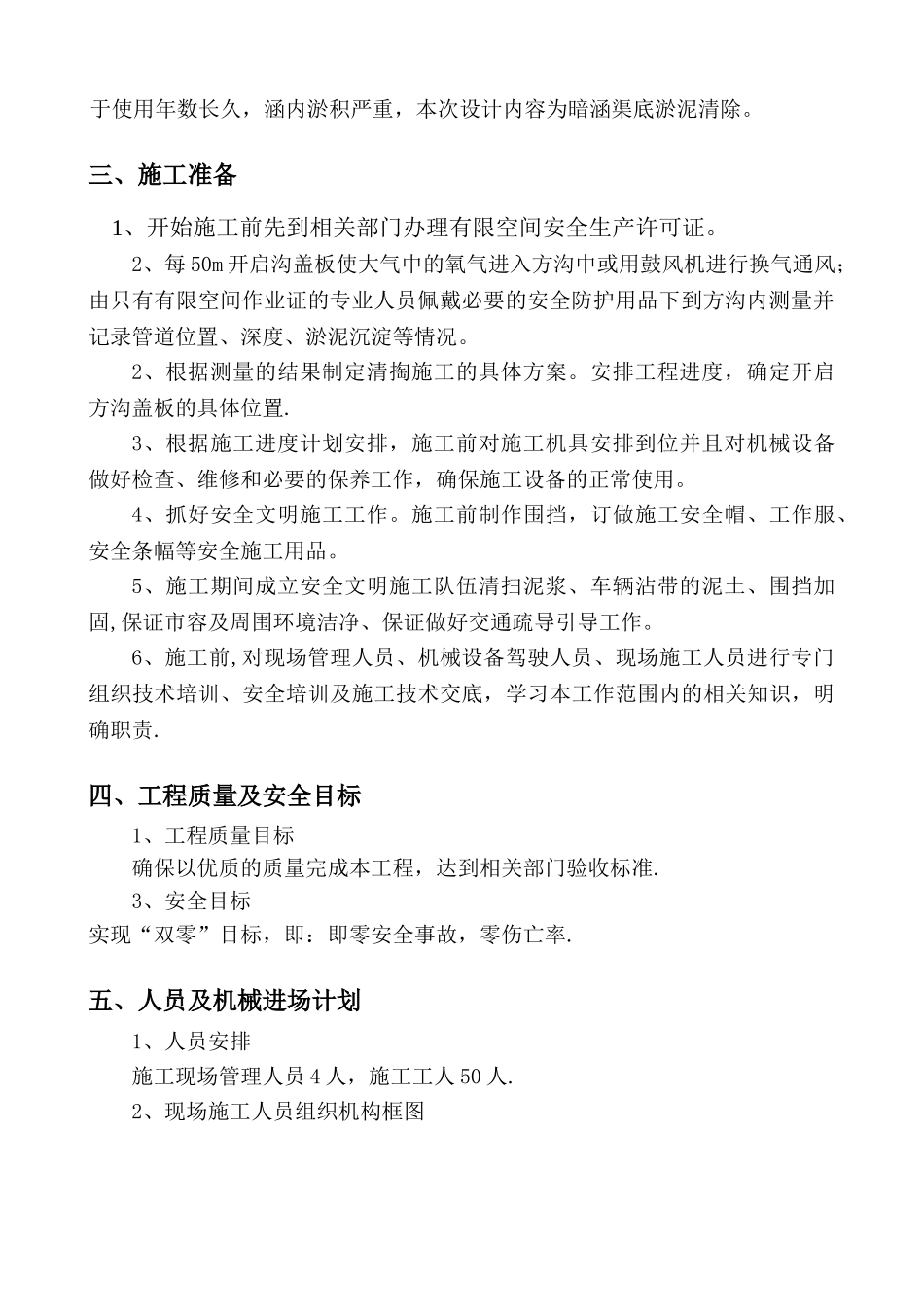

朝阳区第三阶段中小河道治理工程第三标段大稿沟河道及暗涵清淤工程施工方案北京金河水务建设有限公司2024 年 11 月 23 日目 录一、编制依据 1二、工程概况 1 三、施工准备 1 四、工程质量及安全目标 2 五、人员及机械进场计划 2 六、施工工艺 3 七、工程质量保证措施 6 八、安全保证措施 8 九、应急保证措施 9 十、雨季施工措施计划 10 一、编制依据1、水务部及交通局颁发的关于安全施工的法律规范、规程,法规及政策;3、施工现场调查资料;4、与工程有关的相关法律、法规及北京市有限空间作业的相关规定
二、工程概况本工程清淤工程包含河道明渠清淤及故道沟暗涵清淤
现状河道淤泥严重,故对现状大稿沟河道进行清淤
故道沟新建东旭新村截污闸至大稿沟东旭新村 1#涵洞为现状暗涵,暗涵全长 600m,为 2 孔宽 2
45*2m 暗涵
由于使用年数长久,涵内淤积严重,本次设计内容为暗涵渠底淤泥清除
三、施工准备 1、开始施工前先到相关部门办理有限空间安全生产许可证
2、每 50m 开启沟盖板使大气中的氧气进入方沟中或用鼓风机进行换气通风;由只有有限空间作业证的专业人员佩戴必要的安全防护用品下到方沟内测量并记录管道位置、深度、淤泥沉淀等情况
2、根据测量的结果制定清掏施工的具体方案
安排工程进度,确定开启方沟盖板的具体位置
3、根据施工进度计划安排,施工前对施工机具安排到位并且对机械设备做好检查、维修和必要的保养工作,确保施工设备的正常使用
4、抓好安全文明施工工作
施工前制作围挡,订做施工安全帽、工作服、安全条幅等安全施工用品
5、施工期间成立安全文明施工队伍清扫泥浆、车辆沾带的泥土、围挡加固,保证市容及周围环境洁净、保证做好交通疏导引导工作

6、施工前,对现场管理人员、机械设备驾驶人员、现场施工人员进行专门组织技术培训、安全培训及施工技术交底,学习本工作范围内的相关知识,明确
