工程联系单项目名称:国电东海李埝低风速风电示范项目(一期)升压站土建施工工程编号:TZJZ—D1—001致:龙源东海风力发电有限公司 (建设单位)事由:附属楼基础开挖内容:升压站附属楼基础开挖施工过程中基槽底部处于软土层,造成基础承载力不足现象,经业主要求现开挖软土使基槽底部处于持力层,附属楼原开挖深度为—100cm 实际开挖深度为 1—4 轴—115cm,4—5 轴 135cm,5—6 轴 165cm
由于附属楼基槽开挖加深,附属楼正负零高程不变,正负零以下增加的基础墙、柱部分按原设计施工
现报将业主、监理、设计单位
施工单位(签章):项目负责人:日 期:监理单位监理单位意见:监理单位(签章):项目负责人:日 期:建设单位建设单位意见:建设单位(签章):项目负责人:日 期:设计单位设计单位意见:设计单位(签章):项目负责人:日 期:本表一式份,由发出单位填写,主送单位、抄送单位各份,发出单位存份

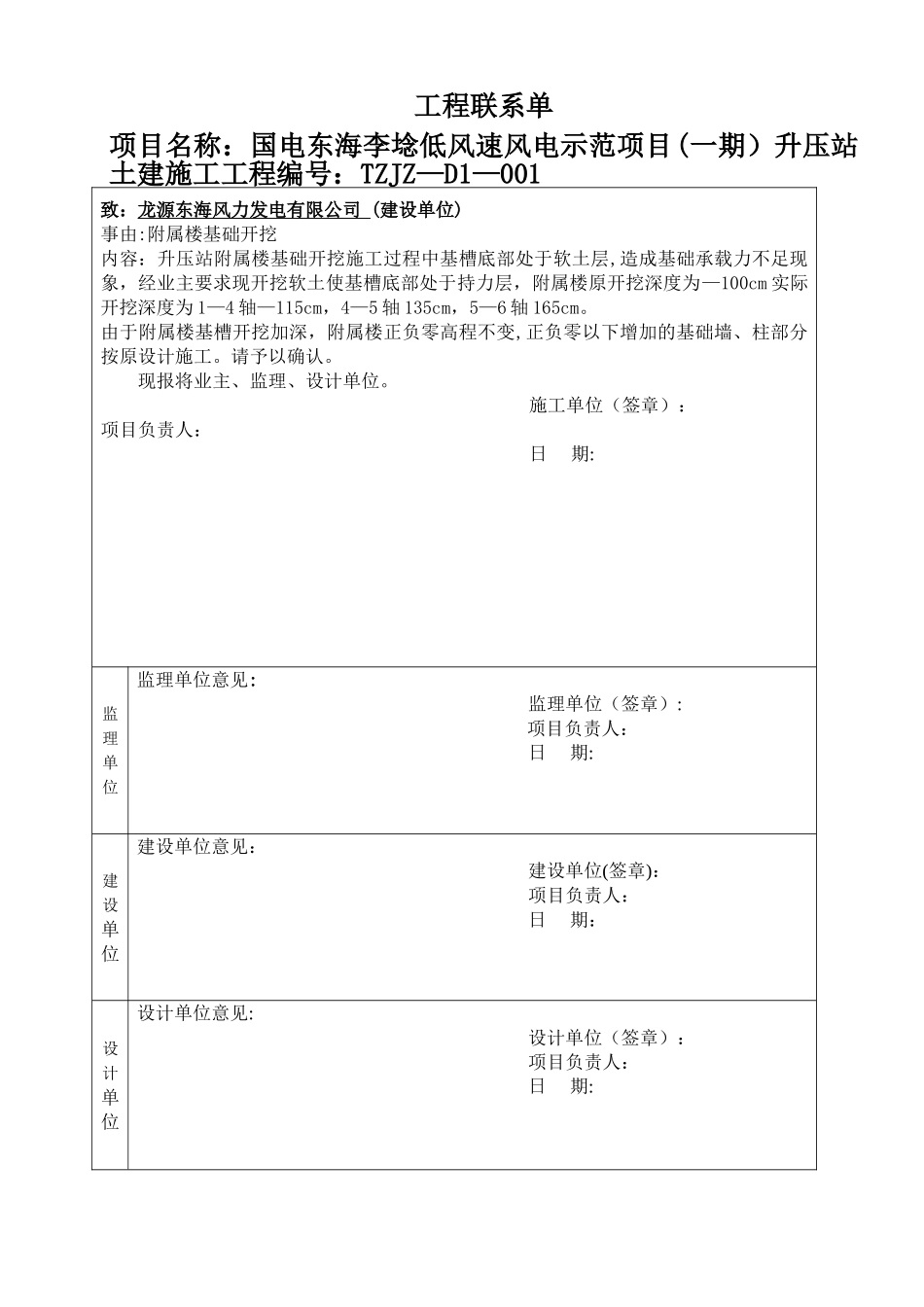

工程联系单项目名称:国电东海李埝低风速风电示范项目(一期)升压站土建施工工程编号:TZJZ-D1-002致:龙源东海风力发电有限公司 (建设单位)事由:消防水池基础开挖内容: 升压站东北角消防水池基础开挖施工过程中水池基础底部处于软土层,造成基础承载力不足现象,应业主要求现开挖软土使消防水池基础底部处于持力层,原开挖深度为—100cm 实际开挖深度为—170cm
由于消防水池基槽开挖下降 70cm,水池基础下降 70cm,现将水池壁上沿抬高 70cm,加高部分按原池壁设计施工,请予以确认
现报将业主、监理、设计单位
施工单位(签章):项目负责人:日 期:监理单位监理单位意见:监理单位(签章):项目负责人:日 期:建设单位建设单位意见:建设单位(签章):项目负责人:日 期:设计单位设计单位意见:设计单位(签章):项目负责人:日 期:本表一式份,由发出单位填写,主送单位、
