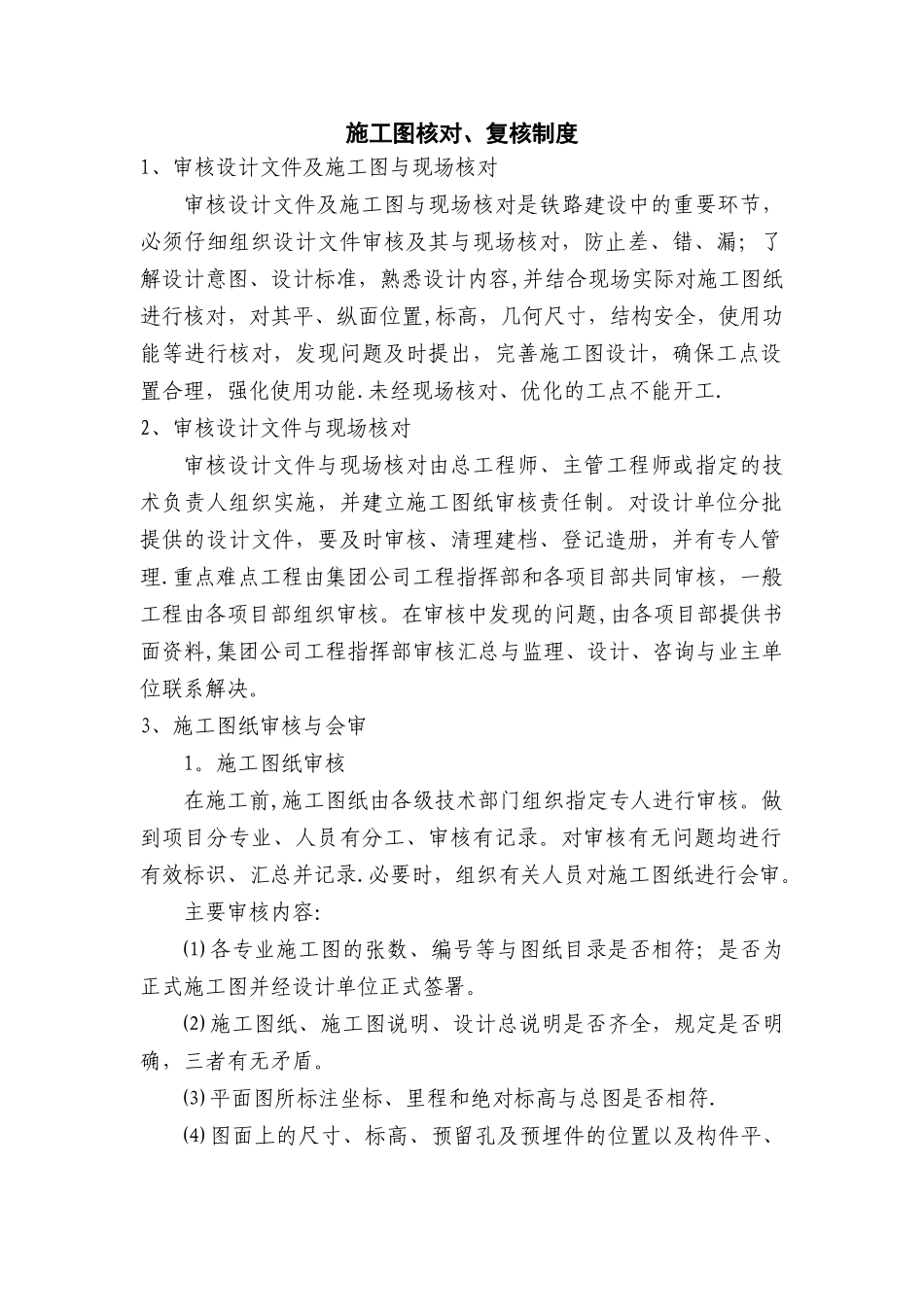

施工图核对、复核制度1、审核设计文件及施工图与现场核对审核设计文件及施工图与现场核对是铁路建设中的重要环节,必须仔细组织设计文件审核及其与现场核对,防止差、错、漏;了解设计意图、设计标准,熟悉设计内容,并结合现场实际对施工图纸进行核对,对其平、纵面位置,标高,几何尺寸,结构安全,使用功能等进行核对,发现问题及时提出,完善施工图设计,确保工点设置合理,强化使用功能
未经现场核对、优化的工点不能开工
2、审核设计文件与现场核对审核设计文件与现场核对由总工程师、主管工程师或指定的技术负责人组织实施,并建立施工图纸审核责任制
对设计单位分批提供的设计文件,要及时审核、清理建档、登记造册,并有专人管理
重点难点工程由集团公司工程指挥部和各项目部共同审核,一般工程由各项目部组织审核
在审核中发现的问题,由各项目部提供书面资料,集团公司工程指挥部审核汇总与监理、设计、咨询与业主单位联系解决
3、施工图纸审核与会审1
施工图纸审核在施工前,施工图纸由各级技术部门组织指定专人进行审核
做到项目分专业、人员有分工、审核有记录
对审核有无问题均进行有效标识、汇总并记录
必要时,组织有关人员对施工图纸进行会审
主要审核内容:⑴ 各专业施工图的张数、编号等与图纸目录是否相符;是否为正式施工图并经设计单位正式签署
⑵ 施工图纸、施工图说明、设计总说明是否齐全,规定是否明确,三者有无矛盾
⑶ 平面图所标注坐标、里程和绝对标高与总图是否相符
⑷ 图面上的尺寸、标高、预留孔及预埋件的位置以及构件平、立面配筋与剖面有无错误
⑸ 各专业施工图的轴线、位置(坐标)、标高及交叉点是否矛盾,平面、大样图之间有无矛盾
⑹ 图纸上构配件的编号、规格型号及数量与构配件一览表是否相符
⑺ 设计资料是否符合现场地形、地质情况,设计要求的施工方法是否可行

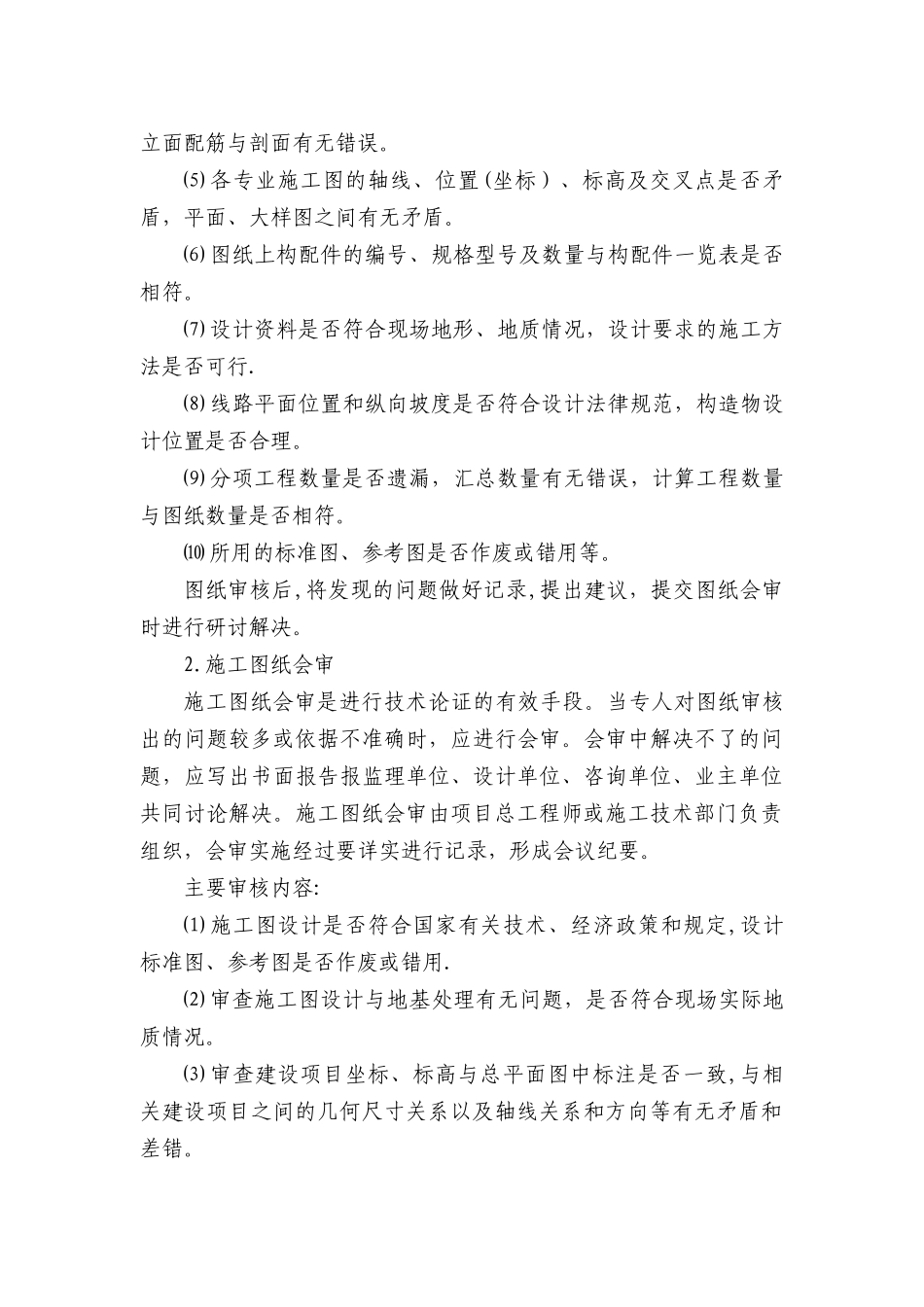

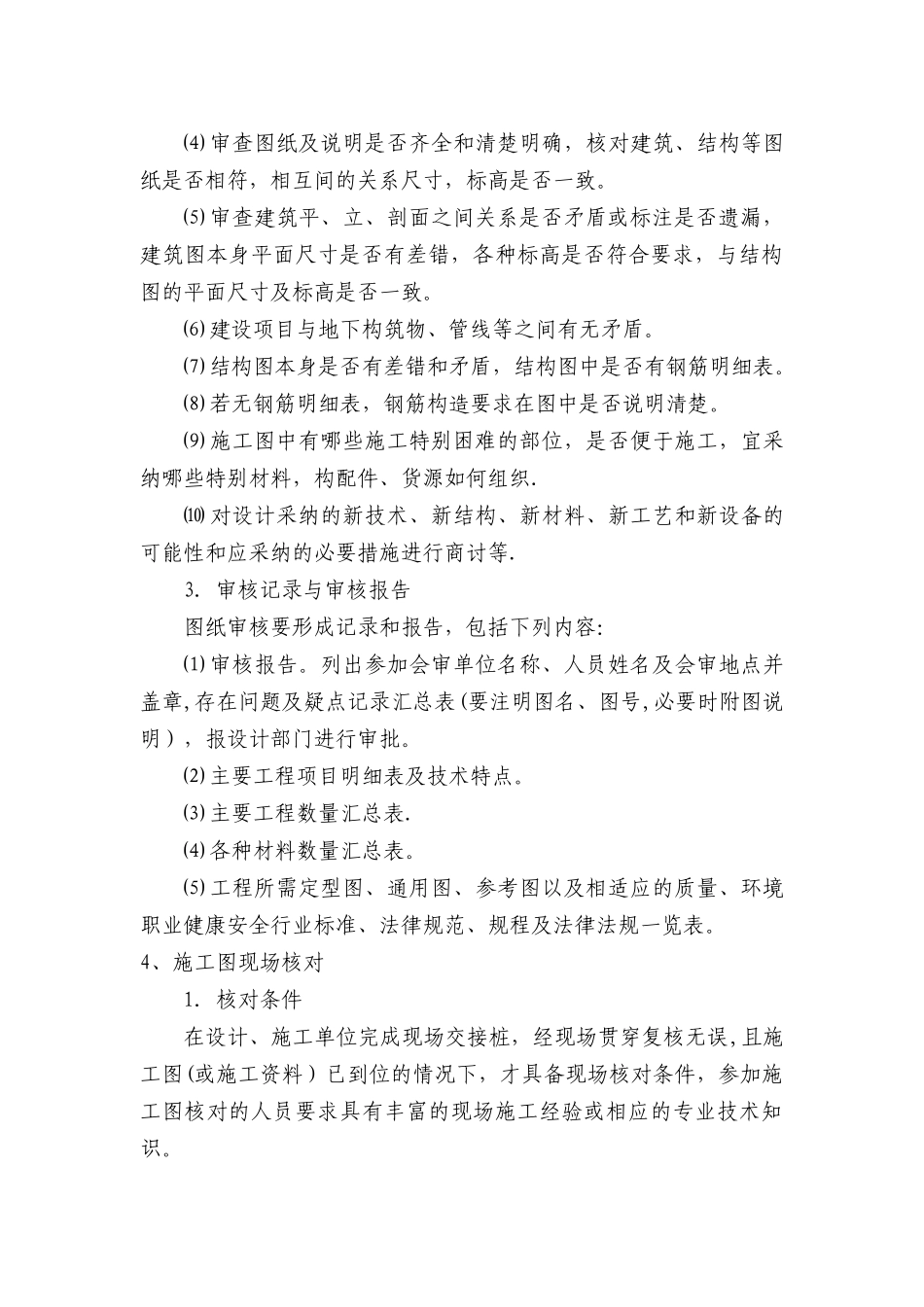

⑻ 线路平面位置和纵向坡度是否符合设计法律规范,构造物设计位置是否合理
