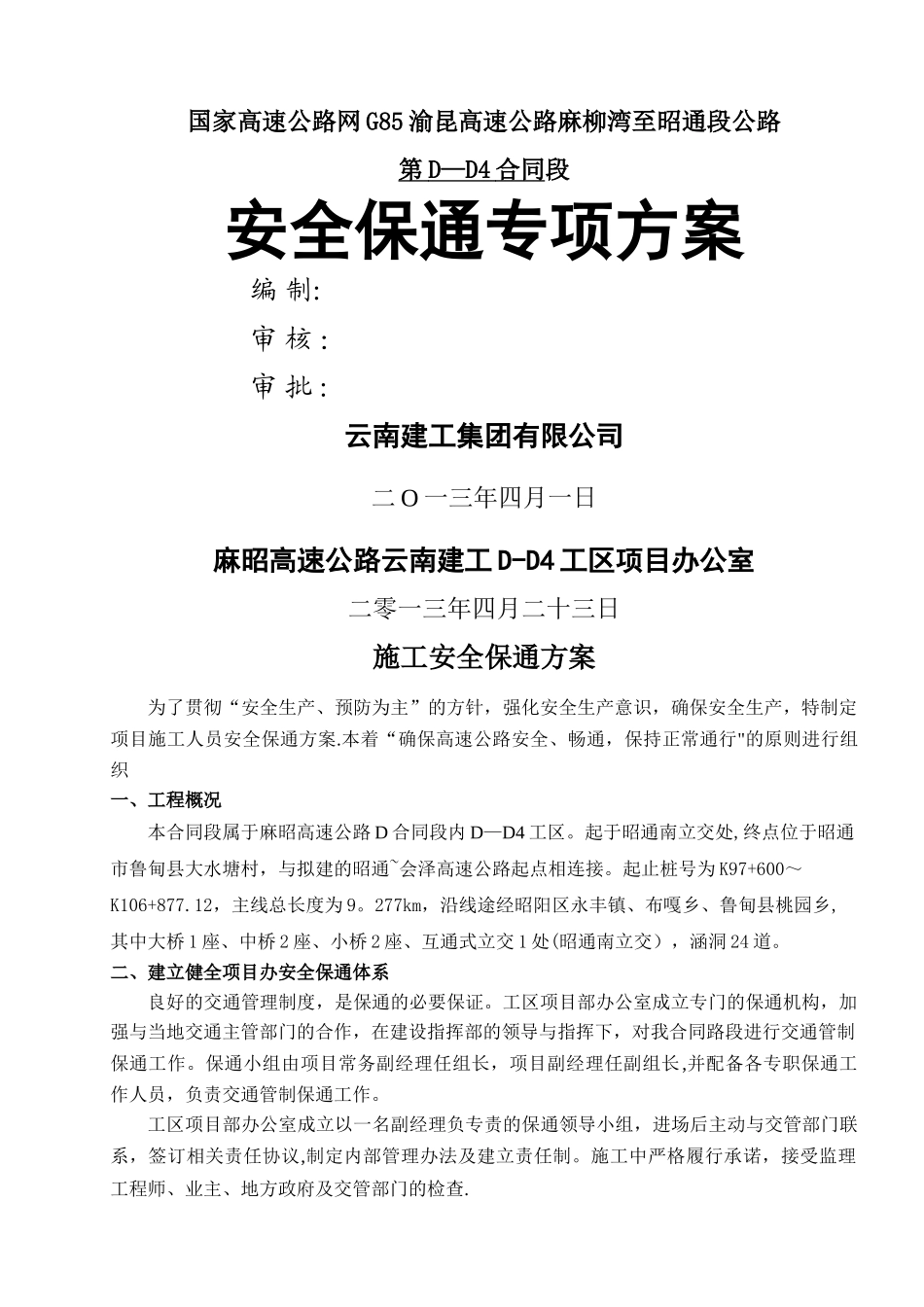

国家高速公路网 G85 渝昆高速公路麻柳湾至昭通段公路第 D—D4 合同 段安全保通专项方案编 制:审 核 :审 批 :云南建工集团有限公司二 O 一三年四月一日麻昭高速公路云南建工 D-D4 工区项目办公室二零一三年四月二十三日施工安全保通方案为了贯彻“安全生产、预防为主”的方针,强化安全生产意识,确保安全生产,特制定项目施工人员安全保通方案
本着“确保高速公路安全、畅通,保持正常通行"的原则进行组织一、工程概况本合同段属于麻昭高速公路 D 合同段内 D—D4 工区
起于昭通南立交处,终点位于昭通市鲁甸县大水塘村,与拟建的昭通~会泽高速公路起点相连接
起止桩号为 K97+600~K106+877
12,主线总长度为 9
277km,沿线途经昭阳区永丰镇、布嘎乡、鲁甸县桃园乡,其中大桥 1 座、中桥 2 座、小桥 2 座、互通式立交 1 处(昭通南立交),涵洞 24 道

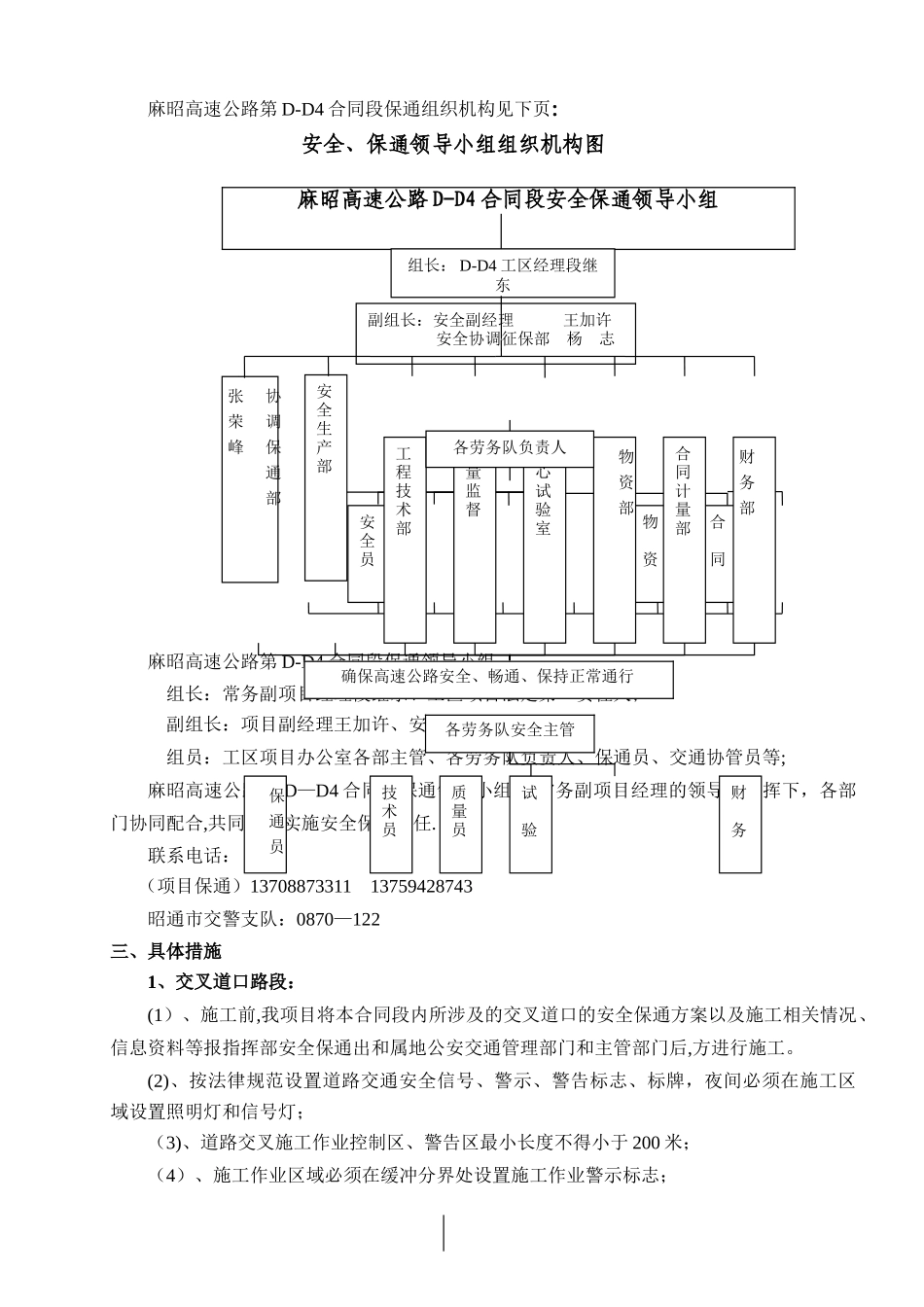

二、建立健全项目办安全保通体系良好的交通管理制度,是保通的必要保证
工区项目部办公室成立专门的保通机构,加强与当地交通主管部门的合作,在建设指挥部的领导与指挥下,对我合同路段进行交通管制保通工作
保通小组由项目常务副经理任组长,项目副经理任副组长,并配备各专职保通工作人员,负责交通管制保通工作
工区项目部办公室成立以一名副经理负专责的保通领导小组,进场后主动与交管部门联系,签订相关责任协议,制定内部管理办法及建立责任制
施工中严格履行承诺,接受监理工程师、业主、地方政府及交管部门的检查

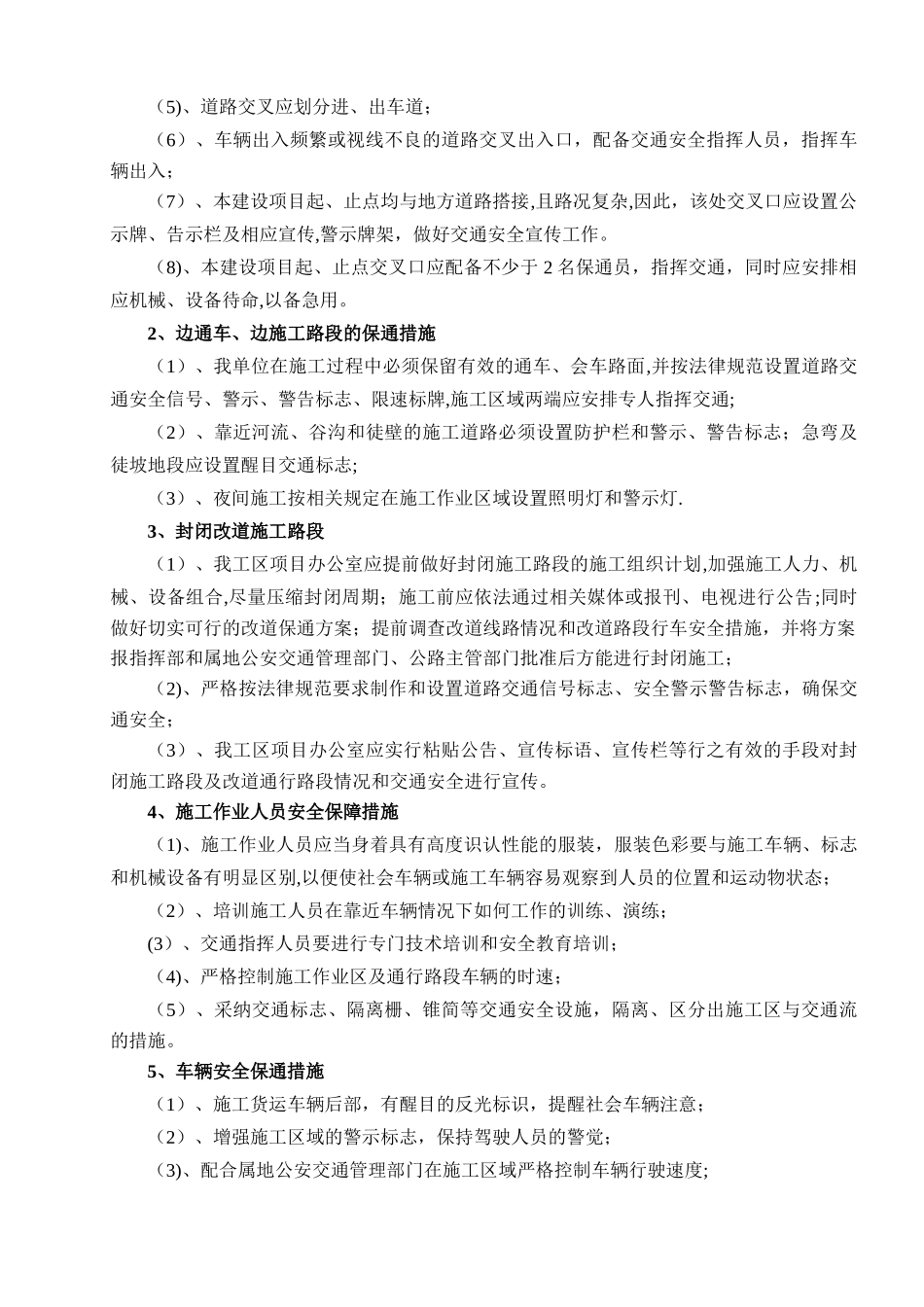

麻昭高速公路第 D-D4 合同段保通组织机构见下页:安全、保通领导小组组织机构图麻昭高速公路第 D-D4 合同段保通领导小组:组长:常务副项目经理段继东、工区项目法定第一责任人;副组长:项目副经理王加许、安全征保部主任 杨志;组员:工区项目办公室各部主管、各劳务队负责人、保通员、交通协管员等;麻昭高速公路第 D—D4 合同段
