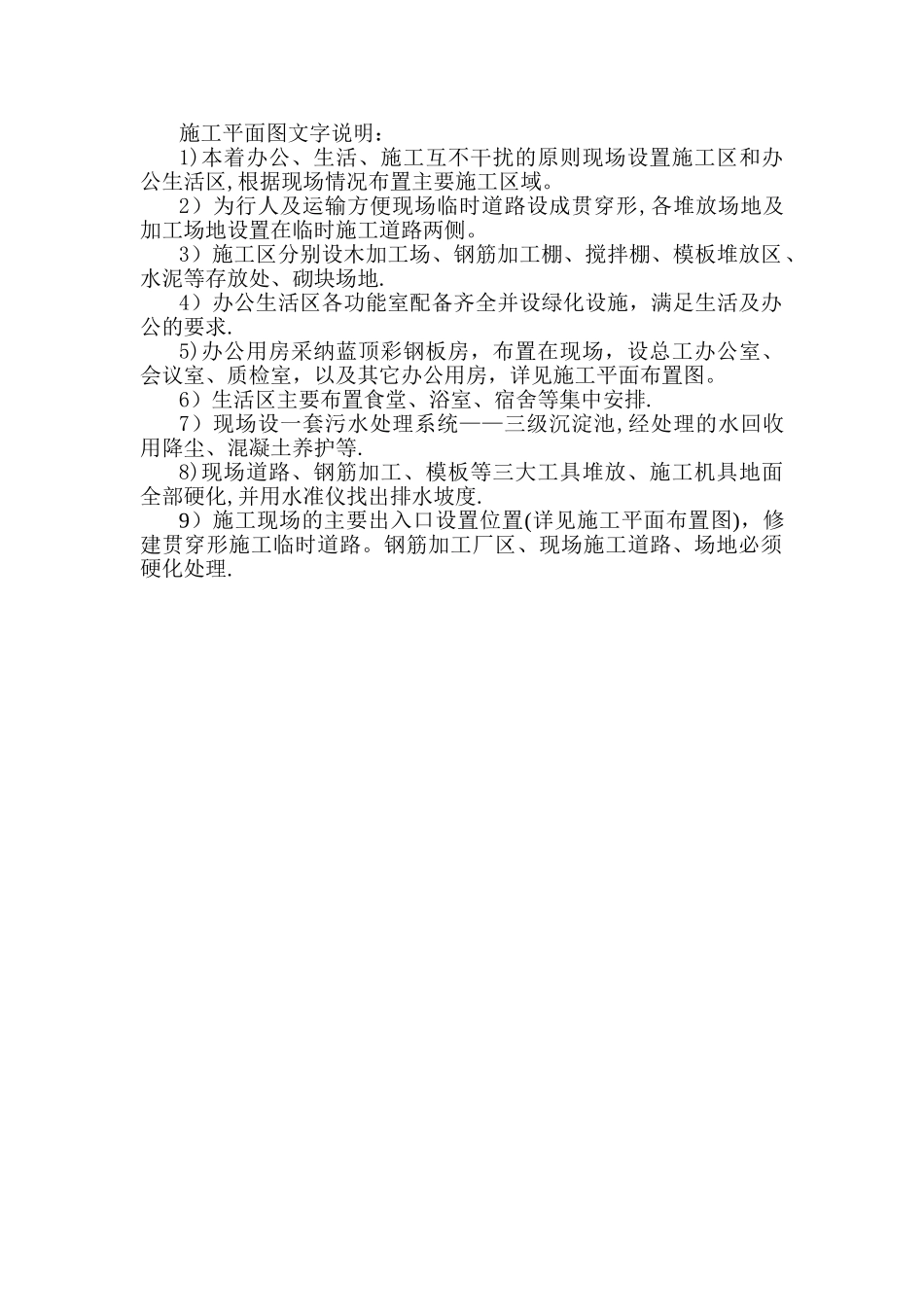

施工平面图文字说明:1)本着办公、生活、施工互不干扰的原则现场设置施工区和办公生活区,根据现场情况布置主要施工区域
2)为行人及运输方便现场临时道路设成贯穿形,各堆放场地及加工场地设置在临时施工道路两侧
3)施工区分别设木加工场、钢筋加工棚、搅拌棚、模板堆放区、水泥等存放处、砌块场地
4)办公生活区各功能室配备齐全并设绿化设施,满足生活及办公的要求
5)办公用房采纳蓝顶彩钢板房,布置在现场,设总工办公室、会议室、质检室,以及其它办公用房,详见施工平面布置图
6)生活区主要布置食堂、浴室、宿舍等集中安排
7)现场设一套污水处理系统——三级沉淀池,经处理的水回收用降尘、混凝土养护等
8)现场道路、钢筋加工、模板等三大工具堆放、施工机具地面全部硬化,并用水准仪找出排水坡度
9)施工现场的主要出入口设置位置(详见施工平面布置图),修建贯穿形施工临时道路
钢筋加工厂区、现场施工道路、场地必须硬化处理
