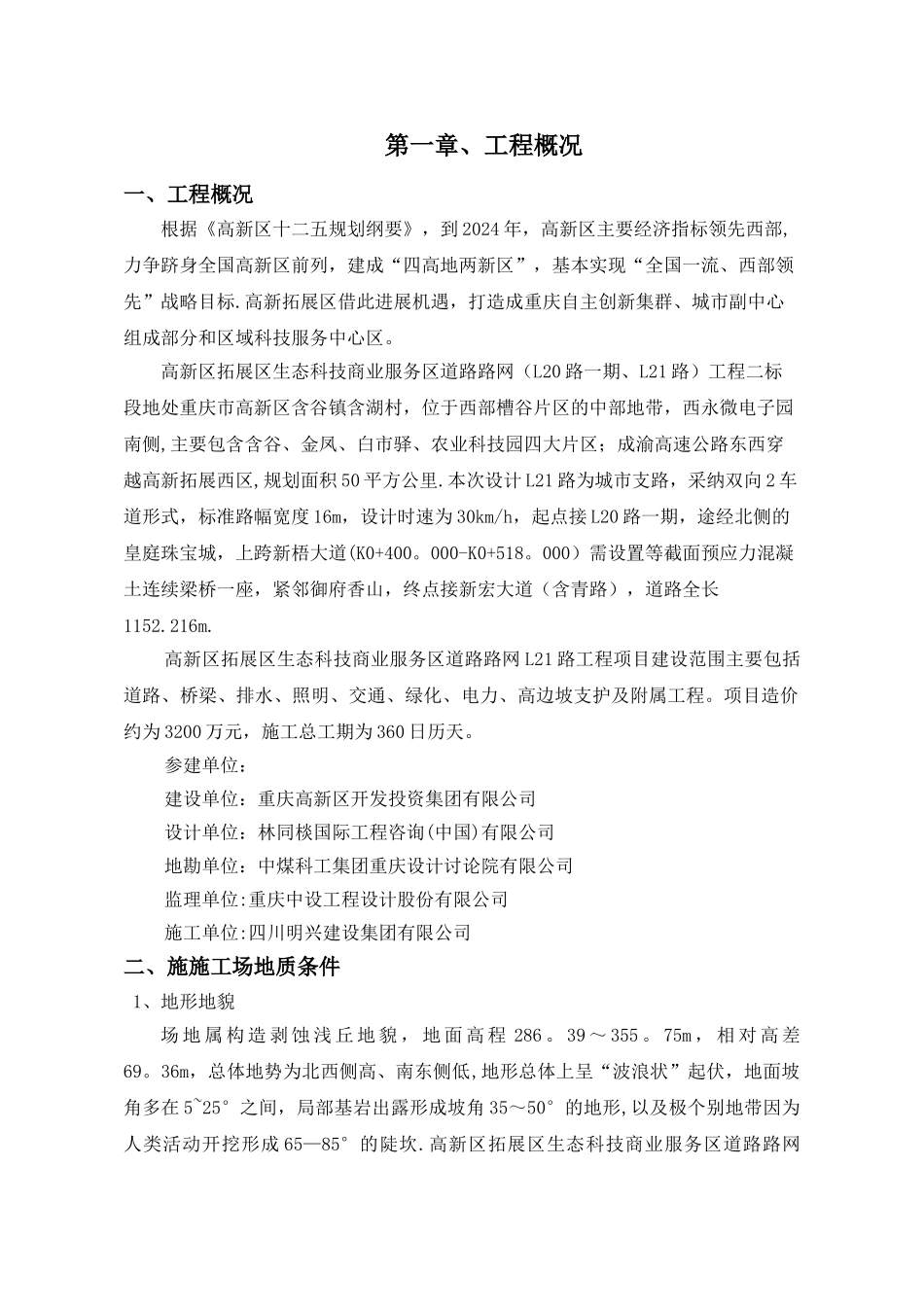

第一章、工程概况一、工程概况根据《高新区十二五规划纲要》,到 2024 年,高新区主要经济指标领先西部,力争跻身全国高新区前列,建成“四高地两新区”,基本实现“全国一流、西部领先”战略目标
高新拓展区借此进展机遇,打造成重庆自主创新集群、城市副中心组成部分和区域科技服务中心区
高新区拓展区生态科技商业服务区道路路网(L20 路一期、L21 路)工程二标段地处重庆市高新区含谷镇含湖村,位于西部槽谷片区的中部地带,西永微电子园南侧,主要包含含谷、金凤、白市驿、农业科技园四大片区;成渝高速公路东西穿越高新拓展西区,规划面积 50 平方公里
本次设计 L21 路为城市支路,采纳双向 2 车道形式,标准路幅宽度 16m,设计时速为 30km/h,起点接 L20 路一期,途经北侧的皇庭珠宝城,上跨新梧大道(K0+400
000-K0+518
000)需设置等截面预应力混凝土连续梁桥一座,紧邻御府香山,终点接新宏大道(含青路),道路全长1152
高新区拓展区生态科技商业服务区道路路网 L21 路工程项目建设范围主要包括道路、桥梁、排水、照明、交通、绿化、电力、高边坡支护及附属工程
项目造价约为 3200 万元,施工总工期为 360 日历天
参建单位:建设单位:重庆高新区开发投资集团有限公司设计单位:林同棪国际工程咨询(中国)有限公司地勘单位:中煤科工集团重庆设计讨论院有限公司监理单位:重庆中设工程设计股份有限公司施工单位:四川明兴建设集团有限公司二、施施工场地质条件 1、地形地貌场 地 属 构 造 剥 蚀 浅 丘 地 貌 , 地 面 高 程 286
39 ~ 355
75m , 相 对 高 差69
36m,总体地势为北西侧高、南东侧低,地形总体上呈“波浪状”起伏,地面坡角多在 5~25°之间,局部基岩出露形成坡角 35~50°的地形,以及极个别地带因为人类活动开挖形成
