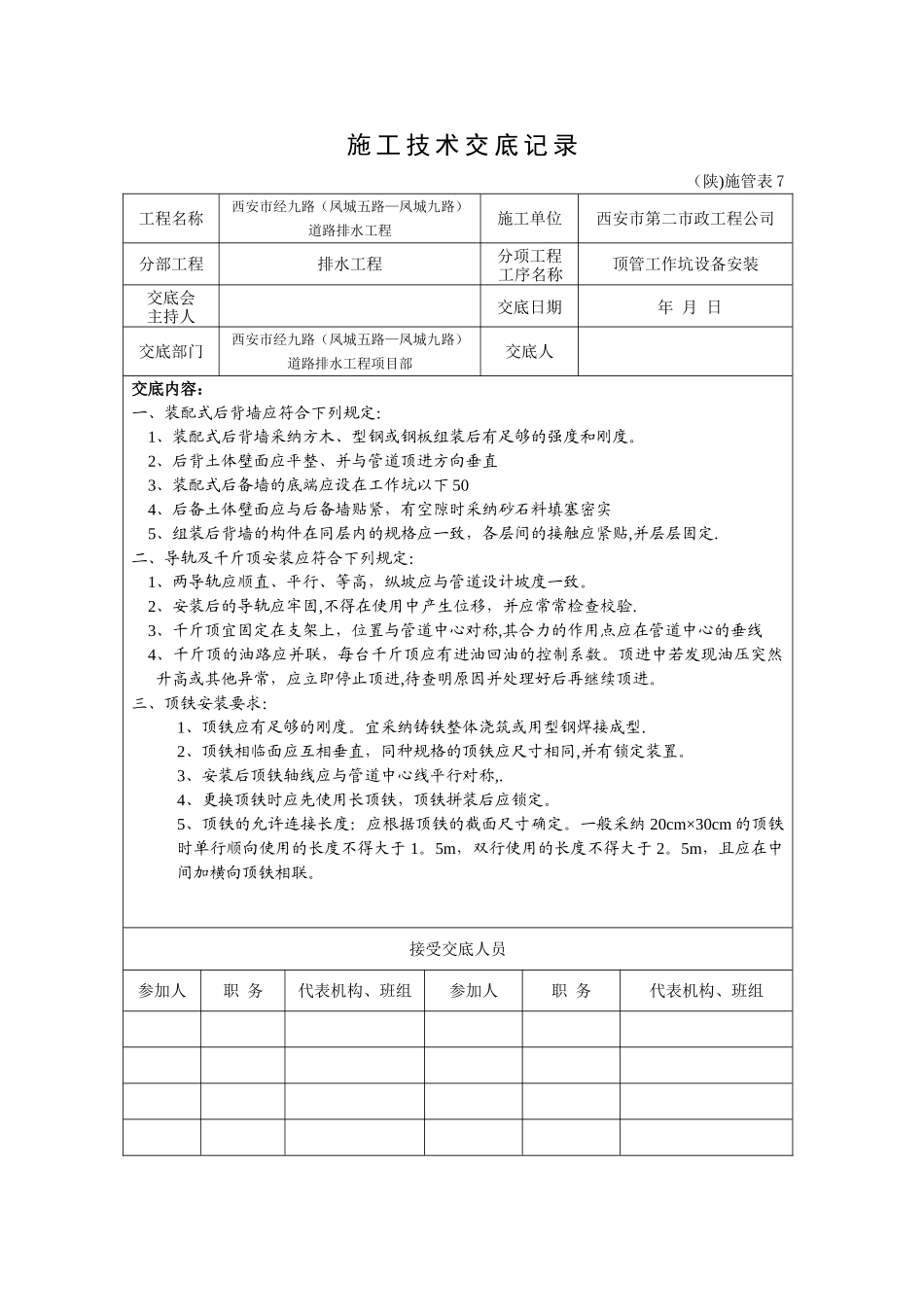

施 工 技 术 交 底 记 录(陕)施管表 7 工程名称西安市经九路(凤城五路—凤城九路)道路排水工程施工单位西安市第二市政工程公司分部工程排水工程分项工程工序名称顶管工作坑设备安装交底会主持人交底日期 年 月 日交底部门西安市经九路(凤城五路—凤城九路)道路排水工程项目部交底人交底内容:一、装配式后背墙应符合下列规定:1、装配式后背墙采纳方木、型钢或钢板组装后有足够的强度和刚度
2、后背土体壁面应平整、并与管道顶进方向垂直3、装配式后备墙的底端应设在工作坑以下 504、后备土体壁面应与后备墙贴紧,有空隙时采纳砂石料填塞密实5、组装后背墙的构件在同层内的规格应一致,各层间的接触应紧贴,并层层固定
二、导轨及千斤顶安装应符合下列规定:1、两导轨应顺直、平行、等高,纵坡应与管道设计坡度一致
2、安装后的导轨应牢固,不得在使用中产生位移,并应常常检查校验
3、千斤顶宜固定在支架上,位置与管道中心对称,其合力的作用点应在管道中心的垂线4、千斤顶的油路应并联,每台千斤顶应有进油回油的控制系数
顶进中若发现油压突然升高或其他异常,应立即停止顶进,待查明原因并处理好后再继续顶进
三、顶铁安装要求:1、顶铁应有足够的刚度
宜采纳铸铁整体浇筑或用型钢焊接成型
2、顶铁相临面应互相垂直,同种规格的顶铁应尺寸相同,并有锁定装置
3、安装后顶铁轴线应与管道中心线平行对称,
4、更换顶铁时应先使用长顶铁,顶铁拼装后应锁定
5、顶铁的允许连接长度:应根据顶铁的截面尺寸确定
一般采纳 20cm×30cm 的顶铁时单行顺向使用的长度不得大于 1
5m,双行使用的长度不得大于 2
5m,且应在中间加横向顶铁相联
接受交底人员参加人职 务代表机构、班组参加人职 务代表机构、班组施 工 技 术 交 底 记 录(陕)施管表 7 工程名称西安市经九路(凤城五路—凤城九路)道路排水工程施工单位西安市第二市政工程公司分
