施工日志填写样本

施工日志填写样本_第1页
1/3
施工日志填写样本_第2页
2/3
施工日志填写样本_第3页
3/3

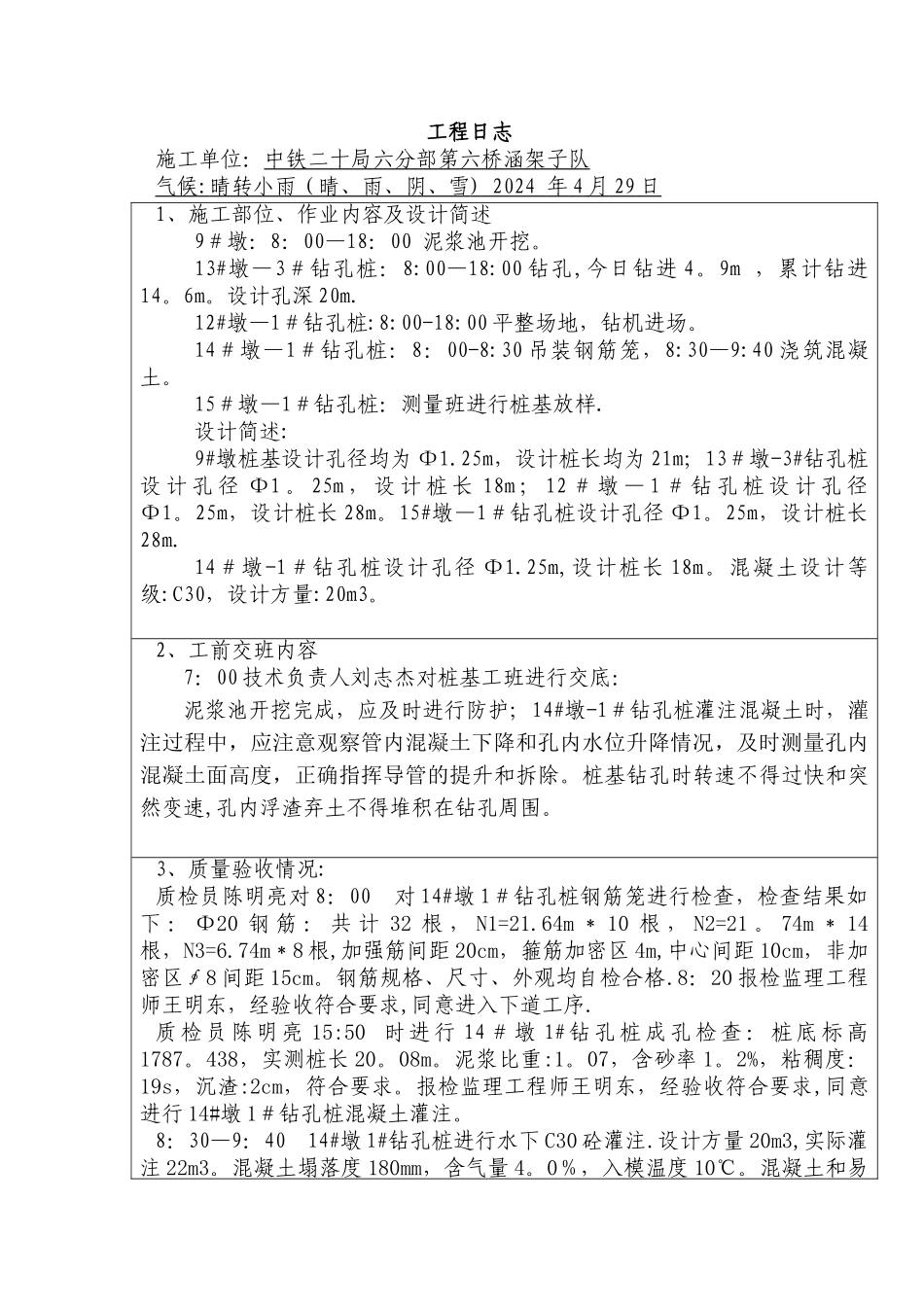

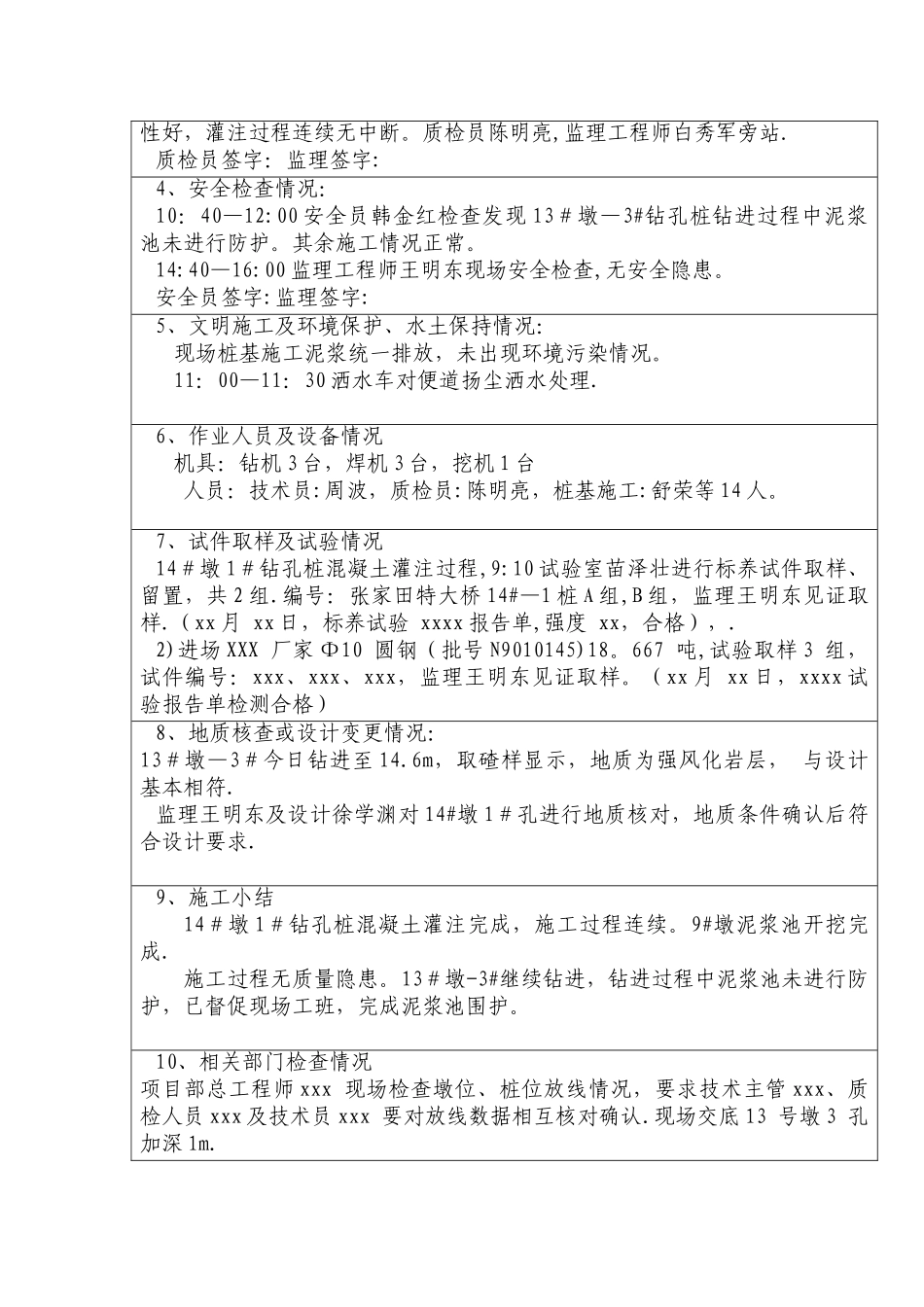

工程日志施工单位:中铁二十局六分部第六桥涵架子队气候 : 晴转小雨(晴、雨、阴、雪 ) 2024 年 4 月 29 日 1、施工部位、作业内容及设计简述9#墩:8:00—18:00 泥浆池开挖。13#墩—3#钻孔桩:8:00—18:00 钻孔,今日钻进 4。9m ,累计钻进14。6m。设计孔深 20m.12#墩—1#钻孔桩:8:00-18:00 平整场地,钻机进场。14#墩—1#钻孔桩:8:00-8:30 吊装钢筋笼,8:30—9:40 浇筑混凝土。15#墩—1#钻孔桩:测量班进行桩基放样.设计简述:9#墩桩基设计孔径均为 Ф1.25m,设计桩长均为 21m;13#墩-3#钻孔桩设 计 孔 径 Ф1 。 25m , 设 计 桩 长 18m ; 12 # 墩 — 1 # 钻 孔 桩 设 计 孔 径Ф1。25m,设计桩长 28m。15#墩—1#钻孔桩设计孔径 Ф1。25m,设计桩长28m.14#墩-1#钻孔桩设计孔径 Ф1.25m,设计桩长 18m。混凝土设计等级:C30,设计方量:20m3。2、工前交班内容7:00 技术负责人刘志杰对桩基工班进行交底:泥浆池开挖完成,应及时进行防护;14#墩-1#钻孔桩灌注混凝土时,灌注过程中,应注意观察管内混凝土下降和孔内水位升降情况,及时测量孔内混凝土面高度,正确指挥导管的提升和拆除。桩基钻孔时转速不得过快和突然变速,孔内浮渣弃土不得堆积在钻孔周围。3、质量验收情况:质检员陈明亮对 8:00 对 14#墩 1#钻孔桩钢筋笼进行检查,检查结果如下 : Φ20 钢 筋 : 共 计 32 根 , N1=21.64m * 10 根 , N2=21 。 74m * 14根,N3=6.74m*8 根,加强筋间距 20cm,箍筋加密区 4m,中心间距 10cm,非加密区∮8 间距 15cm。钢筋规格、尺寸、外观均自检合格.8:20 报检监理工程师王明东,经验收符合要求,同意进入下道工序.质 检 员 陈 明 亮 15:50 时 进 行 14 # 墩 1# 钻 孔 桩 成 孔 检 查 : 桩 底 标 高1787。438,实测桩长 20。08m。泥浆比重:1。07,含砂率 1。2%,粘稠度:19s,沉渣:2cm,符合要求。报检监理工程师王明东,经验收符合要求,同意进行 14#墩 1#钻孔桩混凝土灌注。8:30—9:40 14#墩 1#钻孔桩进行水下 C30 砼灌注.设计方量 20m3,实际灌注 22m3。混凝土塌落度 180mm,含气量 4。0%,入模温度 10℃。混凝土和易性好,灌注过程连续无中断。质检员陈明亮,监理工程师白秀军旁站.质检员签字:监理签字:4、安全检查情况:10:40—12:00 安全员韩金红检查发现 13#墩—3#钻孔桩钻进过程中泥浆...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

施工日志填写样本

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
