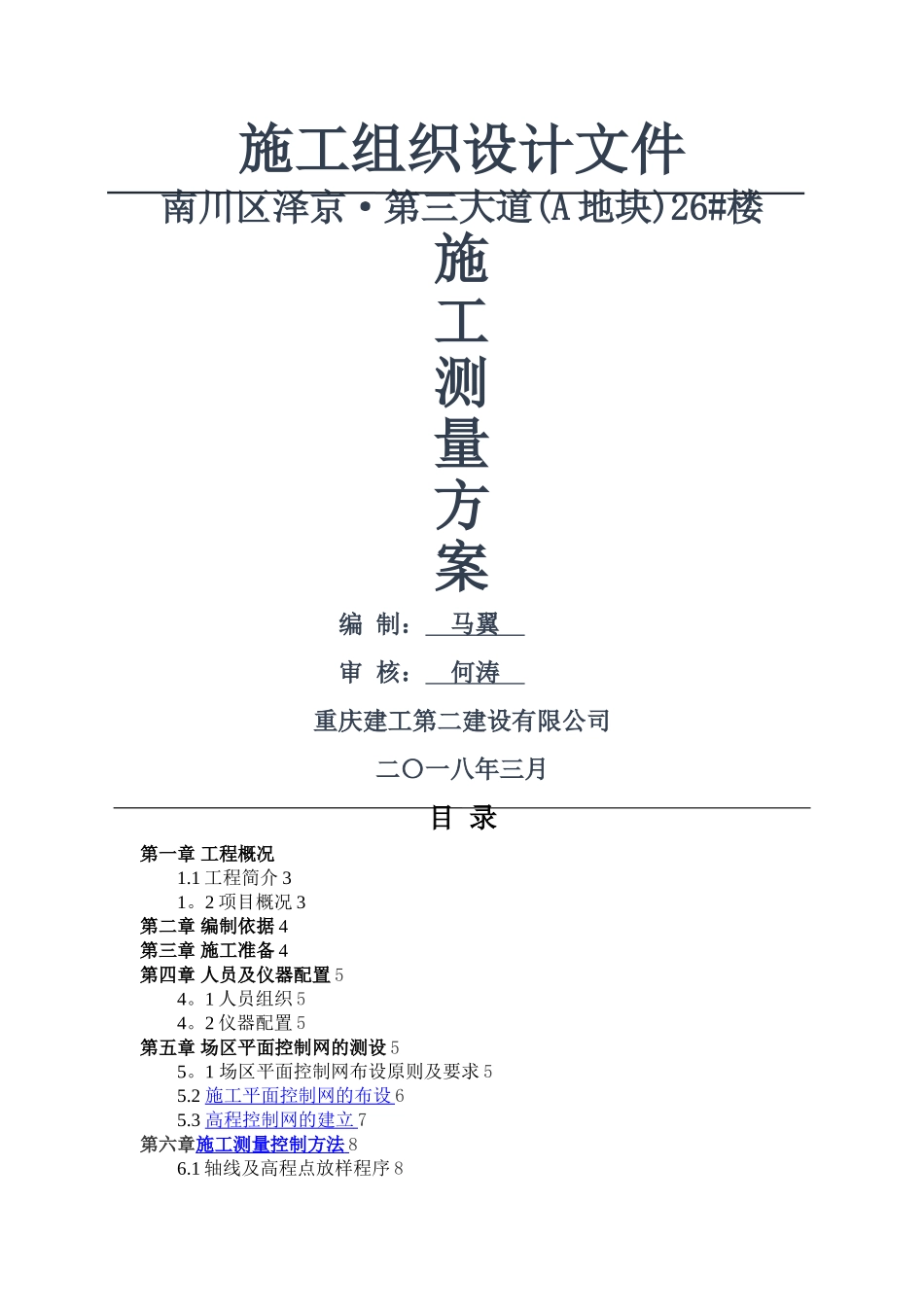

施工组织设计文件南川区泽京·第三大道(A 地块)26#楼施工测量方案编 制: 马翼 审 核: 何涛 重庆建工第二建设有限公司二〇一八年三月目 录第一章 工程概况1.1 工程简介 31。2 项目概况 3第二章 编制依据 4第三章 施工准备 4第四章 人员及仪器配置 54。1 人员组织 54。2 仪器配置 5第五章 场区平面控制网的测设 55。1 场区平面控制网布设原则及要求 55.2 施工平面控制网的布设 65.3 高程控制网的建立 7第六章施工测量控制方法 86.1 轴线及高程点放样程序 86。2 基础测量放线 96.3 主体结构测量放线 10第七章施工测量质量控制 137.1 质量过程控制 137。2 质量保证体系 137。3 质量标准 14第八章 安全文明施工 14第一章 工程概况1.1 工程简介序号项 目内 容1工程名称南川第三大道 A 地块 1 标段2工程地址重庆市南川区西大街3建设规模建筑面积约 59000m24建设单位重庆泽京房地产开发有限公司监理单位重庆市建永工程监理有限公司5勘察单位四川得圆岩土工程有限公司6设计单位重庆市设计院7施工承包范围施工图内所示建筑安装工程及相关变更、核定以及竣工验收后需承包人完成的改造范围8工期要求日历工期:755 日历9质量要求一次验收合格10安全文明目标重庆市安全文明施工场地11开工日期以发包人实际发出的书面通知(开工令)日期为准1。2 项目概况本工程由两栋高层(-2F/31F)、部分地下车库(—2F)和商业(—2F/2F)组成,结构类型为框架剪力墙结构,本工程地基基础设计等级为甲级,设计使用年限为 50 年,抗震设防烈度为 6 度,本建筑设计耐火等级为一级。第二章 编制依据1.施工主合同;2.设计图纸;3。相关法律规范、规程:《国家三、四等水准测量法律规范》(GB/T12898—2024);《工程测量法律规范》(GB50026—2024); 《建筑物变形测量法律规范》JGJ8—2024。第三章 施工准备施工测量准备工作是保证施工测量全过程顺利进行的重要环节,包括图纸的审核,测量定位依据点的交接与校核,测量仪器的检定与校核,测量方案的编制与数据准备,施工场地测量等工作.1.施测前踏勘现场,熟悉图纸,特别是基础平面图、总平面图及定位测量的相关资料,核对各建筑物的各部位尺寸,建筑物的定位坐标及设计高程,建筑物周边环境等,根据现场条件及工程内部结构特征确定轴线控制网形式。 2.检查各建筑的平面位置、标高是否有矛盾,及时发现问题,及时向业主、监理反馈,及时解决。3。对所有进场的仪器设备...
