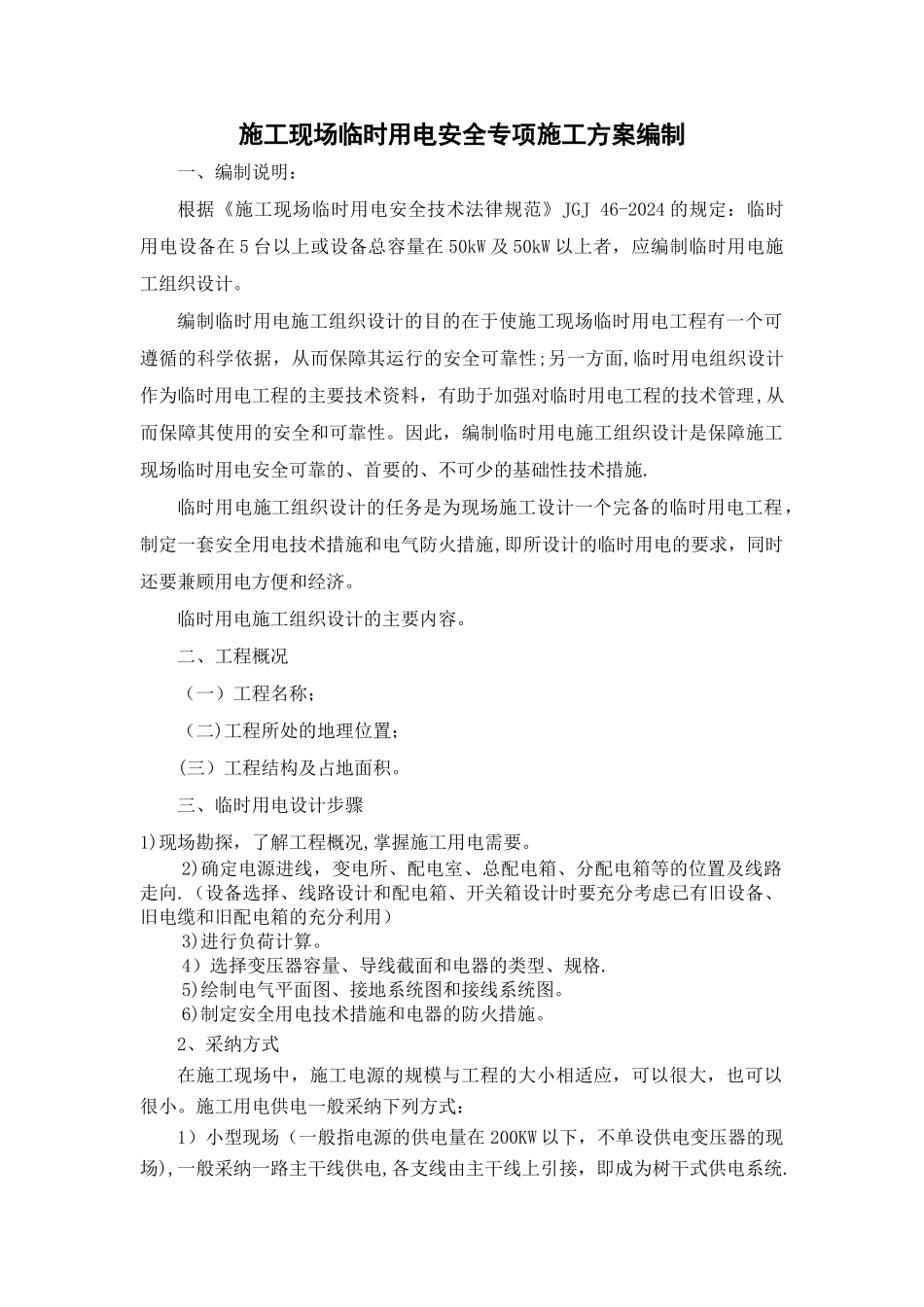

施工现场临时用电安全专项施工方案编制一、编制说明:根据《施工现场临时用电安全技术法律规范》JGJ 46-2024 的规定:临时用电设备在 5 台以上或设备总容量在 50kW 及 50kW 以上者,应编制临时用电施工组织设计
编制临时用电施工组织设计的目的在于使施工现场临时用电工程有一个可遵循的科学依据,从而保障其运行的安全可靠性;另一方面,临时用电组织设计作为临时用电工程的主要技术资料,有助于加强对临时用电工程的技术管理,从而保障其使用的安全和可靠性
因此,编制临时用电施工组织设计是保障施工现场临时用电安全可靠的、首要的、不可少的基础性技术措施
临时用电施工组织设计的任务是为现场施工设计一个完备的临时用电工程,制定一套安全用电技术措施和电气防火措施,即所设计的临时用电的要求,同时还要兼顾用电方便和经济
临时用电施工组织设计的主要内容

二、工程概况 (一)工程名称; (二)工程所处的地理位置; (三)工程结构及占地面积
三、临时用电设计步骤1)现场勘探,了解工程概况,掌握施工用电需要
2)确定电源进线,变电所、配电室、总配电箱、分配电箱等的位置及线路走向
(设备选择、线路设计和配电箱、开关箱设计时要充分考虑已有旧设备、旧电缆和旧配电箱的充分利用)3)进行负荷计算
4)选择变压器容量、导线截面和电器的类型、规格
5)绘制电气平面图、接地系统图和接线系统图
6)制定安全用电技术措施和电器的防火措施

2、采纳方式在施工现场中,施工电源的规模与工程的大小相适应,可以很大,也可以很小
施工用电供电一般采纳下列方式:1)小型现场(一般指电源的供电量在 200KW 以下,不单设供电变压器的现场),一般采纳一路主干线供电,各支线由主干线上引接,即成为树干式供电系统
2)中型现场(一般指设有一至二台施工电源供电变压器的现场),一般采纳两路主干线供电,而构成现形闭合网路以提高供电的可靠性
