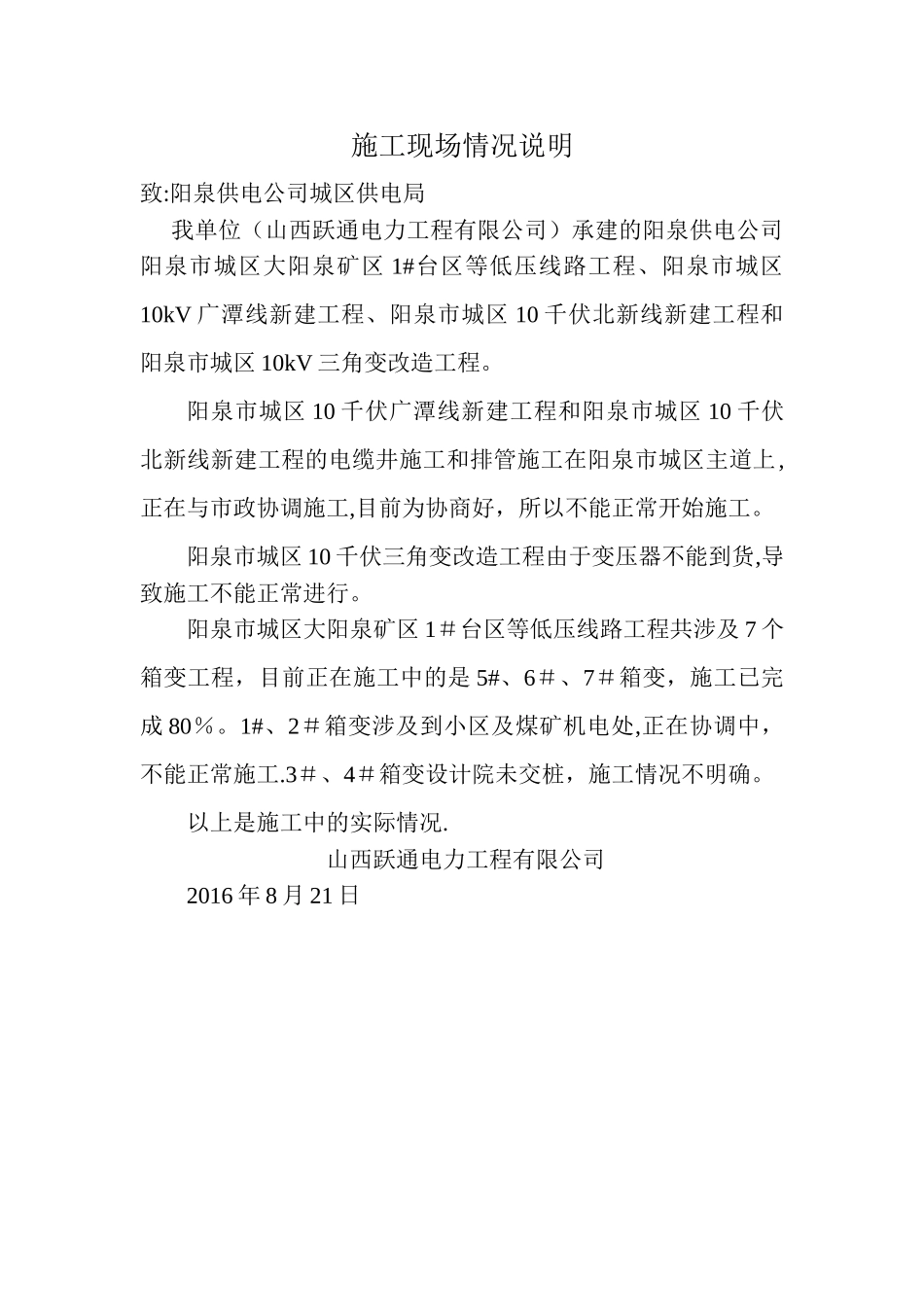

施工现场情况说明致:阳泉供电公司城区供电局 我单位(山西跃通电力工程有限公司)承建的阳泉供电公司阳泉市城区大阳泉矿区 1#台区等低压线路工程、阳泉市城区10kV 广潭线新建工程、阳泉市城区 10 千伏北新线新建工程和阳泉市城区 10kV 三角变改造工程。阳泉市城区 10 千伏广潭线新建工程和阳泉市城区 10 千伏北新线新建工程的电缆井施工和排管施工在阳泉市城区主道上,正在与市政协调施工,目前为协商好,所以不能正常开始施工。阳泉市城区 10 千伏三角变改造工程由于变压器不能到货,导致施工不能正常进行。阳泉市城区大阳泉矿区 1#台区等低压线路工程共涉及 7 个箱变工程,目前正在施工中的是 5#、6#、7#箱变,施工已完成 80%。1#、2#箱变涉及到小区及煤矿机电处,正在协调中,不能正常施工.3#、4#箱变设计院未交桩,施工情况不明确。以上是施工中的实际情况. 山西跃通电力工程有限公司2016 年 8 月 21 日
