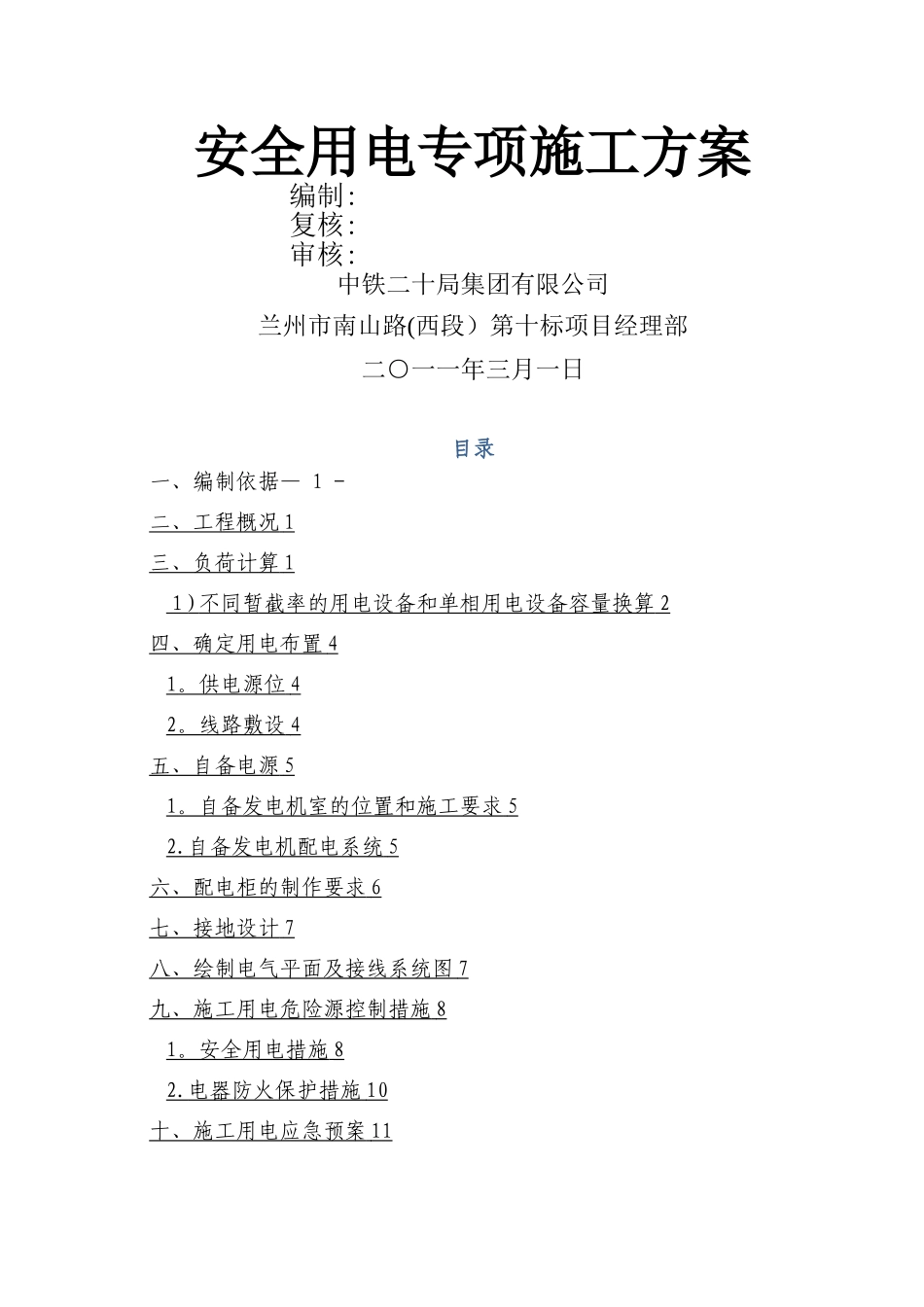

安全用电专项施工方案编制:复核:审核:中铁二十局集团有限公司兰州市南山路(西段)第十标项目经理部二○一一年三月一日目录一、编制依据— 1 -二、工程概况 1 三、负荷计算 1 1 ) 不同暂截率的用电设备和单相用电设备容量换算 2 四、确定用电布置 4 1
供电源位 4 2
线路敷设 4 五、自备电源 5 1
自备发电机室的位置和施工要求 5 2
自备发电机配电系统 5 六、配电柜的制作要求 6 七、接地设计 7 八、绘制电气平面及接线系统图 7 九、施工用电危险源控制措施 8 1
安全用电措施 8 2
电器防火保护措施 10 十、施工用电应急预案 11 1

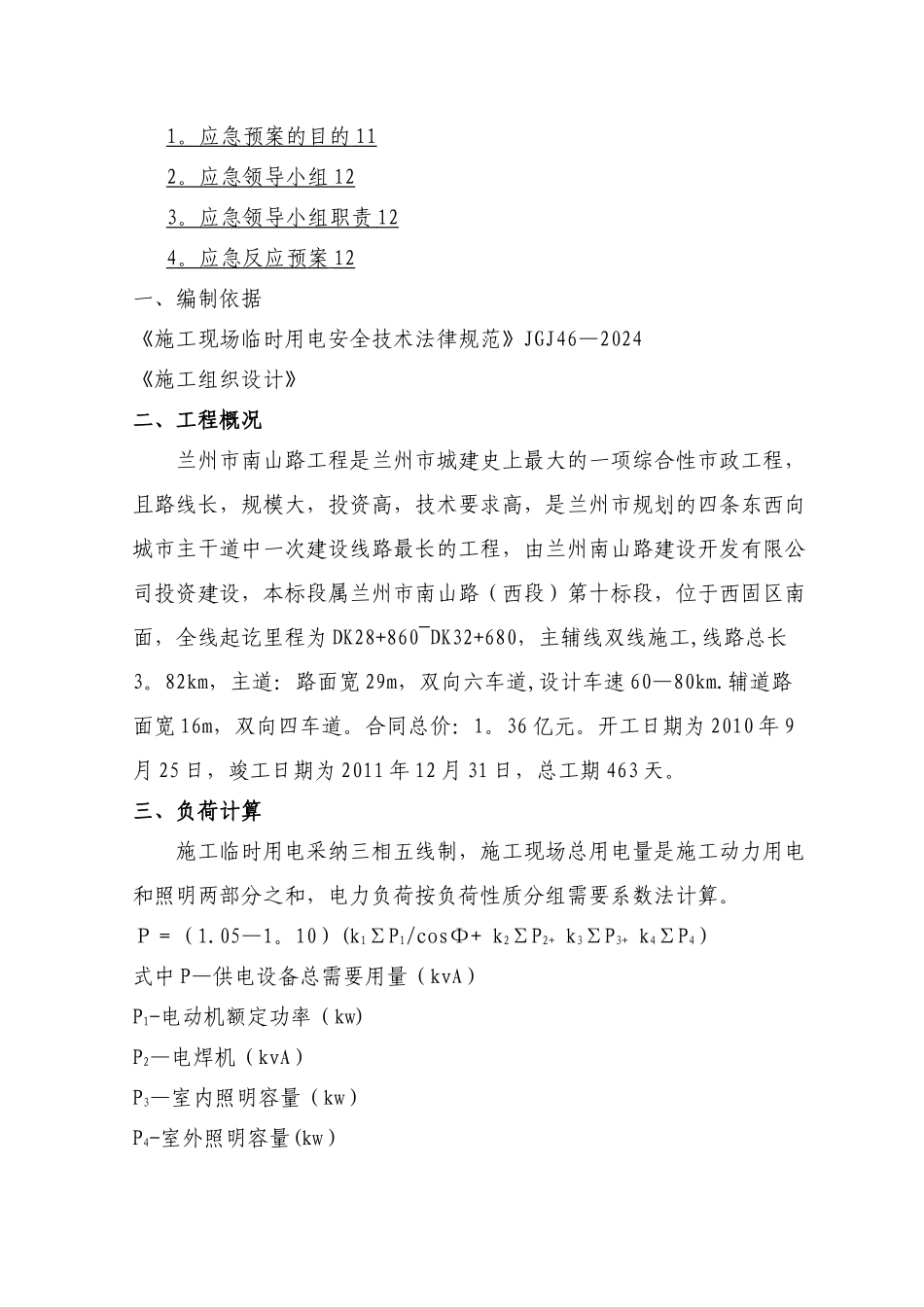

应急预案的目的 11 2
应急领导小组 12 3
应急领导小组职责 12 4
应急反应预案 12 一、编制依据《施工现场临时用电安全技术法律规范》JGJ46—2024《施工组织设计》二、工程概况兰州市南山路工程是兰州市城建史上最大的一项综合性市政工程,且路线长,规模大,投资高,技术要求高,是兰州市规划的四条东西向城市主干道中一次建设线路最长的工程,由兰州南山路建设开发有限公司投资建设,本标段属兰州市南山路(西段)第十标段,位于西固区南面,全线起讫里程为 DK28+860~DK32+680,主辅线双线施工,线路总长3
82km,主道:路面宽 29m,双向六车道,设计车速 60—80km
辅道路面宽 16m,双向四车道
合同总价:1
开工日期为 2010 年 9月 25 日,竣工日期为 2011 年 12 月 31 日,总工期 463 天
三、负荷计算施工临时用电采纳三相五线制,施工现场总用电量是施工动力用电和照明两部分之和,电力负荷按负荷性质分组需要系数法计算

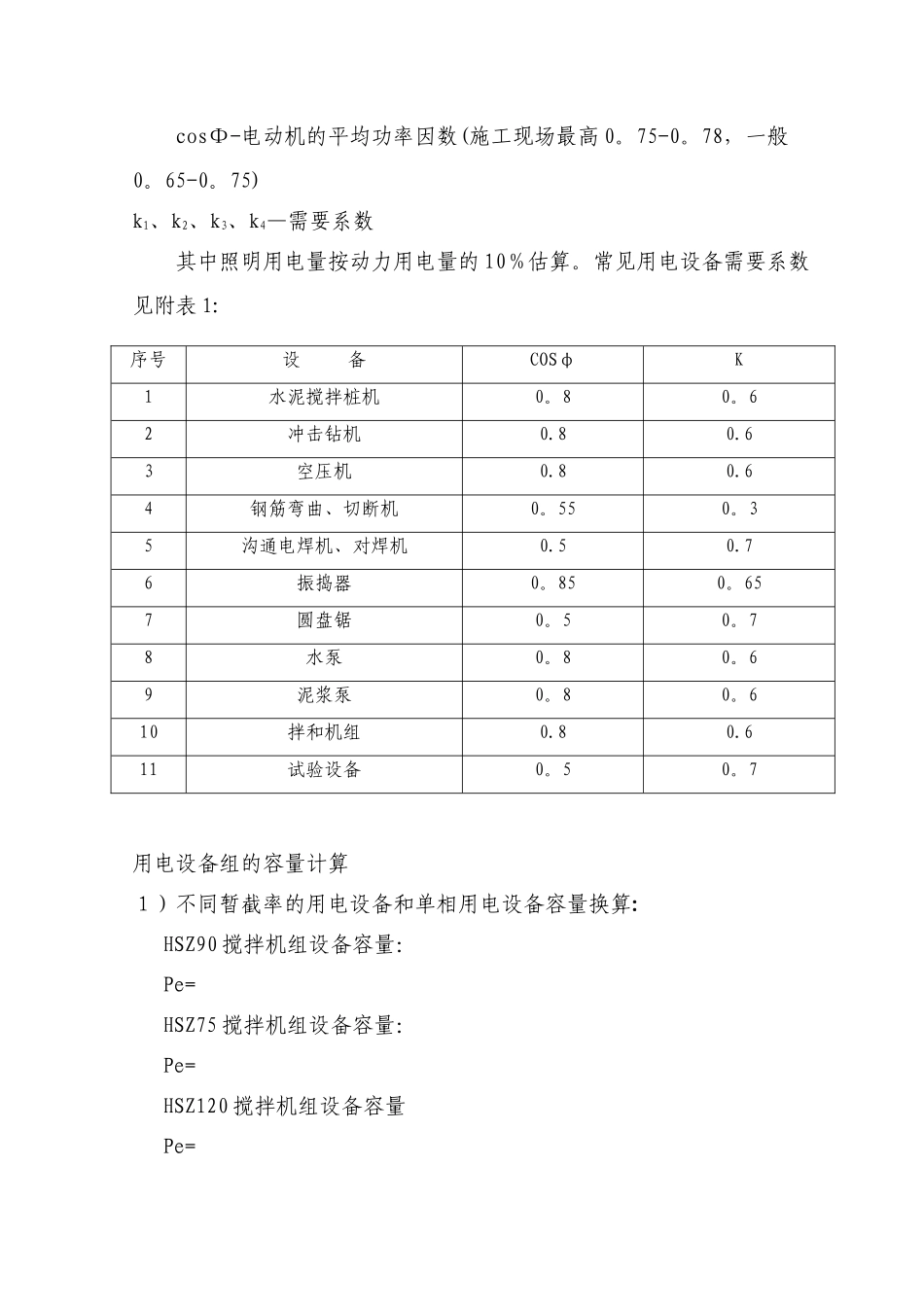

10)(k1∑P1/cosΦ+ k2∑P2+ k3∑P3+ k4∑P4)式中 P—供电设备总需要用量(kvA)
