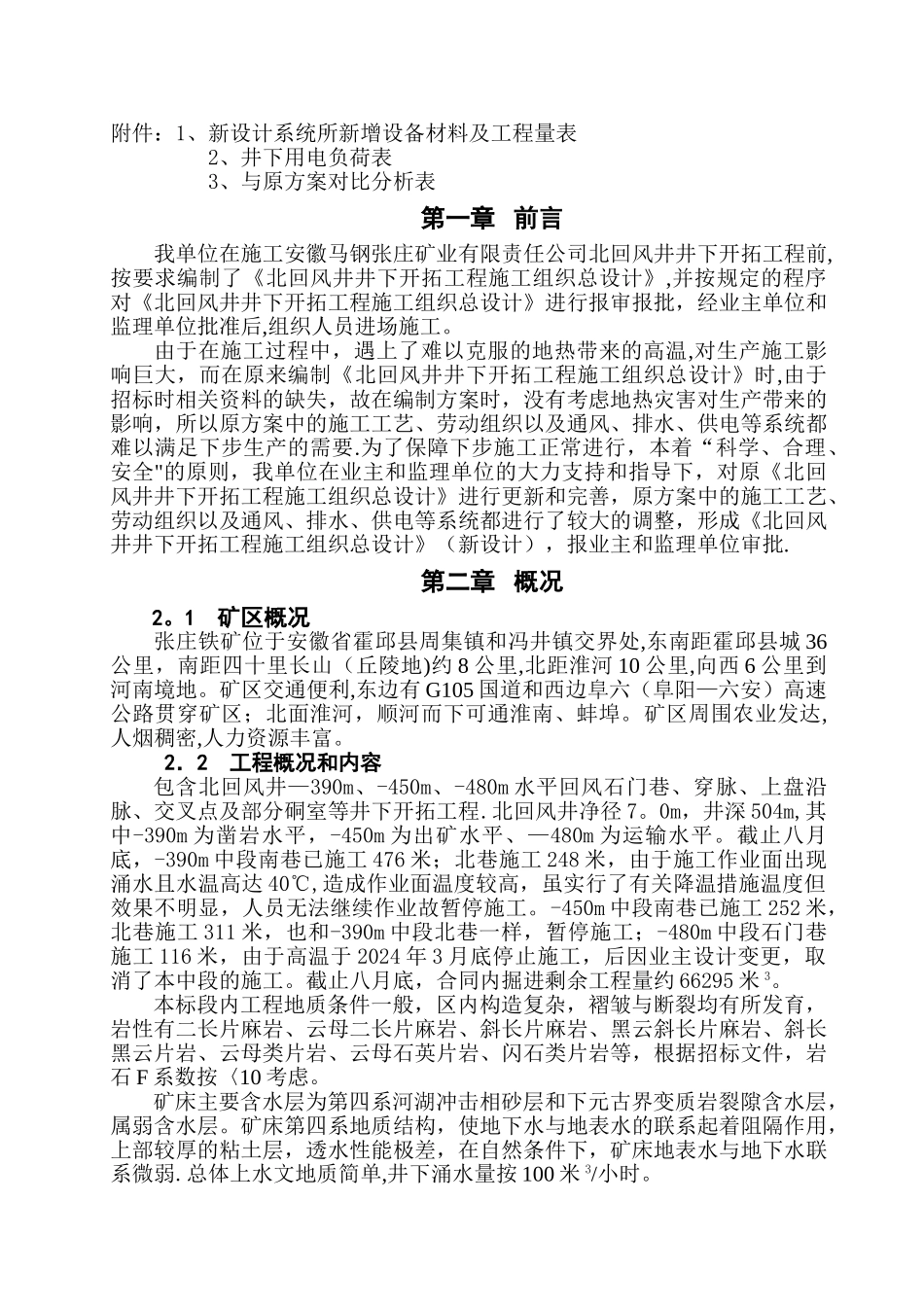

安徽马钢张庄矿业有限责任公司北回风井井下开拓工程施工组织总设计(更新设计)总工程师:技术部经理:机动部经理: 安环部经理:中十冶集团有限公司二 0 一三年八月目 录一、前言二、概况2。1、 矿区概况2。2、 工程概况和内容2。3、 设计依据和原则三、 施工准备3.1、 技术准备3。2、 器材准备3.3、 人员准备四、 施工方案4。1、 施工方案综述4.2、平巷施工方案4。3、 硐室施工方案4.4、 天井施工方案4。5、 提升系统选择4。6、 压风系统选择4.7、 通风系统选择4。8、 排水系统选择4.9、 供电系统选择五、 施工工艺5。1、平巷施工工艺5.2、硐室施工工艺5.3、天井施工工艺六、施工劳动力组织与管理6。1、 施工劳动力组织6.2、 施工管理七、 施工进度计划与工期保证措施7。1、进度计划编制的依据与原则7.2、施工进度计划安排7.3、工期保证措施八、 工程质量保证措施8。1、 施工质量管理体系8.2、 施工质量保证措施九、 施工安全保障措施9。1、 安全工作方针目标9。2、 安全管理组织机构9.3、 安全管理措施9。4、 文明施工及环境、职业健康保证措施9。5、 冬雨季施工措施9.6、 预防措施及应急预案十、 保修与服务十一、 附图表11。1、 主要施工机械设备表11。2、 通风系统示意图11.3、 通风系统改造进度表11。4、 井下排水工程布置图11.5、 供电系统图11。6、 措施工程量汇总表11。7、 平巷掘进炮孔布置示意图11。8、 劳动力计划表、11。9、 施工进度计划表11.10、施工组织管理机构图11。11、安全管理组织机构图11。12、应急救援领导小组网络图11。13、北风井避灾线路图11。14、安全保证体系11。15、质量保证体系11。16、文明施工保证体系附件:1、新设计系统所新增设备材料及工程量表 2、井下用电负荷表 3、与原方案对比分析表第一章 前言我单位在施工安徽马钢张庄矿业有限责任公司北回风井井下开拓工程前,按要求编制了《北回风井井下开拓工程施工组织总设计》,并按规定的程序对《北回风井井下开拓工程施工组织总设计》进行报审报批,经业主单位和监理单位批准后,组织人员进场施工。由于在施工过程中,遇上了难以克服的地热带来的高温,对生产施工影响巨大,而在原来编制《北回风井井下开拓工程施工组织总设计》时,由于招标时相关资料的缺失,故在编制方案时,没有考虑地热灾害对生产带来的影响,所以原方案中的施工工艺、劳动组织以及通风、排水、供电等系统都难以满足下步生产的需要.为了保障下步...
