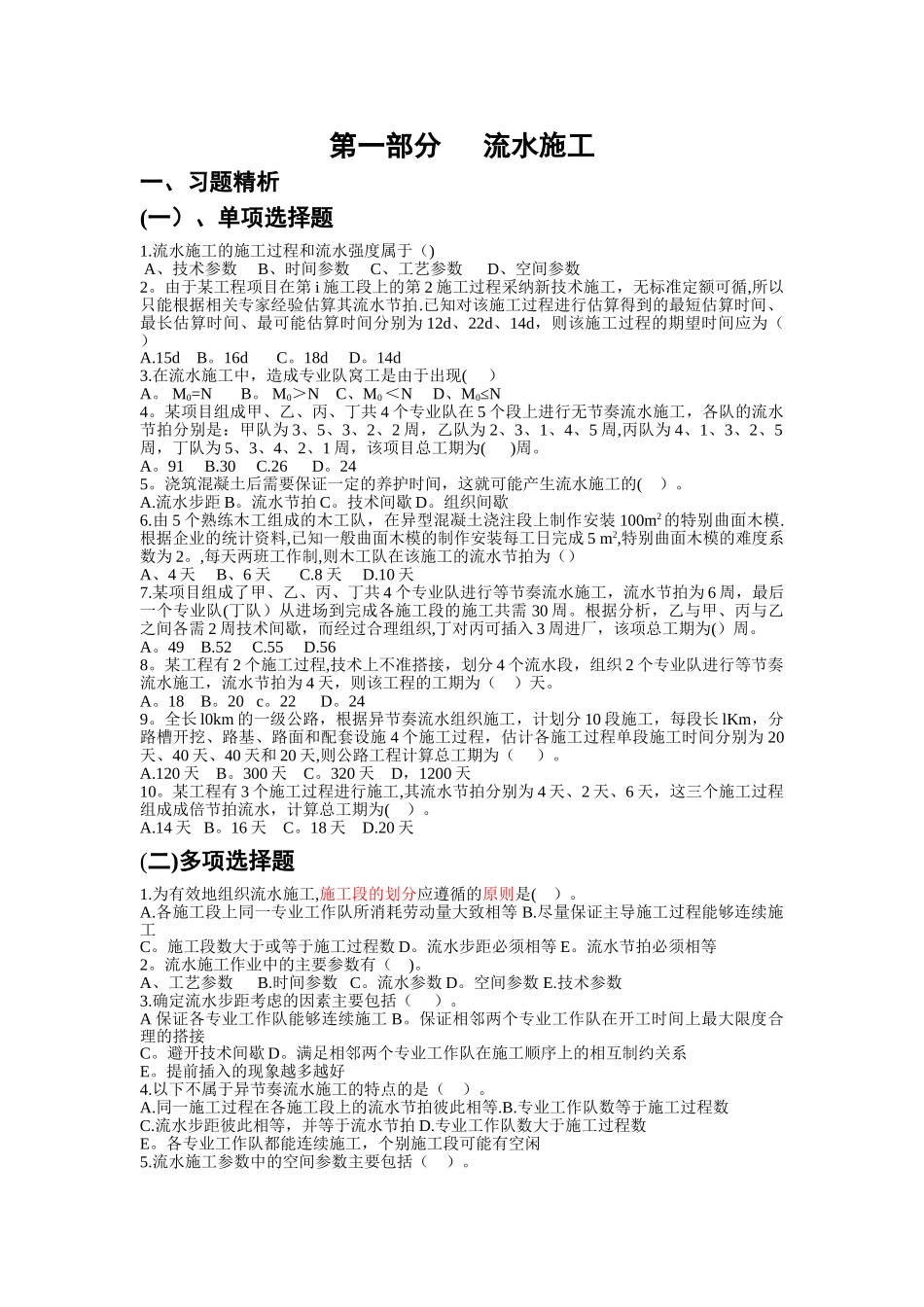

第一部分 流水施工一、习题精析(一)、单项选择题1

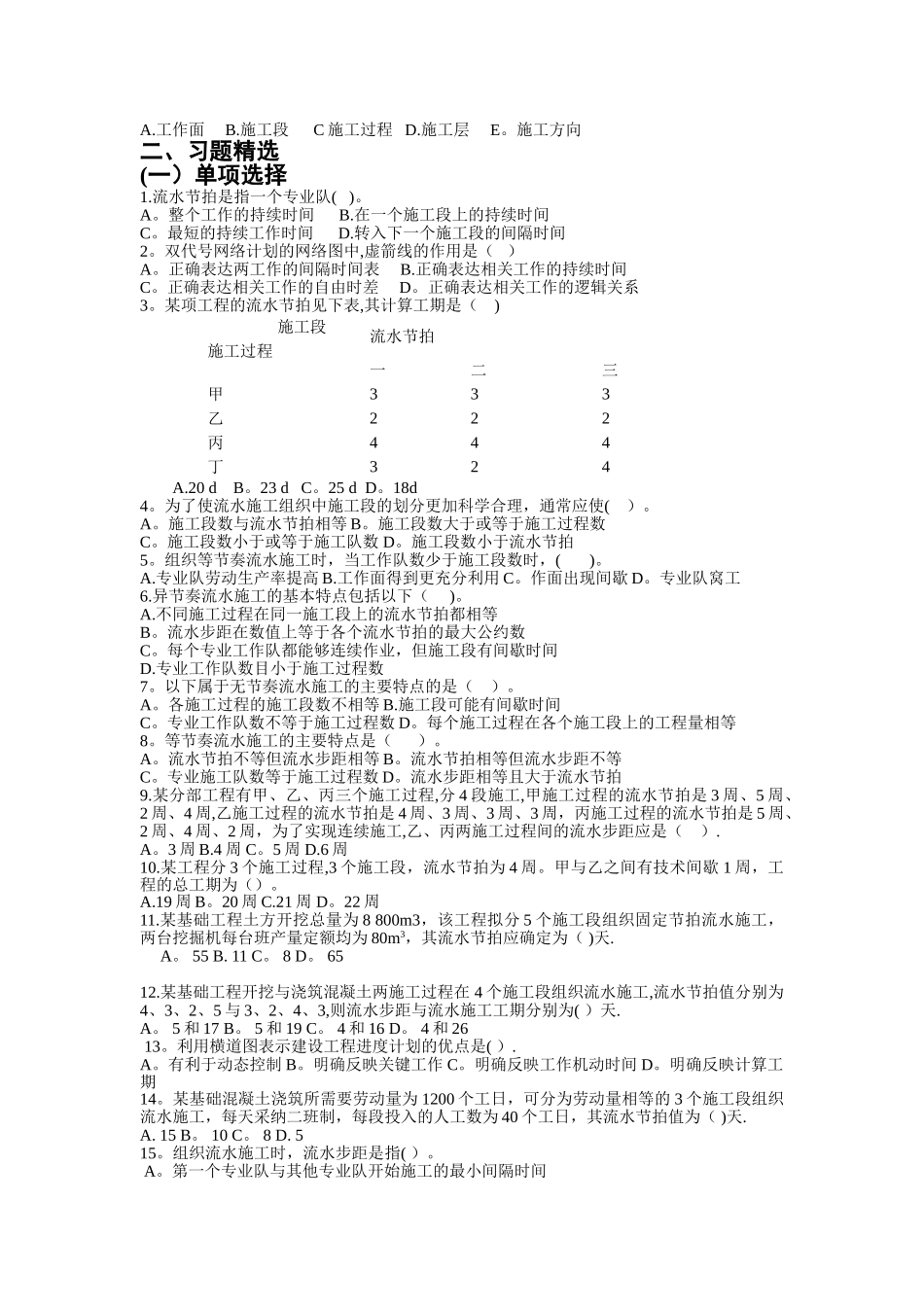

流水施工的施工过程和流水强度属于() A、技术参数 B、时间参数 C、工艺参数 D、空间参数2
由于某工程项目在第 i 施工段上的第 2 施工过程采纳新技术施工,无标准定额可循,所以只能根据相关专家经验估算其流水节拍
已知对该施工过程进行估算得到的最短估算时间、最长估算时间、最可能估算时间分别为 12d、22d、14d,则该施工过程的期望时间应为( )A
在流水施工中,造成专业队窝工是由于出现( )A
M0=N B
M0>N C、M0 <N D、M0≤N4
某项目组成甲、乙、丙、丁共 4 个专业队在 5 个段上进行无节奏流水施工,各队的流水节拍分别是:甲队为 3、5、3、2、2 周,乙队为 2、3、1、4、5 周,丙队为 4、1、3、2、5周,丁队为 5、3、4、2、1 周,该项目总工期为( )周
浇筑混凝土后需要保证一定的养护时间,这就可能产生流水施工的( )
流水步距 B
流水节拍 C
技术间歇 D
由 5 个熟练木工组成的木工队,在异型混凝土浇注段上制作安装 100m2的特别曲面木模
根据企业的统计资料,已知一般曲面木模的制作安装每工日完成 5 m2,特别曲面木模的难度系数为 2
,每天两班工作制,则木工队在该施工的流水节拍为()A、4 天 B、6 天 C
某项目组成了甲、乙、丙、丁共 4 个专业队进行等节奏流水施工,流水节拍为 6 周,最后一个专业队(丁队)从进场到完成各施工段的施工共需 30 周
根据分析,乙与甲、丙与乙之间各需 2 周技术间歇,而经过合理组织,丁对丙可插入 3 周进厂,该项总工期为()周

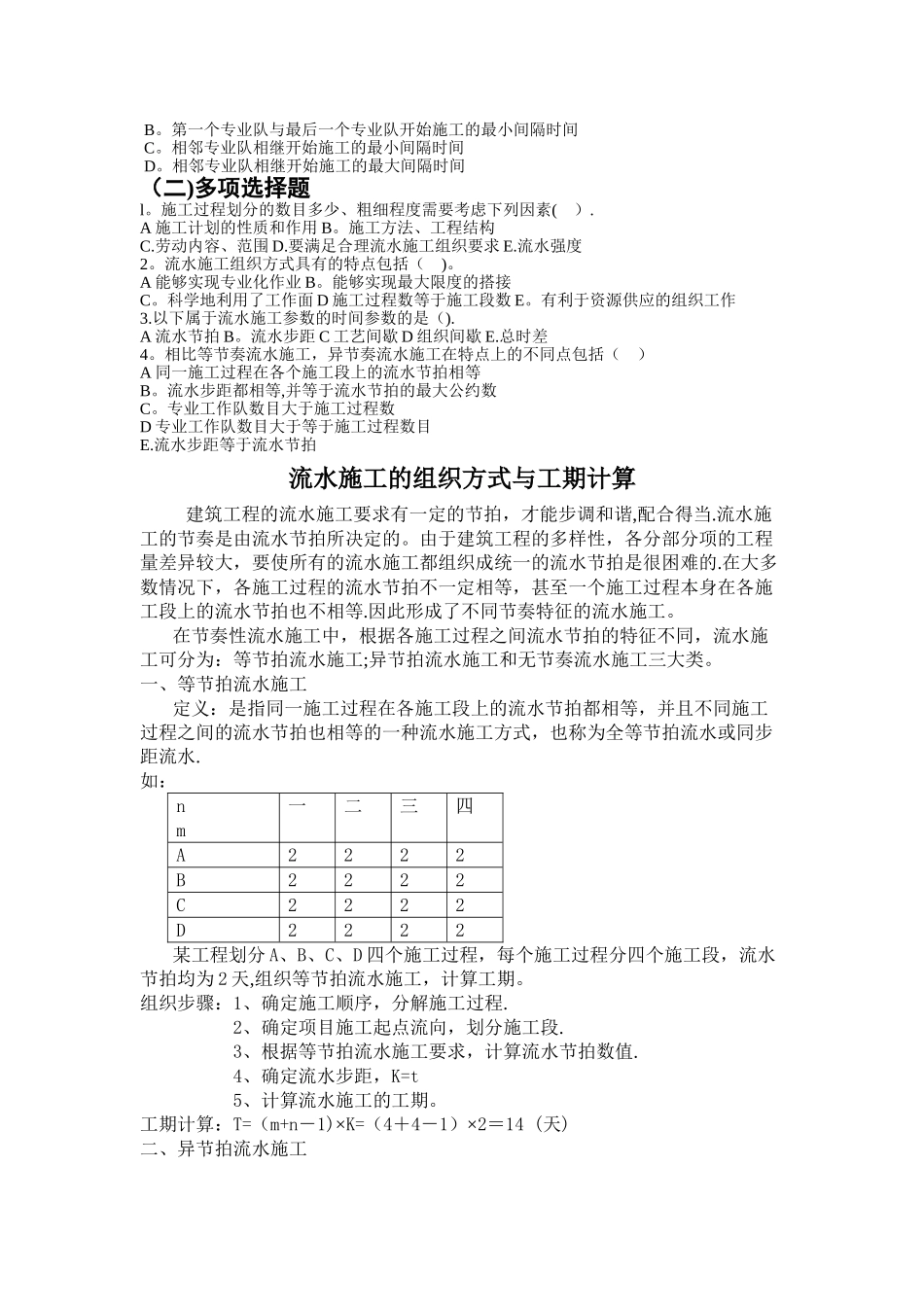

某工程有 2 个施工过程,技术上不
