目 录一、编制依据 1二、工程概况 1 三 、施工进度计划 1 四、劳动力及机械安排 1 1 、劳动力计划 1 2 、工程投入主要施工机械、设备及进场计划 2 五、施工准备 2 1 、技术准备 2 2 、作业准备 2 3 、材料准备 3 六、片石混凝土挡土墙施工方案 3 6
1 、预制混凝土框格 36
2 、混凝土框格护坡施工 5 6
3 、边坡挂网喷护 6 七、进度保证措施 7 7
1 、组织保证 7 7
2 、技术保证措施 8 7
3 、资源保证 8 八、质量保证措施 8 8
1 、组织保证 8 8
2 、项目管理措施 8 8
3 、混凝土工程材料的质量 9 8
4 、工程测量质量保证措施 9 8
5 、现场试验质量保证措施 9 九、安全施工措施 10 9
1 、土方安全控制措施 13 9
2 、挡土墙施工安全控制措施 10 十、文明施工措施 11 10
1 、重视教育引导 11 10
2 、施工现场具体要求 12 十一、环境保护措施 12 11
1 、建立健全环境保护保证体系 12 11
2 、弃土的利用和堆放 13 11
3 、水质污染控制 13 11

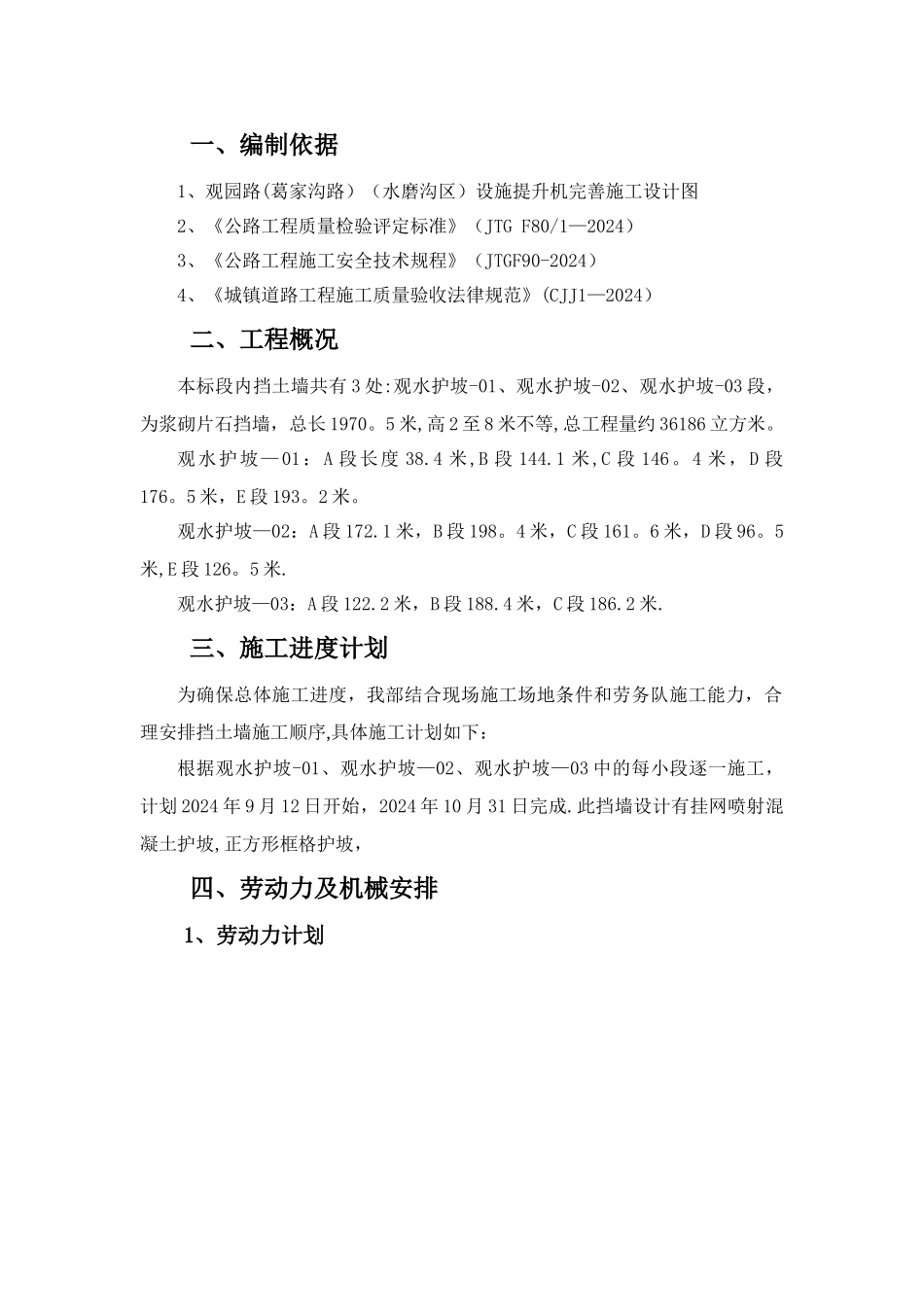

4 、施工中的噪音污染源及控制 13 一、编制依据1、观园路(葛家沟路)(水磨沟区)设施提升机完善施工设计图2、《公路工程质量检验评定标准》(JTG F80/1—2024)3、《公路工程施工安全技术规程》(JTGF90-2024)4、《城镇道路工程施工质量验收法律规范》(CJJ1—2024)二、工程概况本标段内挡土墙共有 3 处:观水护坡-01、观水护坡-02、观水护坡-03 段,为浆砌片石挡墙,总长 1970
5 米,高 2 至 8 米不等,总工程量约 36186 立方米
观水护坡—01:A 段长度 38
4 米,B 段 144
1 米,C 段 146
4 米,D 段17
