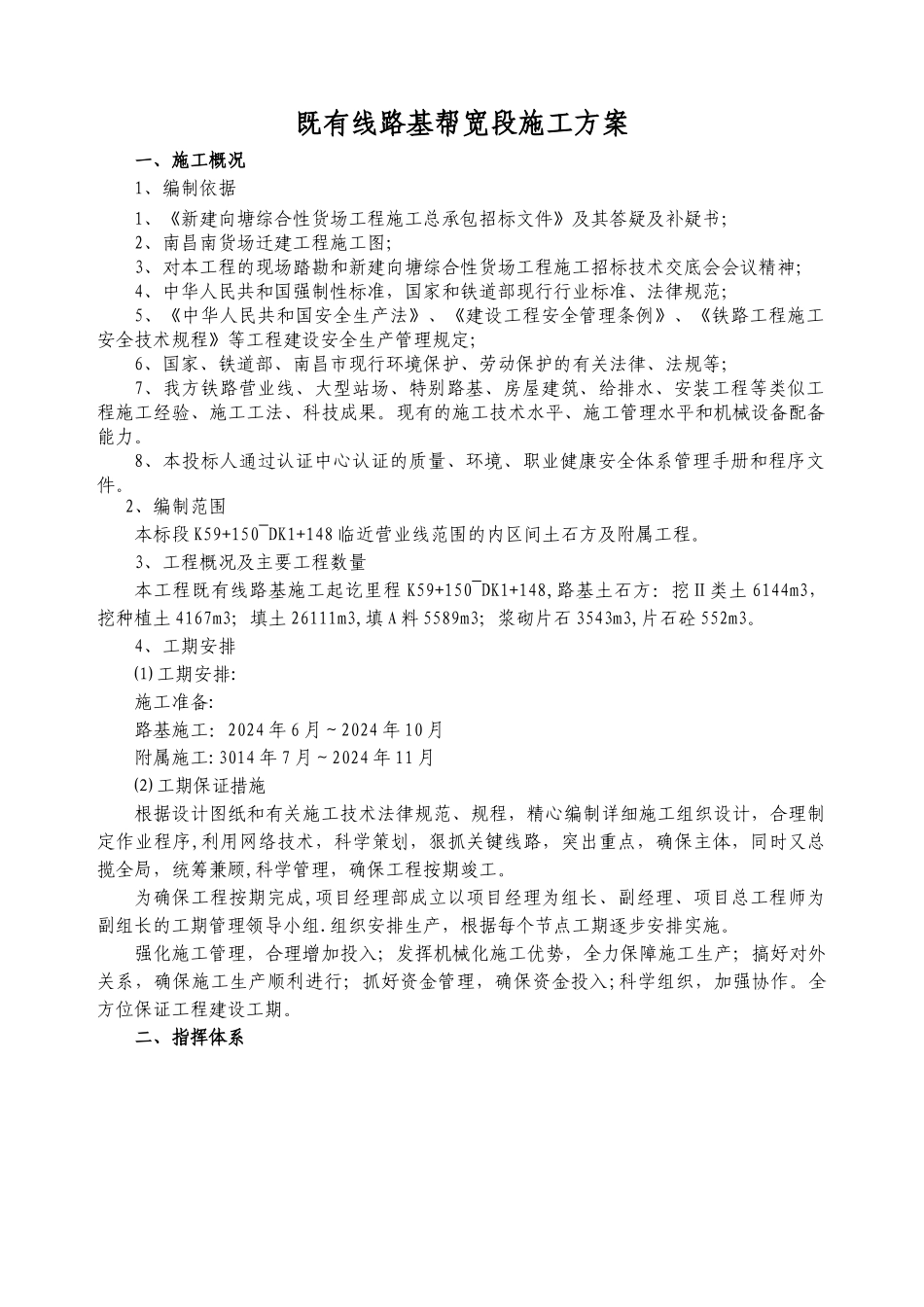

既有线路基帮宽段施工方案一、施工概况1、编制依据1、《新建向塘综合性货场工程施工总承包招标文件》及其答疑及补疑书;2、南昌南货场迁建工程施工图;3、对本工程的现场踏勘和新建向塘综合性货场工程施工招标技术交底会会议精神;4、中华人民共和国强制性标准,国家和铁道部现行行业标准、法律规范;5、《中华人民共和国安全生产法》、《建设工程安全管理条例》、《铁路工程施工安全技术规程》等工程建设安全生产管理规定;6、国家、铁道部、南昌市现行环境保护、劳动保护的有关法律、法规等;7、我方铁路营业线、大型站场、特别路基、房屋建筑、给排水、安装工程等类似工程施工经验、施工工法、科技成果
现有的施工技术水平、施工管理水平和机械设备配备能力
8、本投标人通过认证中心认证的质量、环境、职业健康安全体系管理手册和程序文件

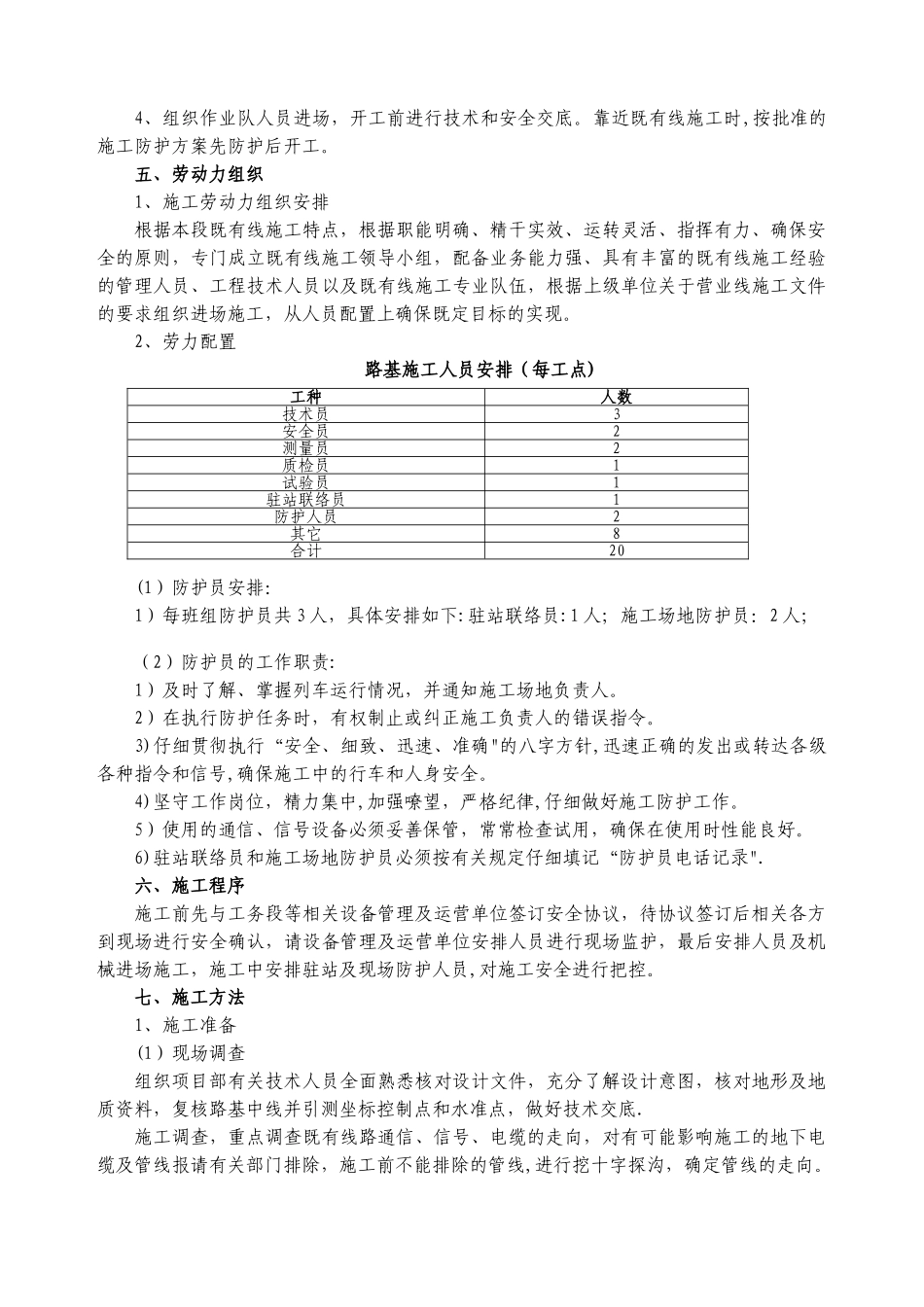

2、编制范围本标段 K59+150~DK1+148 临近营业线范围的内区间土石方及附属工程
3、工程概况及主要工程数量本工程既有线路基施工起讫里程 K59+150~DK1+148,路基土石方:挖Ⅱ类土 6144m3,挖种植土 4167m3;填土 26111m3,填 A 料 5589m3;浆砌片石 3543m3,片石砼 552m3
4、工期安排⑴ 工期安排:施工准备:路基施工:2024 年 6 月~2024 年 10 月附属施工:3014 年 7 月~2024 年 11 月⑵ 工期保证措施根据设计图纸和有关施工技术法律规范、规程,精心编制详细施工组织设计,合理制定作业程序,利用网络技术,科学策划,狠抓关键线路,突出重点,确保主体,同时又总揽全局,统筹兼顾,科学管理,确保工程按期竣工
为确保工程按期完成,项目经理部成立以项目经理为组长、副经理、项目总工程师为副组长的工期管理领导小组
组织安排生产,根据每个节点工期逐步安排实施
强化施工管理,合理增加投入;发挥机械化施工优势,全力保障施工生产
