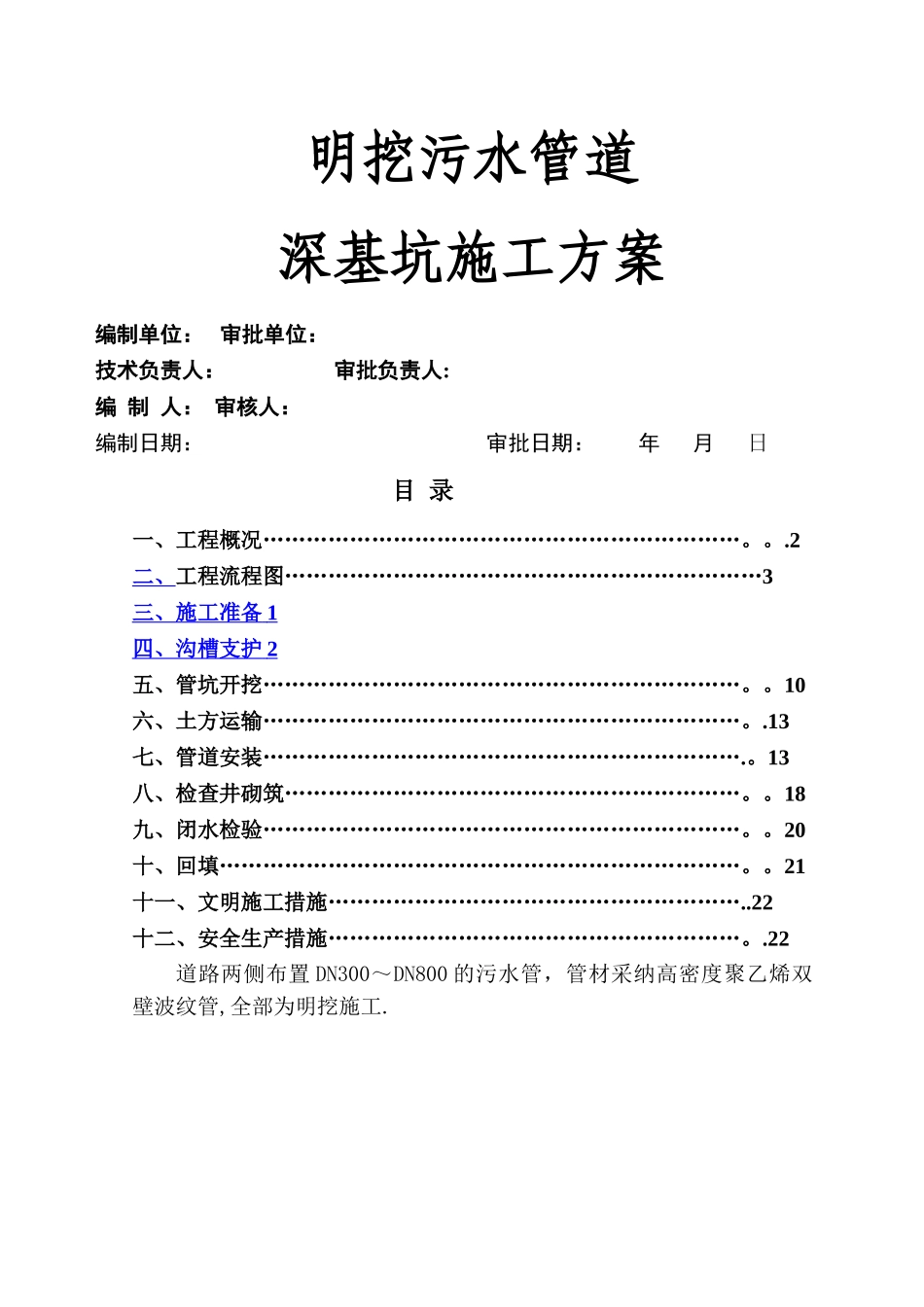

22道路两侧布置 DN300~DN800 的污水管,管材采纳高密度聚乙烯双壁波纹管,全部为明挖施工

二、工艺流程图;(见下图)三、施工准备;(测设和探坑)1、工程开工前,进行以下的测设工作:核对接入原有管道的高程,测设管道坡度,管道中心线,开挖沟槽边线及附属构筑物的位置,堆土堆料界限及其它临时用地范围

施工准备测量放样基坑开挖检查标高打钢板桩、支护加深开挖砂石垫层标高检查稳定性检查管道基础安管接口检查井砌筑闭水试验回填轴线坡度调整试配级配取样材料准备质量验收不合格合格不合格不合格污水管2.开挖前进行探坑,以摸清地下管线的情况,探坑每 10m 一道,深度不少于 3m,管线复杂或情况不明处时加密探坑,探出的地下管线时必须请各管线的业主单位至现场进行确认和交底,同时请各管线的业主单位对管线保护方面等内容对我施工单位的施工进行指导,并要求其派专人进行监察
