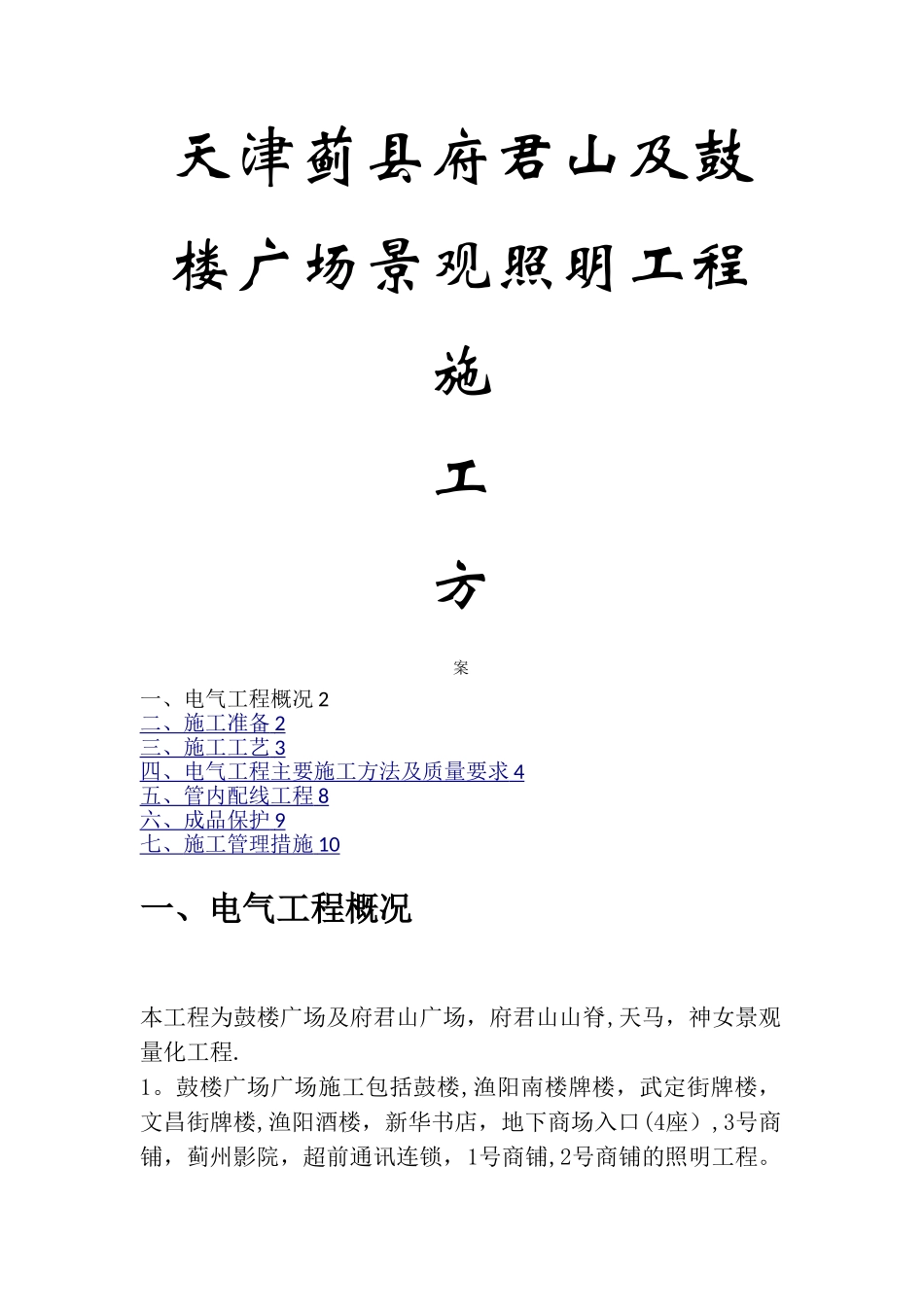

天津蓟县府君山及鼓楼广场景观照明工程施工方案一、电气工程概况 2二、施工准备 2 三、施工工艺 3 四、电气工程主要施工方法及质量要求 4 五、管内配线工程 8 六、成品保护 9 七、 施工管理措施 10 一、电气工程概况本工程为鼓楼广场及府君山广场,府君山山脊,天马,神女景观量化工程
鼓楼广场广场施工包括鼓楼,渔阳南楼牌楼,武定街牌楼,文昌街牌楼,渔阳酒楼,新华书店,地下商场入口(4座),3号商铺,蓟州影院,超前通讯连锁,1号商铺,2号商铺的照明工程
每处加控制箱一个
总电源引自蓟州影院与3号商铺之间配电所,配电箱明装在号商铺夹道外墙上
府君山广场增加庭院灯及照树灯,高杆灯光源更换
府君山沿山脊做高杆灯,把山脊照亮
二、施工准备施工前技术人员必须详细审图,提出问题并在图纸会审时落实
然后要根据工程特点编制施土方案,并编排进度计划
根据施工方案提出材料计划,并向施工人员下达详细的技术交底
1技术准备2
施工图纸和技术资料齐全
施工方案编制完毕并经审批
施工前应组织参施人员熟悉图纸、方案,并进行技术、环境、安全交底
2 材料准备因本工程场地比较狭小,所以现场施工技术人员、材料人员需与建设(监理)和土建单位密切配合,做到材料随用随进
管材、连接套管应采纳同一金属材料制作,并符合国家现行标准《套接紧定式钢导管电线管路施工及验收规程》(CECS120:2000)规定
管材及附件的规格符合设计要求,管材表面有明显、不脱落的产品标识,有出厂合格证和材质证明
管材、连接套管及其金属附件:内、外壁镀层均匀、表面光洁、壁厚均匀,无变形等缺陷
连接套管的长度不小于管外径的 2 倍~3

连接套管中心凹型槽弧度均匀,位置垂直、正确,凹槽深度与钢导管管壁厚度一致
