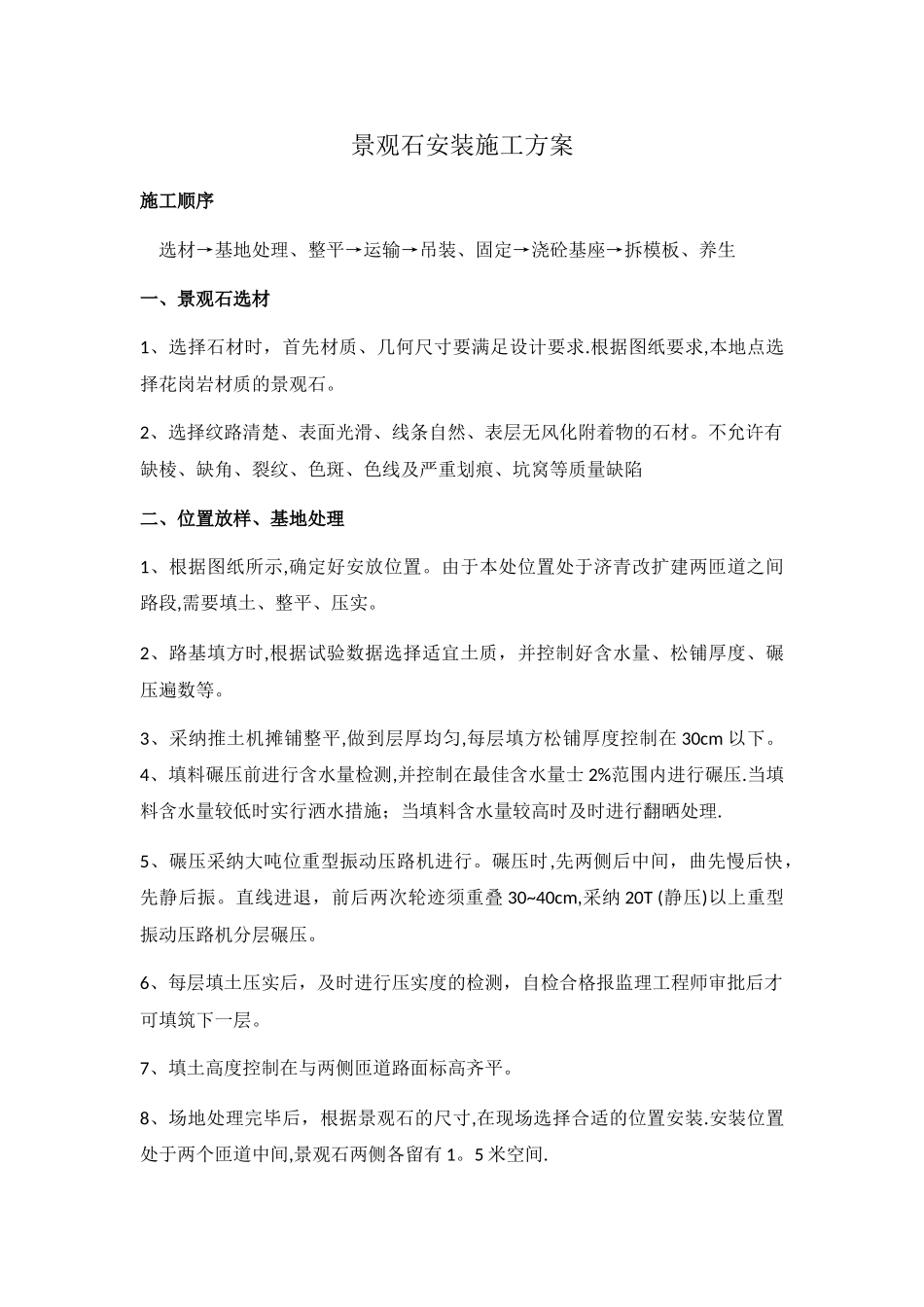

景观石安装施工方案施工顺序选材→基地处理、整平→运输→吊装、固定→浇砼基座→拆模板、养生一、景观石选材1、选择石材时,首先材质、几何尺寸要满足设计要求
根据图纸要求,本地点选择花岗岩材质的景观石
2、选择纹路清楚、表面光滑、线条自然、表层无风化附着物的石材
不允许有缺棱、缺角、裂纹、色斑、色线及严重划痕、坑窝等质量缺陷二、位置放样、基地处理1、根据图纸所示,确定好安放位置
由于本处位置处于济青改扩建两匝道之间路段,需要填土、整平、压实
2、路基填方时,根据试验数据选择适宜土质,并控制好含水量、松铺厚度、碾压遍数等
3、采纳推土机摊铺整平,做到层厚均匀,每层填方松铺厚度控制在 30cm 以下
4、填料碾压前进行含水量检测,并控制在最佳含水量士 2%范围内进行碾压
当填料含水量较低时实行洒水措施;当填料含水量较高时及时进行翻晒处理
5、碾压采纳大吨位重型振动压路机进行
碾压时,先两侧后中间,曲先慢后快,先静后振
直线进退,前后两次轮迹须重叠 30~40cm,采纳 20T (静压)以上重型振动压路机分层碾压
6、每层填土压实后,及时进行压实度的检测,自检合格报监理工程师审批后才可填筑下一层
7、填土高度控制在与两侧匝道路面标高齐平
8、场地处理完毕后,根据景观石的尺寸,在现场选择合适的位置安装
安装位置处于两个匝道中间,景观石两侧各留有 1

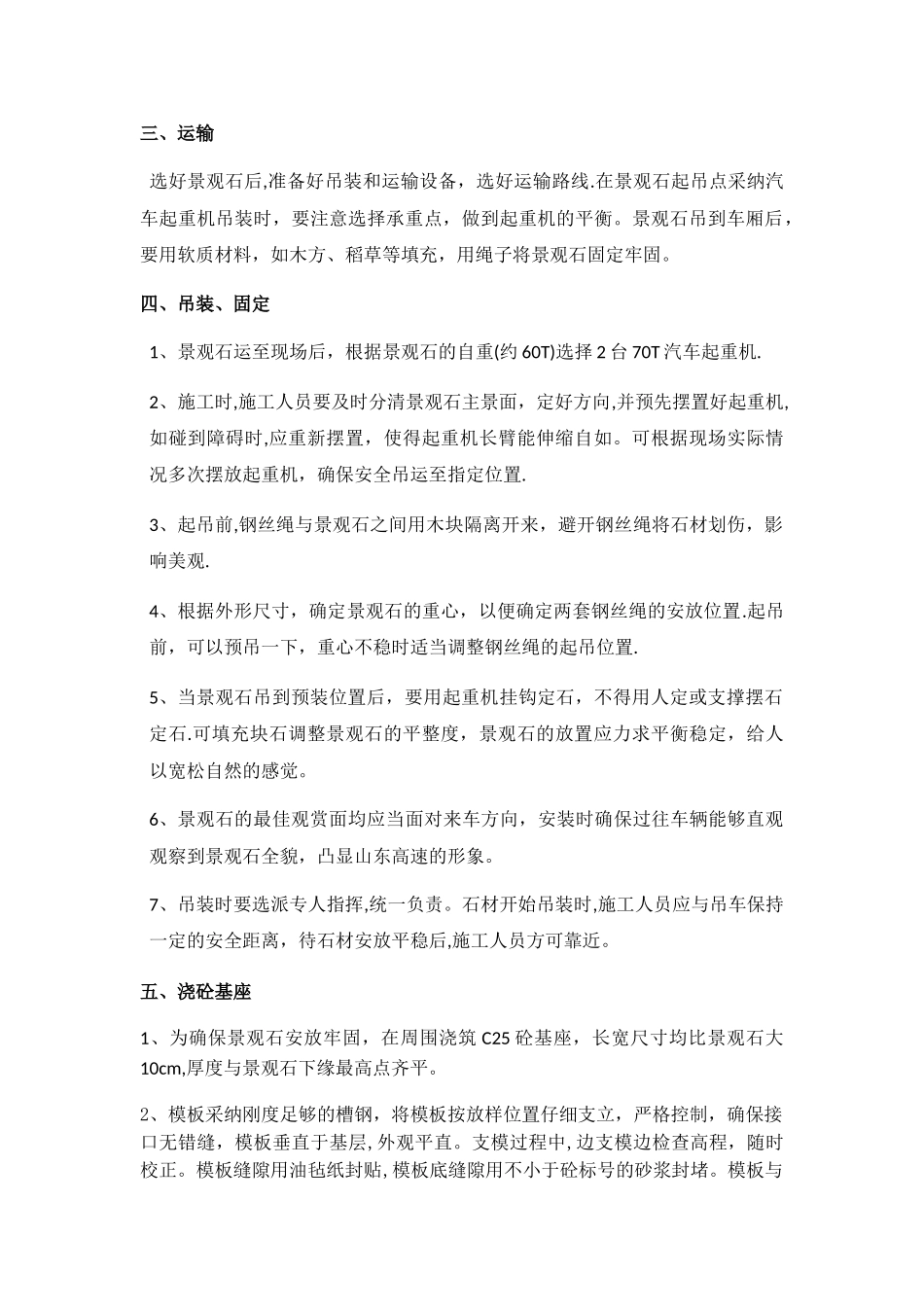

三、运输 选好景观石后,准备好吊装和运输设备,选好运输路线
在景观石起吊点采纳汽车起重机吊装时,要注意选择承重点,做到起重机的平衡
景观石吊到车厢后,要用软质材料,如木方、稻草等填充,用绳子将景观石固定牢固
四、吊装、固定1、景观石运至现场后,根据景观石的自重(约 60T)选择 2 台 70T 汽车起重机
2、施工时,施工人员要及时分清景观石主景面,定好方向,并预先摆置好起重机,如碰到障碍时,应重新摆置,使得起重机长臂能伸缩自如
