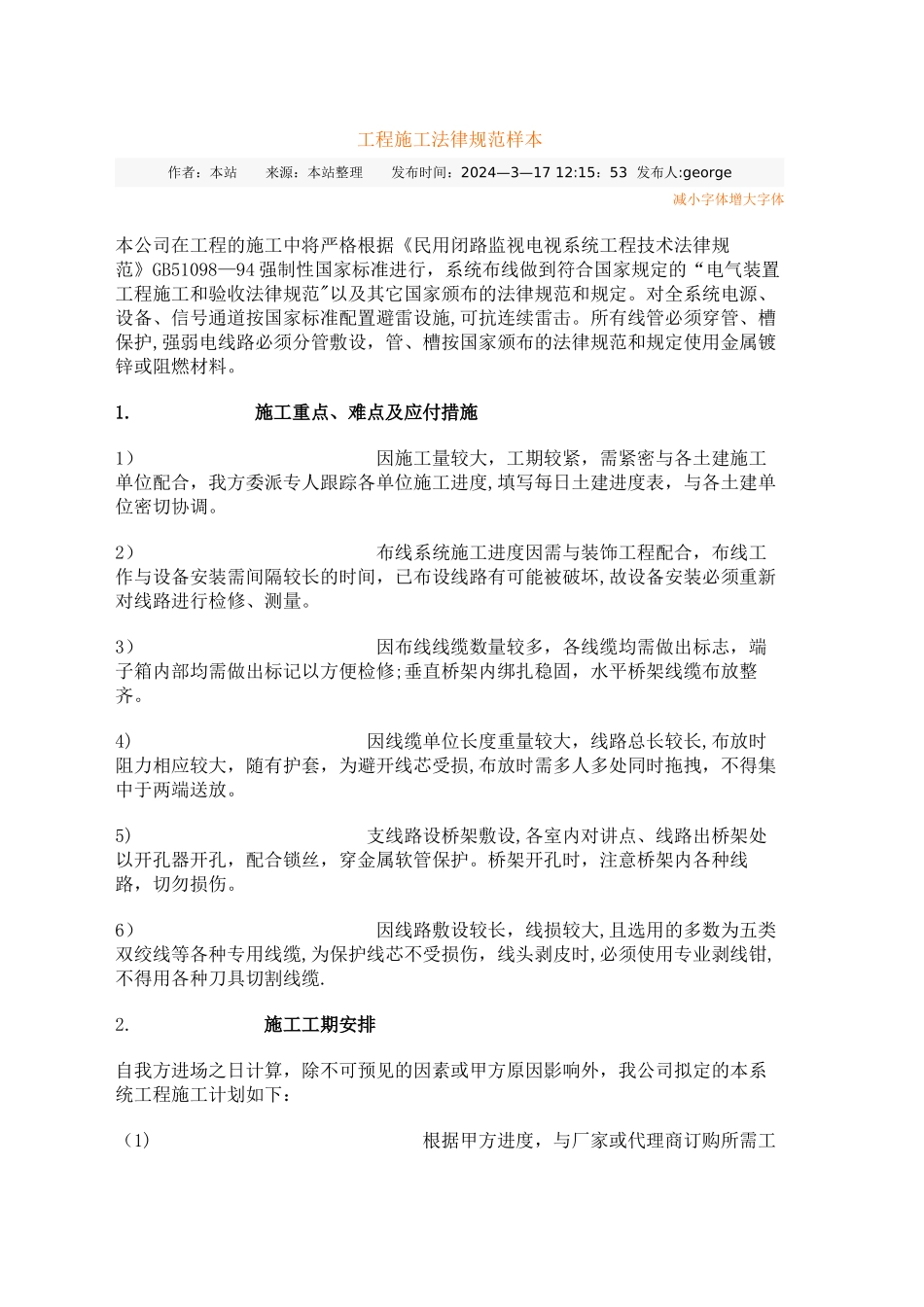

工程施工法律规范样本作者:本站 来源:本站整理 发布时间:2024—3—17 12:15:53 发布人:george减小字体增大字体本公司在工程的施工中将严格根据《民用闭路监视电视系统工程技术法律规范》GB51098—94 强制性国家标准进行,系统布线做到符合国家规定的“电气装置工程施工和验收法律规范"以及其它国家颁布的法律规范和规定
对全系统电源、设备、信号通道按国家标准配置避雷设施,可抗连续雷击
所有线管必须穿管、槽保护,强弱电线路必须分管敷设,管、槽按国家颁布的法律规范和规定使用金属镀锌或阻燃材料
施工重点、难点及应付措施 1) 因施工量较大,工期较紧,需紧密与各土建施工单位配合,我方委派专人跟踪各单位施工进度,填写每日土建进度表,与各土建单位密切协调
2) 布线系统施工进度因需与装饰工程配合,布线工作与设备安装需间隔较长的时间,已布设线路有可能被破坏,故设备安装必须重新对线路进行检修、测量
3) 因布线线缆数量较多,各线缆均需做出标志,端子箱内部均需做出标记以方便检修;垂直桥架内绑扎稳固,水平桥架线缆布放整齐
4) 因线缆单位长度重量较大,线路总长较长,布放时阻力相应较大,随有护套,为避开线芯受损,布放时需多人多处同时拖拽,不得集中于两端送放
5) 支线路设桥架敷设,各室内对讲点、线路出桥架处以开孔器开孔,配合锁丝,穿金属软管保护
桥架开孔时,注意桥架内各种线路,切勿损伤
6) 因线路敷设较长,线损较大,且选用的多数为五类双绞线等各种专用线缆,为保护线芯不受损伤,线头剥皮时,必须使用专业剥线钳,不得用各种刀具切割线缆

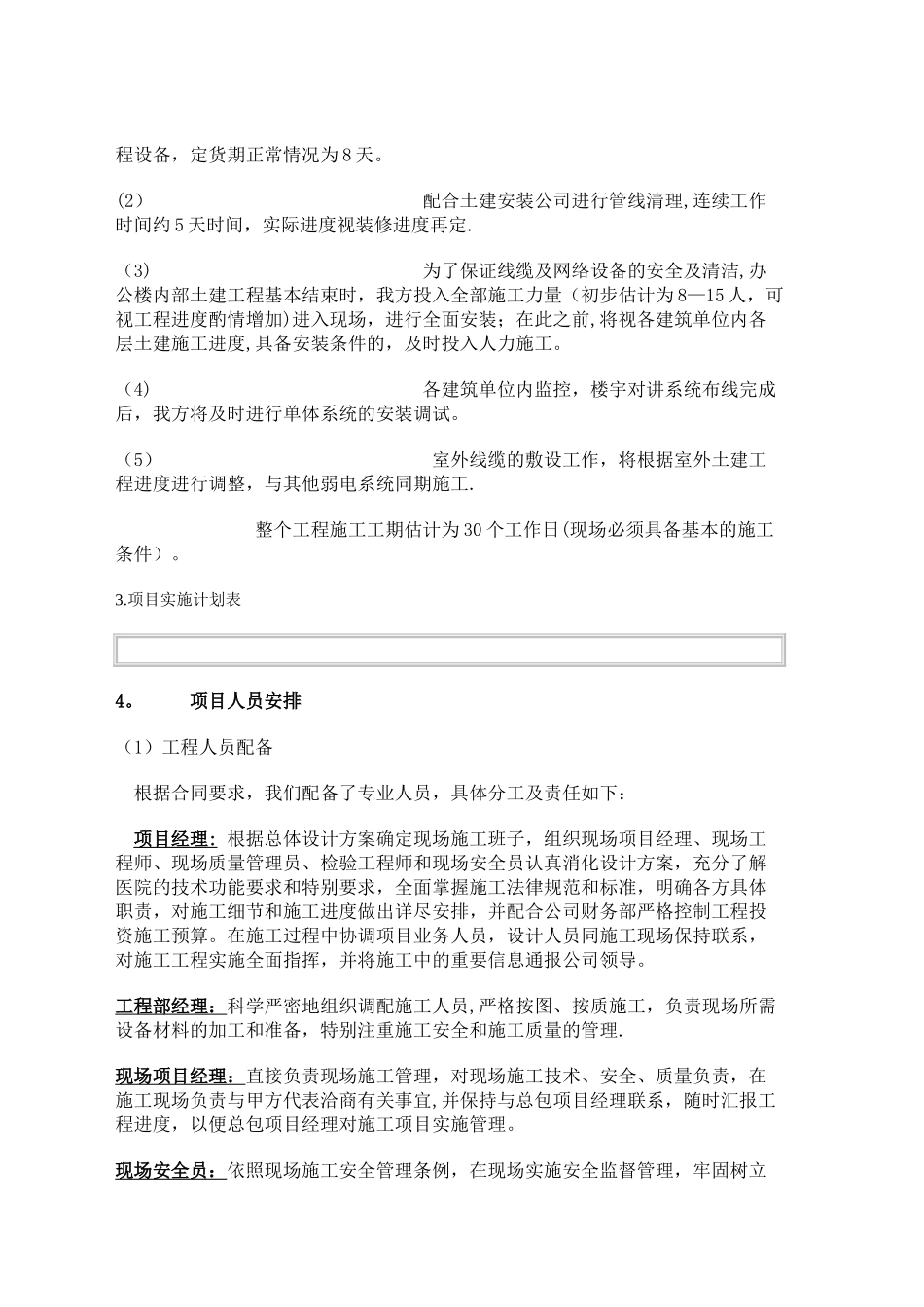

施工工期安排自我方进场之日计算,除不可预见的因素或甲方原因影响外,我公司拟定的本系统工程施工计划如下: (1) 根据甲方进度,与厂家或代理商订购所需工程设备,定货期正常情况为 8 天
(2) 配合土建安装公司进行管线清理,连
