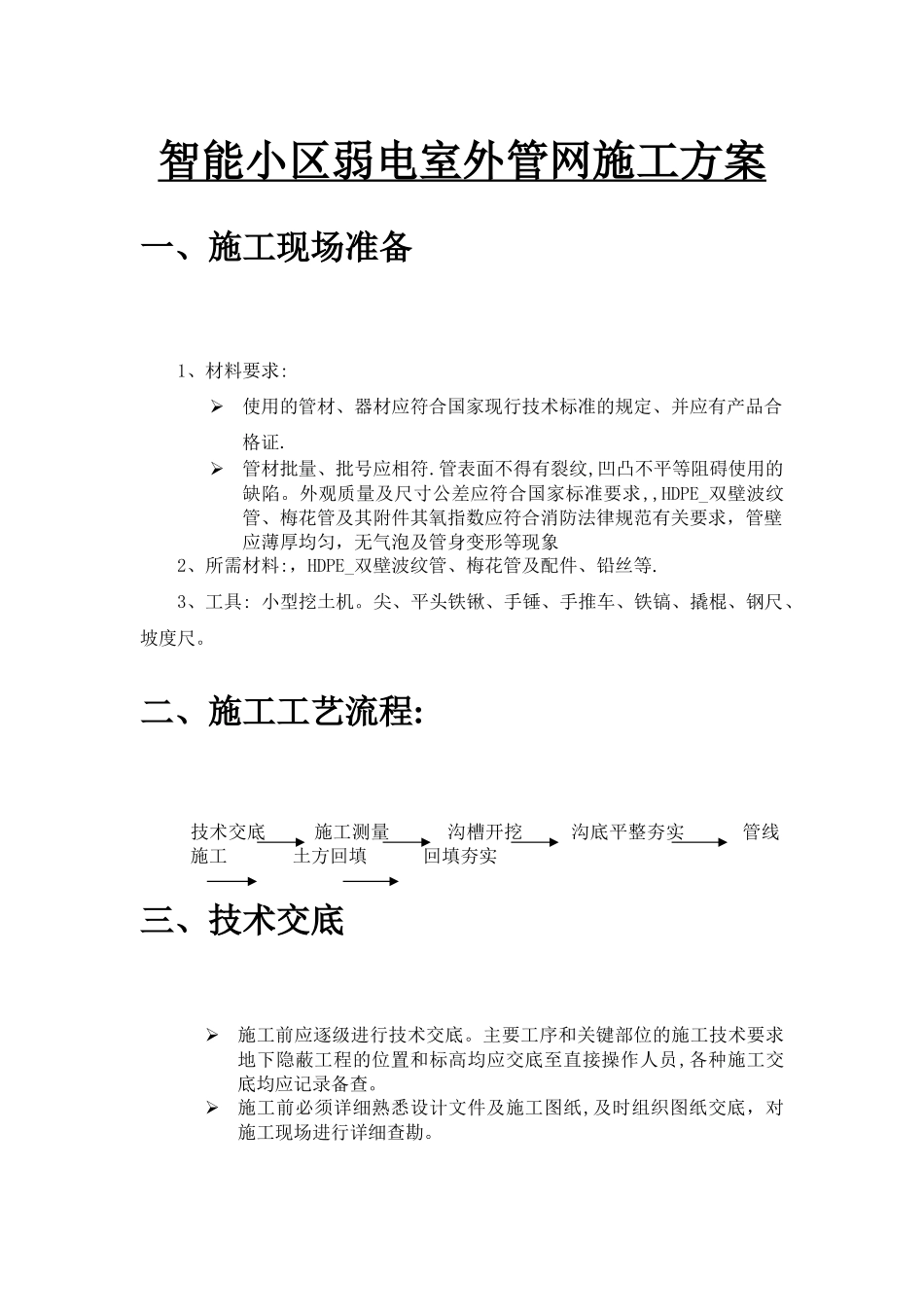

智能小区弱电室外管网施工方案一、施工现场准备1、材料要求:使用的管材、器材应符合国家现行技术标准的规定、并应有产品合格证
管材批量、批号应相符
管表面不得有裂纹,凹凸不平等阻碍使用的缺陷
外观质量及尺寸公差应符合国家标准要求,,HDPE_双壁波纹管、梅花管及其附件其氧指数应符合消防法律规范有关要求,管壁应薄厚均匀,无气泡及管身变形等现象2、所需材料:,HDPE_双壁波纹管、梅花管及配件、铅丝等
3、工具: 小型挖土机
尖、平头铁锹、手锤、手推车、铁镐、撬棍、钢尺、坡度尺
二、施工工艺流程:技术交底 施工测量 沟槽开挖 沟底平整夯实 管线施工 土方回填 回填夯实三、技术交底施工前应逐级进行技术交底
主要工序和关键部位的施工技术要求地下隐蔽工程的位置和标高均应交底至直接操作人员,各种施工交底均应记录备查
施工前必须详细熟悉设计文件及施工图纸,及时组织图纸交底,对施工现场进行详细查勘

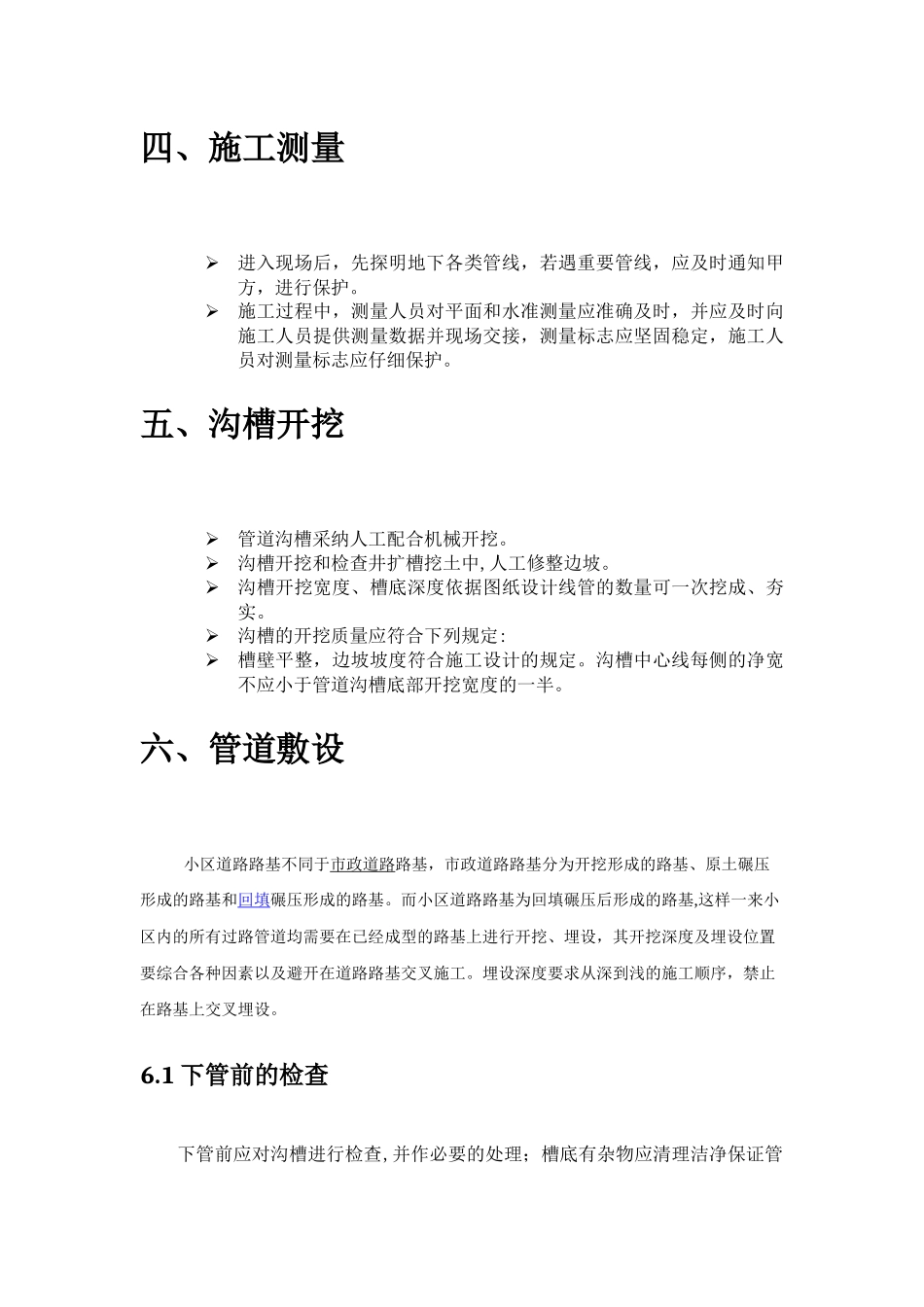

四、施工测量进入现场后,先探明地下各类管线,若遇重要管线,应及时通知甲方,进行保护
施工过程中,测量人员对平面和水准测量应准确及时,并应及时向施工人员提供测量数据并现场交接,测量标志应坚固稳定,施工人员对测量标志应仔细保护
五、沟槽开挖管道沟槽采纳人工配合机械开挖
沟槽开挖和检查井扩槽挖土中,人工修整边坡
沟槽开挖宽度、槽底深度依据图纸设计线管的数量可一次挖成、夯实
沟槽的开挖质量应符合下列规定:槽壁平整,边坡坡度符合施工设计的规定
沟槽中心线每侧的净宽不应小于管道沟槽底部开挖宽度的一半
六、管道敷设小区道路路基不同于市政道路路基,市政道路路基分为开挖形成的路基、原土碾压形成的路基和回填碾压形成的路基
而小区道路路基为回填碾压后形成的路基,这样一来小区内的所有过路管道均需要在已经成型的路基上进行开挖、埋设,其开挖深度及埋设位置要综合各种因素以及避开在道路路基交叉施工
