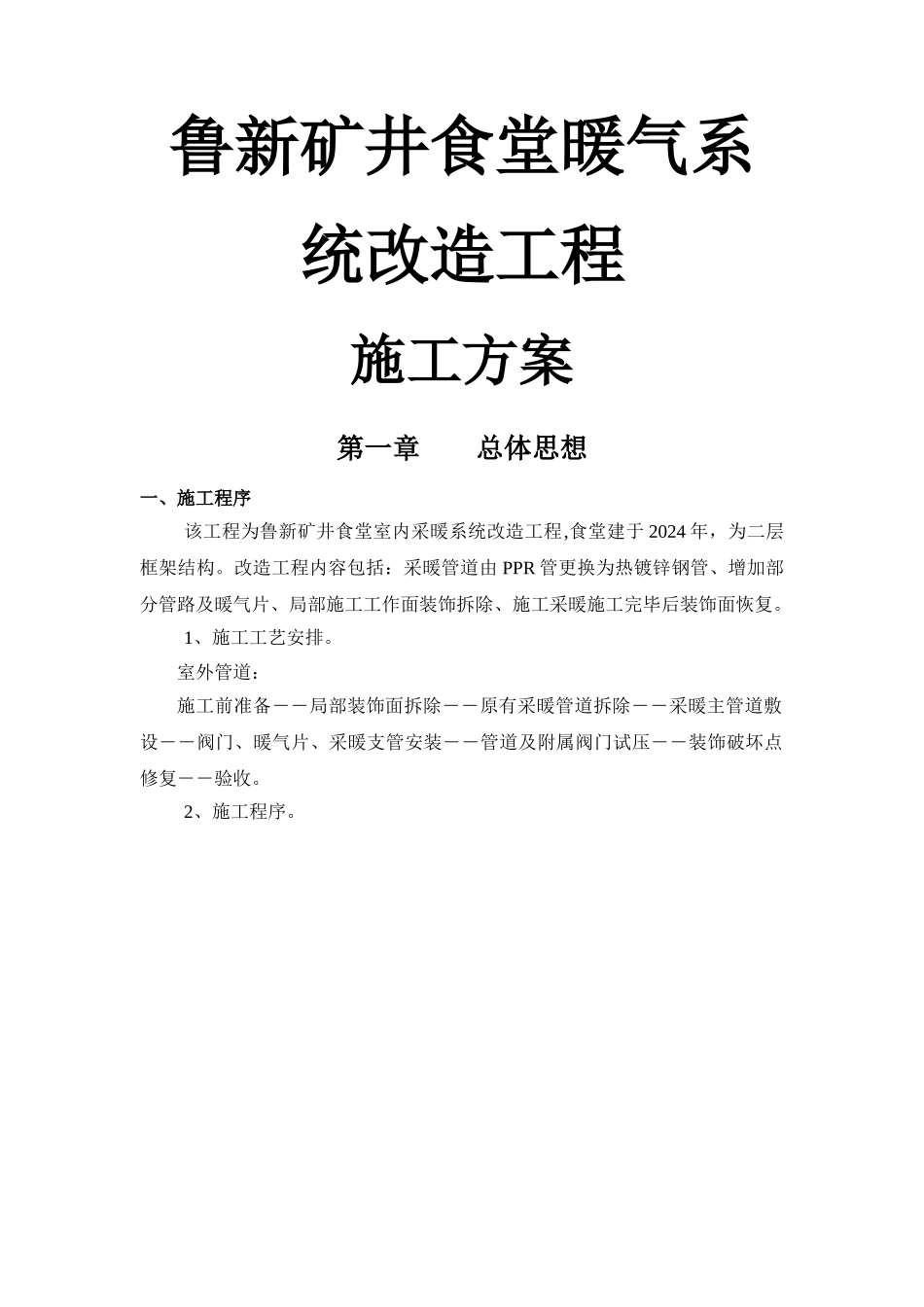

鲁新矿井食堂暖气系统改造工程施工方案第一章 总体思想一、施工程序该工程为鲁新矿井食堂室内采暖系统改造工程,食堂建于 2024 年,为二层框架结构
改造工程内容包括:采暖管道由 PPR 管更换为热镀锌钢管、增加部分管路及暖气片、局部施工工作面装饰拆除、施工采暖施工完毕后装饰面恢复
1、施工工艺安排
室外管道:施工前准备――局部装饰面拆除――原有采暖管道拆除――采暖主管道敷设――阀门、暖气片、采暖支管安装――管道及附属阀门试压――装饰破坏点修复――验收

2、施工程序
二、总体设想、安排依据设计施工基础资料和技术文件要求,本工程项目的材料施工必须达到现行中华人民共和国及省、市、行业的一切有关法规、法律规范的要求
1、施工现场注意防火要求及做好环境卫生工作
2、施工质量方面设专职质检员现场旁站,严格按法律规范规程要求施工,确保管路打压、埋深满足设计要求,保证施工有条不紊
3、避开出现安全事故,设专职安全员,现场检查和安全交底,本着“安全第一,预防为主”的原则和方针安排好生产,对重点、关键部位进行反复检查,防止出现安全隐患
4、打压设备安全可靠,采纳 4DSY/120--400 试压泵两台
5、施工现场要保持清洁
三、总体设想依据
采纳国家施工技术法律规范
如《建筑施工法律规范》、《建筑施工手册》、《工程建设标准强制性条文》、《建筑安装工程施工技术操作规程》、《建筑安装工程质量检验评定标准》、《采暖与卫生工程施工及验收法律规范》、《混凝土结构工程施工质量验收法律规范》等
施工准备工作各种材料工序检查验收装饰面拆除采暖管道拆除采 暖 管 道 及 阀门、暖气片安装系统打压装饰面修复竣工验收图纸审核第二章 工程进度计划安排一、网络图,横道图所设计的工程进度的可行性
工期要求:开工日期为 2024 年 6 月,竣工日期为 2024 年 8 月,工期 60 日历天
为使本项目能按合同工期完成
