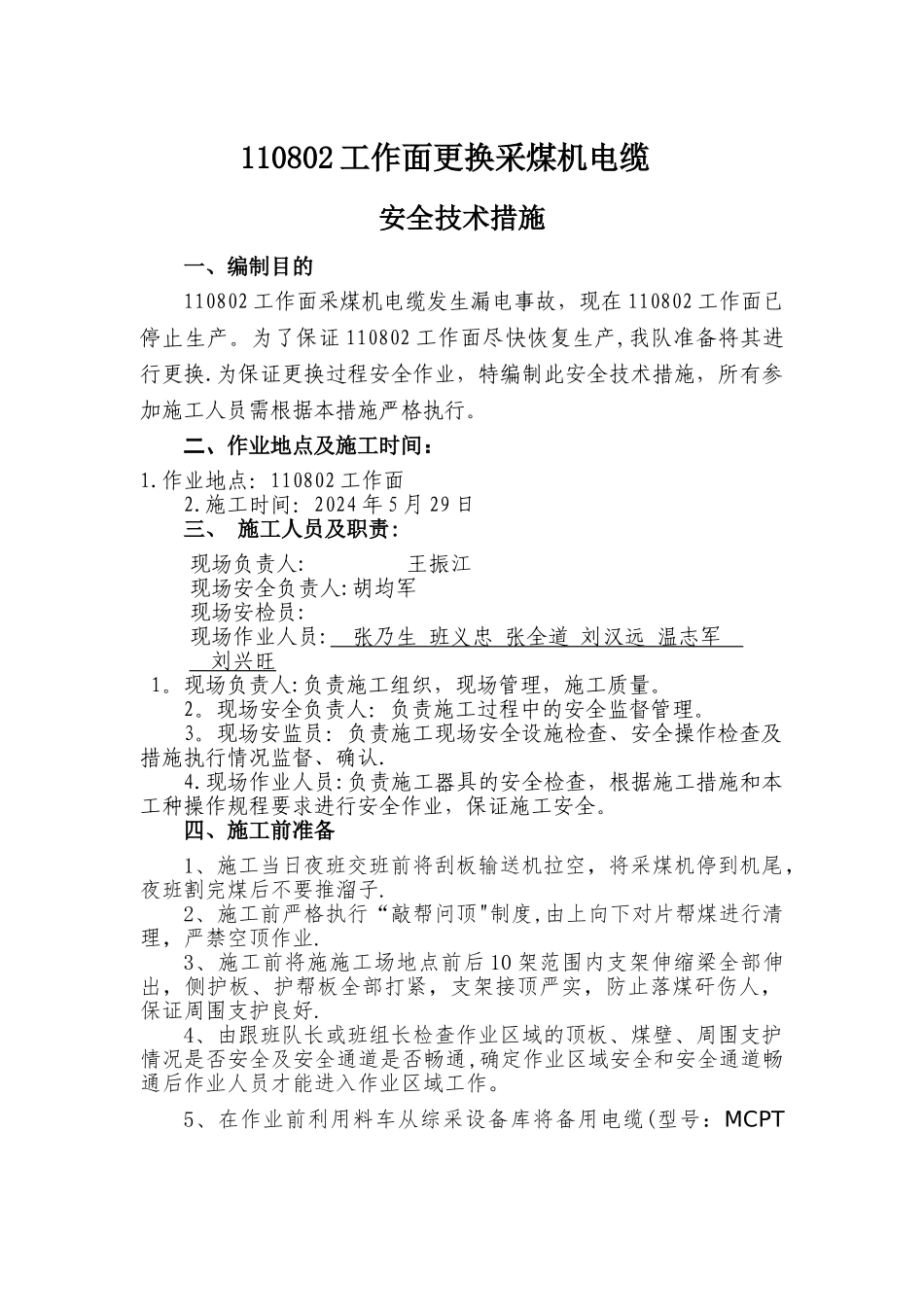

110802 工作面更换采煤机电缆安全技术措施一、编制目的110802 工作面采煤机电缆发生漏电事故,现在 110802 工作面已停止生产
为了保证 110802 工作面尽快恢复生产,我队准备将其进行更换
为保证更换过程安全作业,特编制此安全技术措施,所有参加施工人员需根据本措施严格执行
二、作业地点及施工时间:1
作业地点:110802 工作面2
施工时间:2024 年 5 月 29 日三、 施工人员及职责:现场负责人: 王振江现场安全负责人:胡均军现场安检员:现场作业人员: 张乃生 班义忠 张全道 刘汉远 温志军 刘兴旺 1
现场负责人:负责施工组织,现场管理,施工质量
现场安全负责人:负责施工过程中的安全监督管理
现场安监员:负责施工现场安全设施检查、安全操作检查及措施执行情况监督、确认
现场作业人员:负责施工器具的安全检查,根据施工措施和本工种操作规程要求进行安全作业,保证施工安全
四、施工前准备1、施工当日夜班交班前将刮板输送机拉空,将采煤机停到机尾,夜班割完煤后不要推溜子
2、施工前严格执行“敲帮问顶"制度,由上向下对片帮煤进行清理,严禁空顶作业
3、施工前将施施工场地点前后 10 架范围内支架伸缩梁全部伸出,侧护板、护帮板全部打紧,支架接顶严实,防止落煤矸伤人,保证周围支护良好
4、由跟班队长或班组长检查作业区域的顶板、煤壁、周围支护情况是否安全及安全通道是否畅通,确定作业区域安全和安全通道畅通后作业人员才能进入作业区域工作

5、在作业前利用料车从综采设备库将备用电缆(型号:MCPT 1
3kV 3×95+1×25+4×4)运至 110802 材料顺槽超前支架前方等待安装
6、设备列车附近的行车通道清理出来,保证足够的行车空间7、夜班提前将电缆槽的煤清理洁净,保证检修班可以顺利拆除采煤机电缆夹
8、施工负责人负责准备施工工具,检查工具的完
