某建设单位(甲方)与某施工单位(乙方)签订了某工程项目的施工协议
协议规定:采用单价协议,每一分项工程的工程量增减风险系数为 10%,协议工期 25 天,工期每提前 1 天奖励 3000 元每拖后 1 天罚款 5000 元

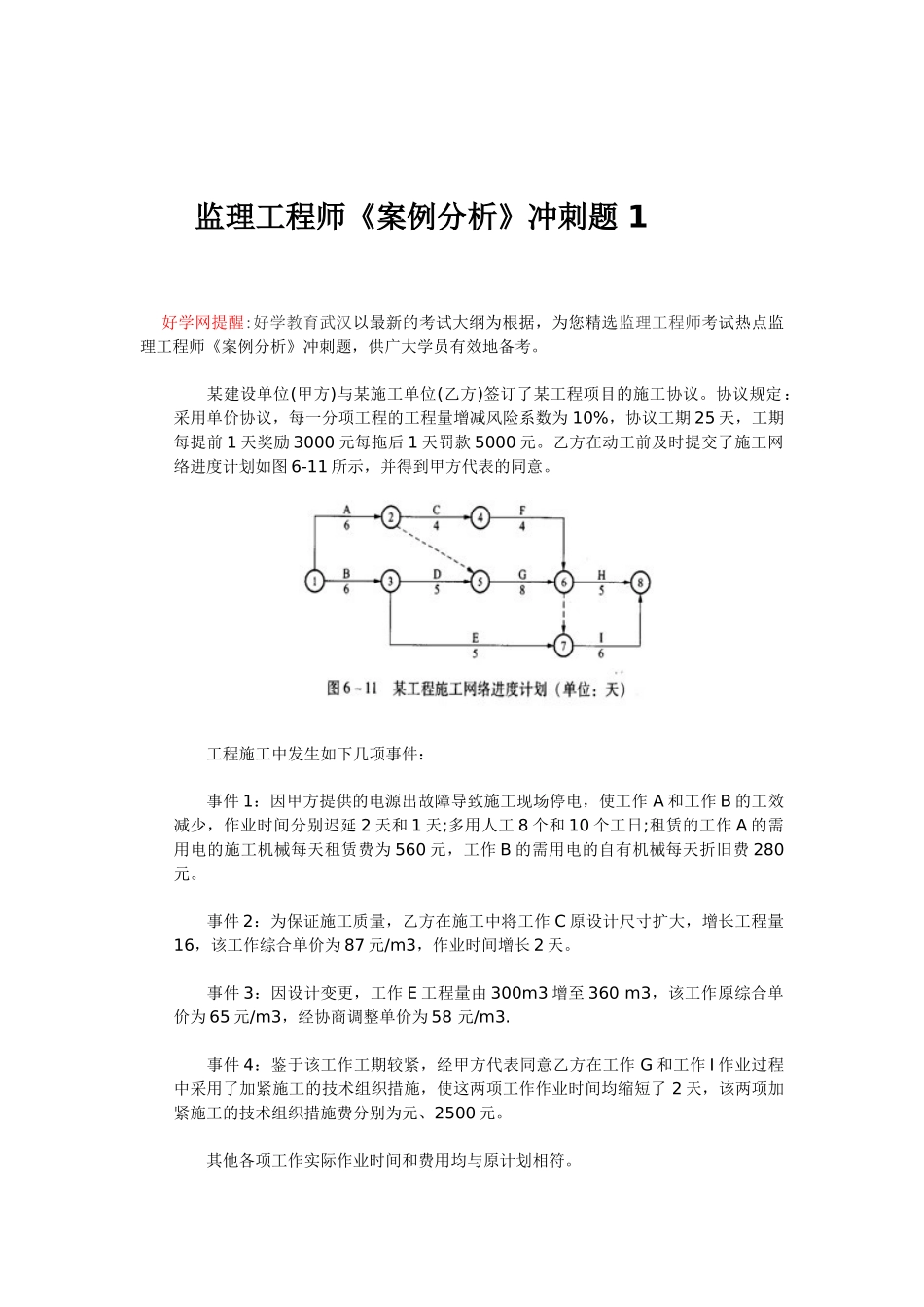

乙方在动工前及时提交了施工网络进度计划如图 6-11 所示,并得到甲方代表的同意
工程施工中发生如下几项事件: 事件 1:因甲方提供的电源出故障导致施工现场停电,使工作 A 和工作 B 的工效减少,作业时间分别迟延 2 天和 1 天;多用人工 8 个和 10 个工日;租赁的工作 A 的需用电的施工机械每天租赁费为 560 元,工作 B 的需用电的自有机械每天折旧费 280元
事件 2:为保证施工质量,乙方在施工中将工作 C 原设计尺寸扩大,增长工程量16,该工作综合单价为 87 元/m3,作业时间增长 2 天
事件 3:因设计变更,工作 E 工程量由 300m3 增至 360 m3,该工作原综合单价为 65 元/m3,经协商调整单价为 58 元/m3
事件 4:鉴于该工作工期较紧,经甲方代表同意乙方在工作 G 和工作 I 作业过程中采用了加紧施工的技术组织措施,使这两项工作作业时间均缩短了 2 天,该两项加紧施工的技术组织措施费分别为元、2500 元
其他各项工作实际作业时间和费用均与原计划相符
上述哪些事件乙方可以提出工期和费用赔偿规定
哪些事件不能提出工期和费用赔偿规定

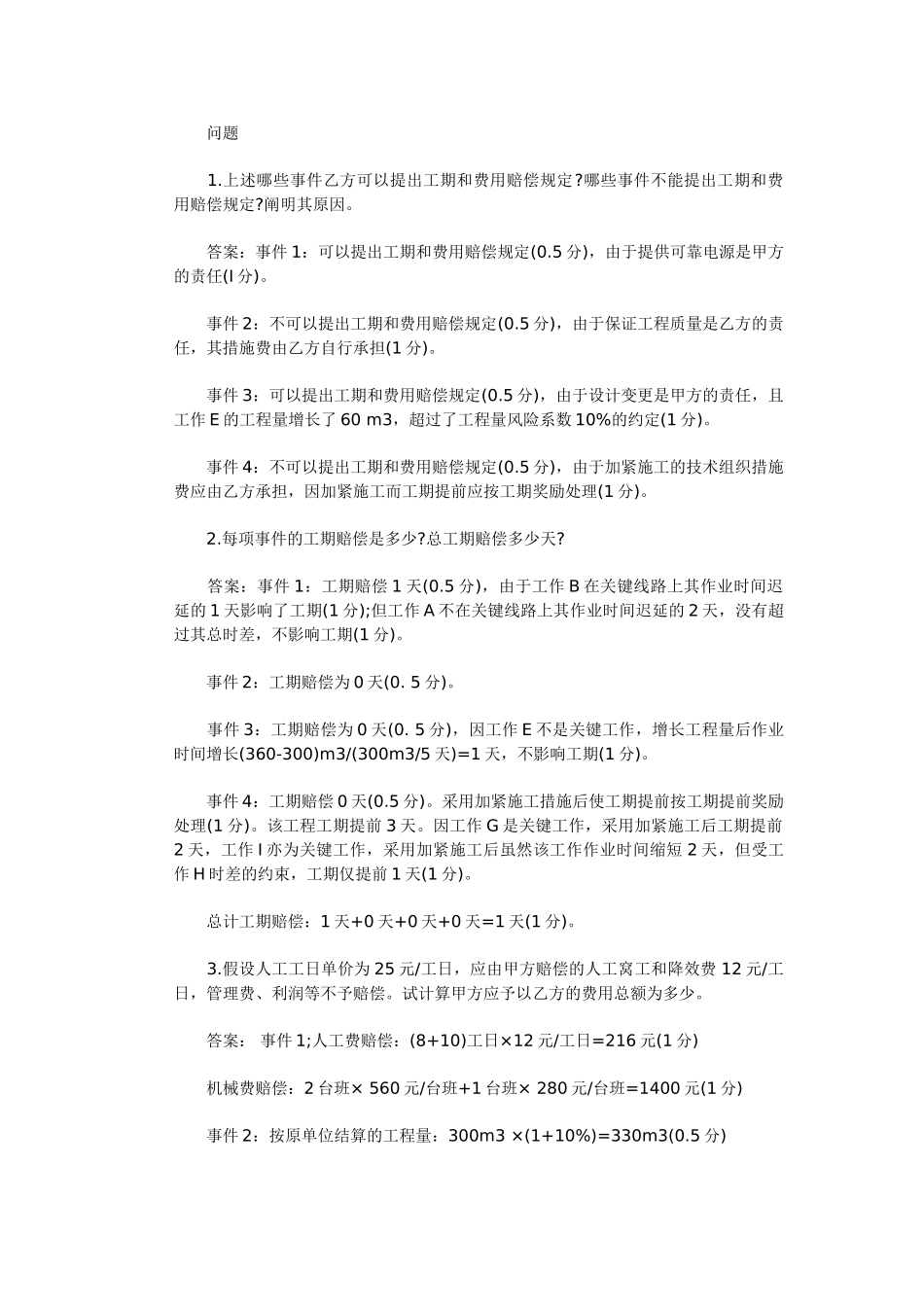

答案:事件 1:可以提出工期和费用赔偿规定(0
5 分),由于提供可靠电源是甲方的责任(I 分)
事件 2:不可以提出工期和费用赔偿规定(0

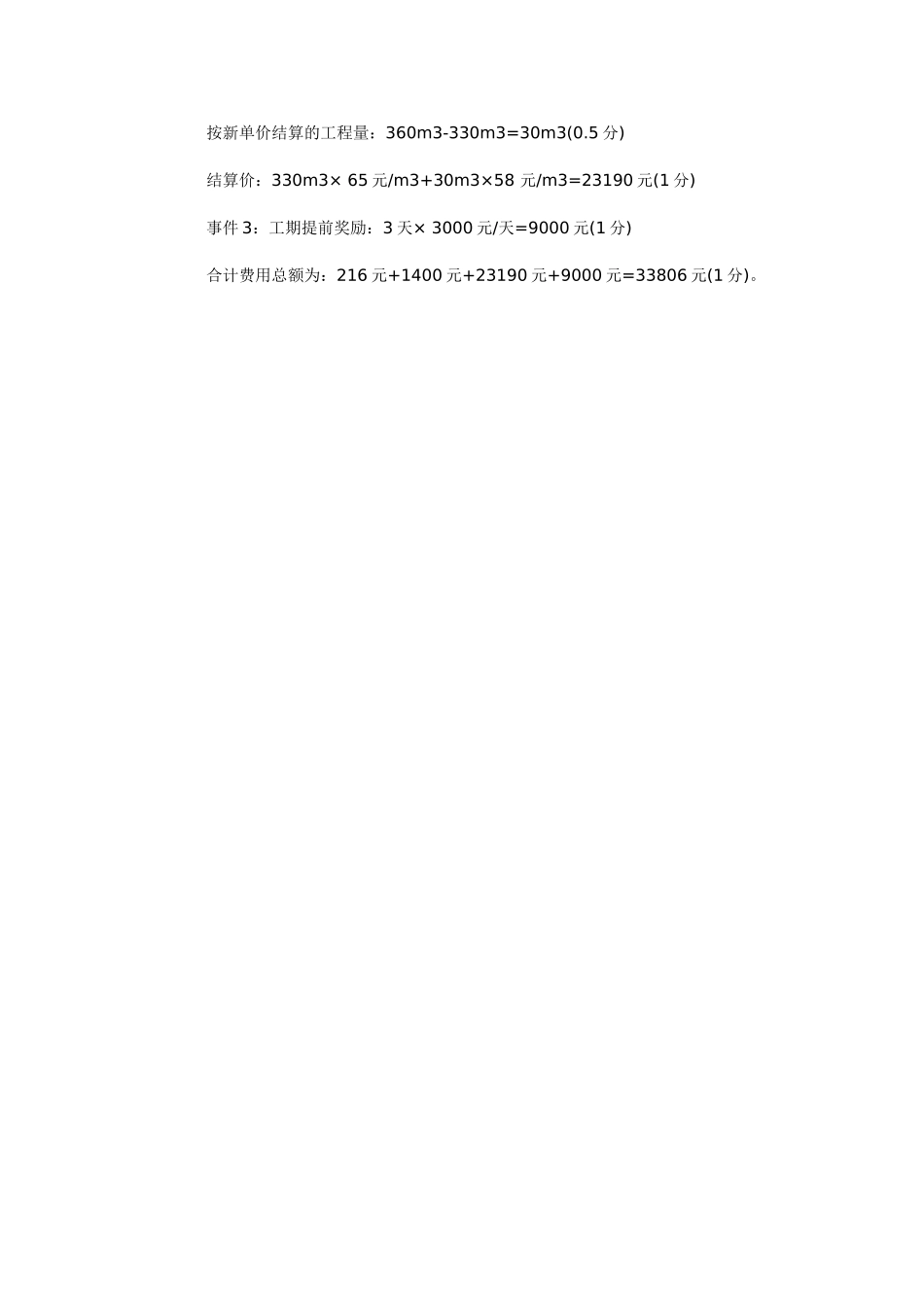

5 分),由于保证工程质量是乙方的责任,其
