电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

2025年施工员题模拟

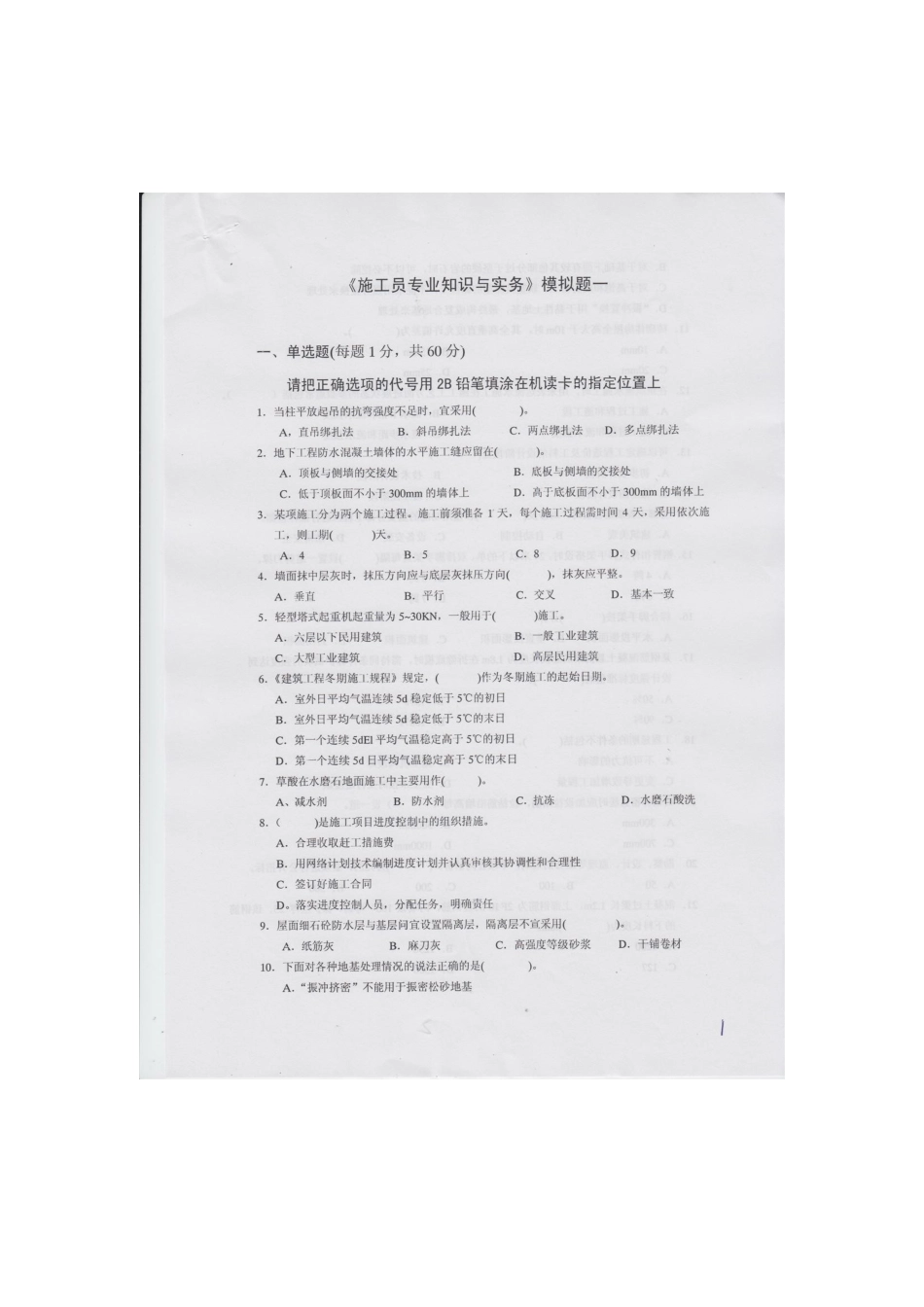

2025年施工员题模拟_第1页
1/6
2025年施工员题模拟_第2页
2/6
2025年施工员题模拟_第3页
3/6
施工员专业知识与实务 (一)答案单选:1—5 BDDCA 6—10 BDD C D1—1 5 CBCDC16—20(CD BBA)21-2 2 (C A)多选: 1—5 AC ABC AC AB C BD6—10 B C A CD ABD ABC B D11—15 AD BC D BC D CD三、案例分析题(共 40 分)请将答案书写在答题纸上(对于选择和表格类案例题,须将序号和 对应的答案同步书写在答题纸上)1.某房屋建筑企业在某市承建一座 1 5层政府办公楼工程的施工,主体是全现浇钢筋混凝土框 架剪力墙构造,建筑面积为3 200 0 m 2,建筑高度为 55。6 m,钢筋混凝土筏板基础。 作为工程的施工员,请你对如下问题做出解答.(2 0 分) 1) 防止大体积混凝土表面裂缝的措施有哪些? (11 分) 2) 大体积混凝土的浇筑方案有哪几种?各自的合用范围.(9分)【答】:1)防止大体积混凝土表面裂缝的措施有:A、 减少混凝土成型时的温度B、减少水泥水化热,选用水化热低的水泥品种。C、提高混凝土的表面温度:对大体积混凝土表面实行保温潮湿养护,使其保持一定温度,或采用加温措施,是防止大体积混凝土表面开裂的有效措施。【答】:2)大体积混凝土的浇筑方案的分类和合用范围如下A、 全面分层:合用于平面尺寸不大的构造。B、分段分层:合用于厚度不大的构造C、斜面分层:合用于长度大大超过宽度的构造。2.某两层现浇钢筋混凝土构造,施工过程为支模板、绑钢筋和浇混凝土。已知每段每层各施工过程的流水节拍分别为:tA=4 d,tB=4 d,tC=2d。当支模板工作队转移到第二构造层的第一段施工时,需待第一层第一段的混凝土养护2d后才能进行。问题:(20 分) 1) 划分流水段有哪些基本规定? (5 分) 2) 在保证各工作队持续施工的条件下,求该工程每层至少的施工段数.(5 分) 3) 绘出流水施工进度计划图。(10 分)【答案】见 P180 等步距异节拍的有关内容。

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

2025年施工员题模拟

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
