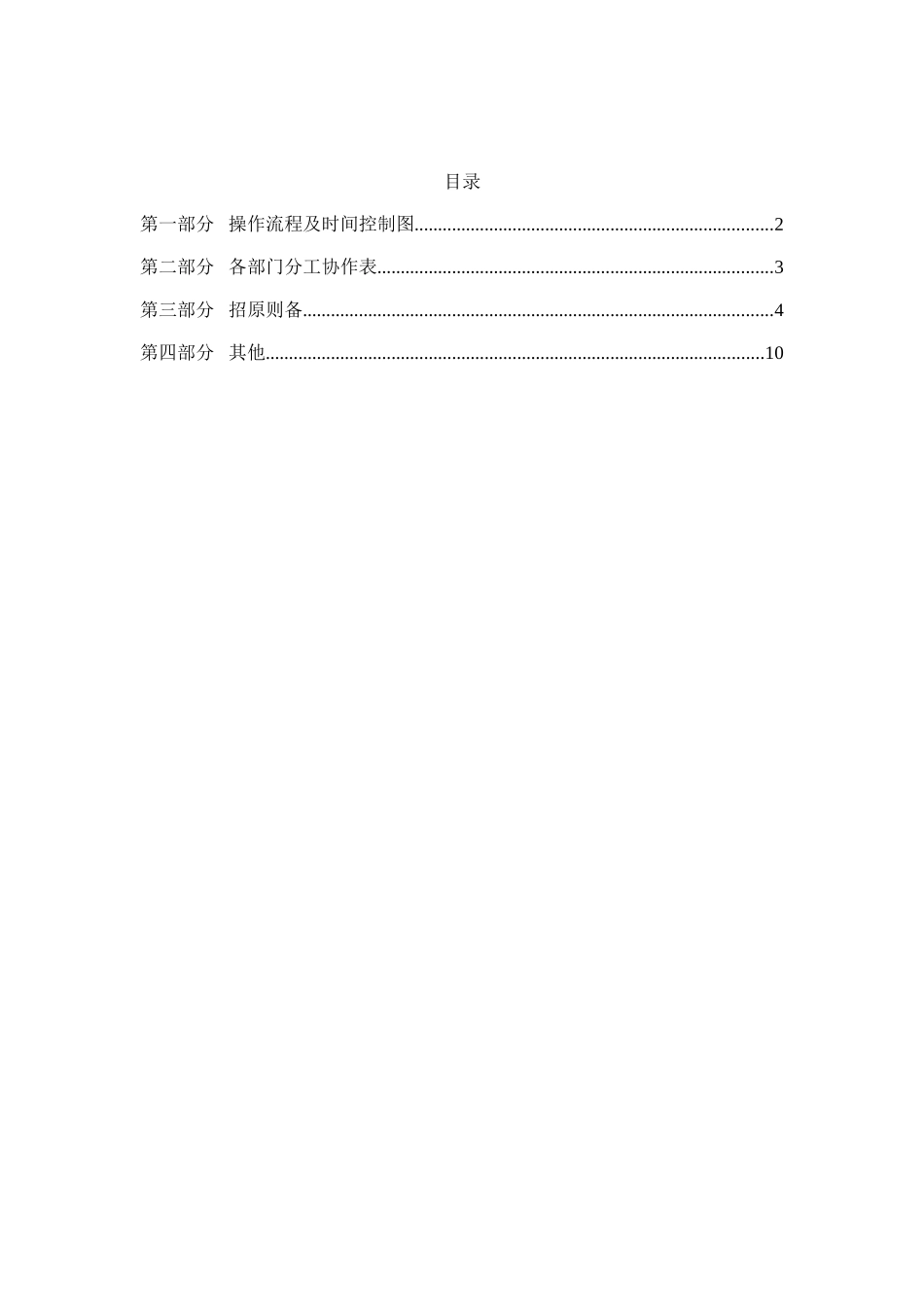

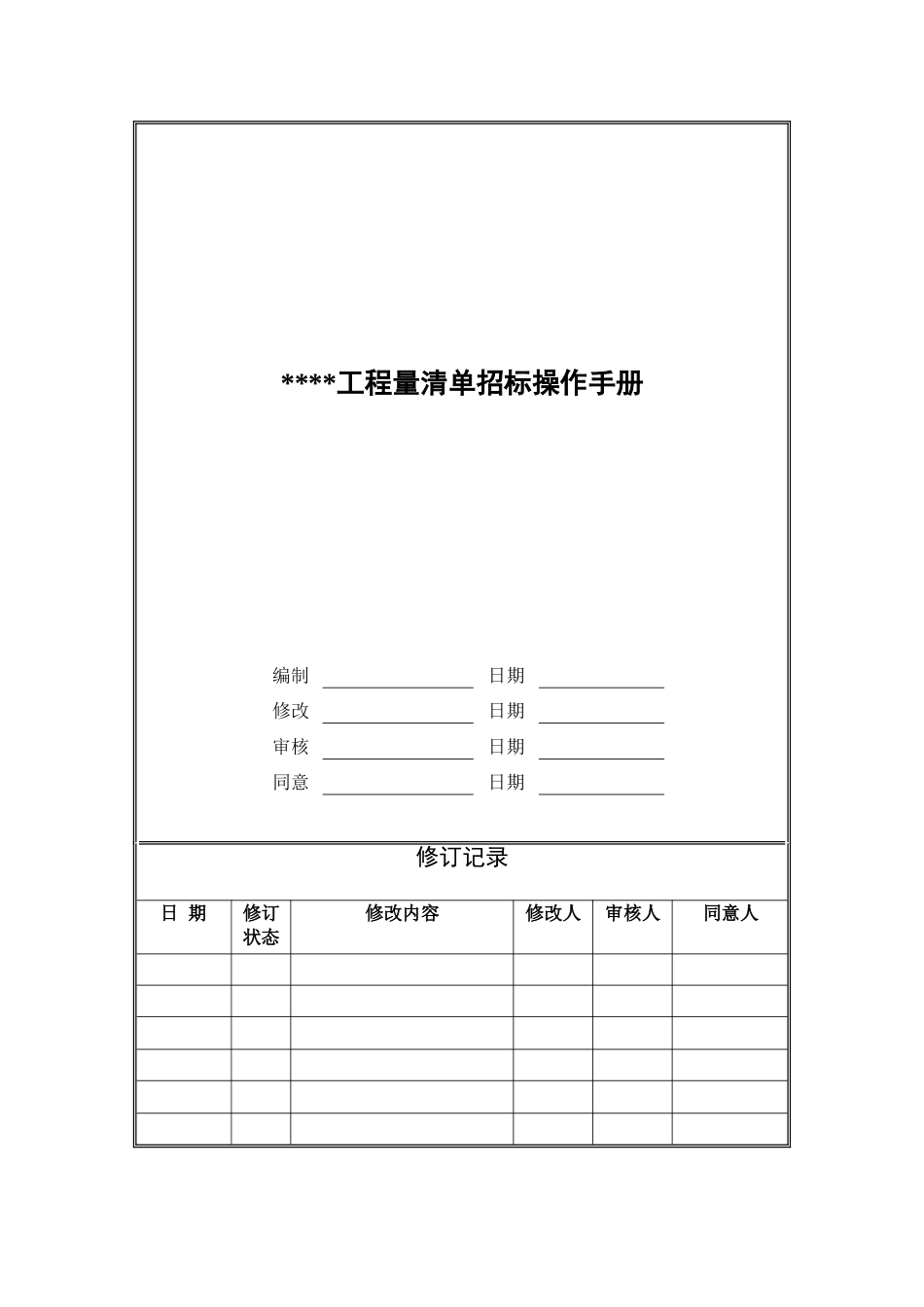

****工程量清单招标操作手册编制日期修改日期审核日期同意日期修订记录日 期修订状态修改内容修改人审核人同意人目录第一部分 操作流程及时间控制图
2第二部分 各部门分工协作表
3第三部分 招原则备
4第四部分 其他

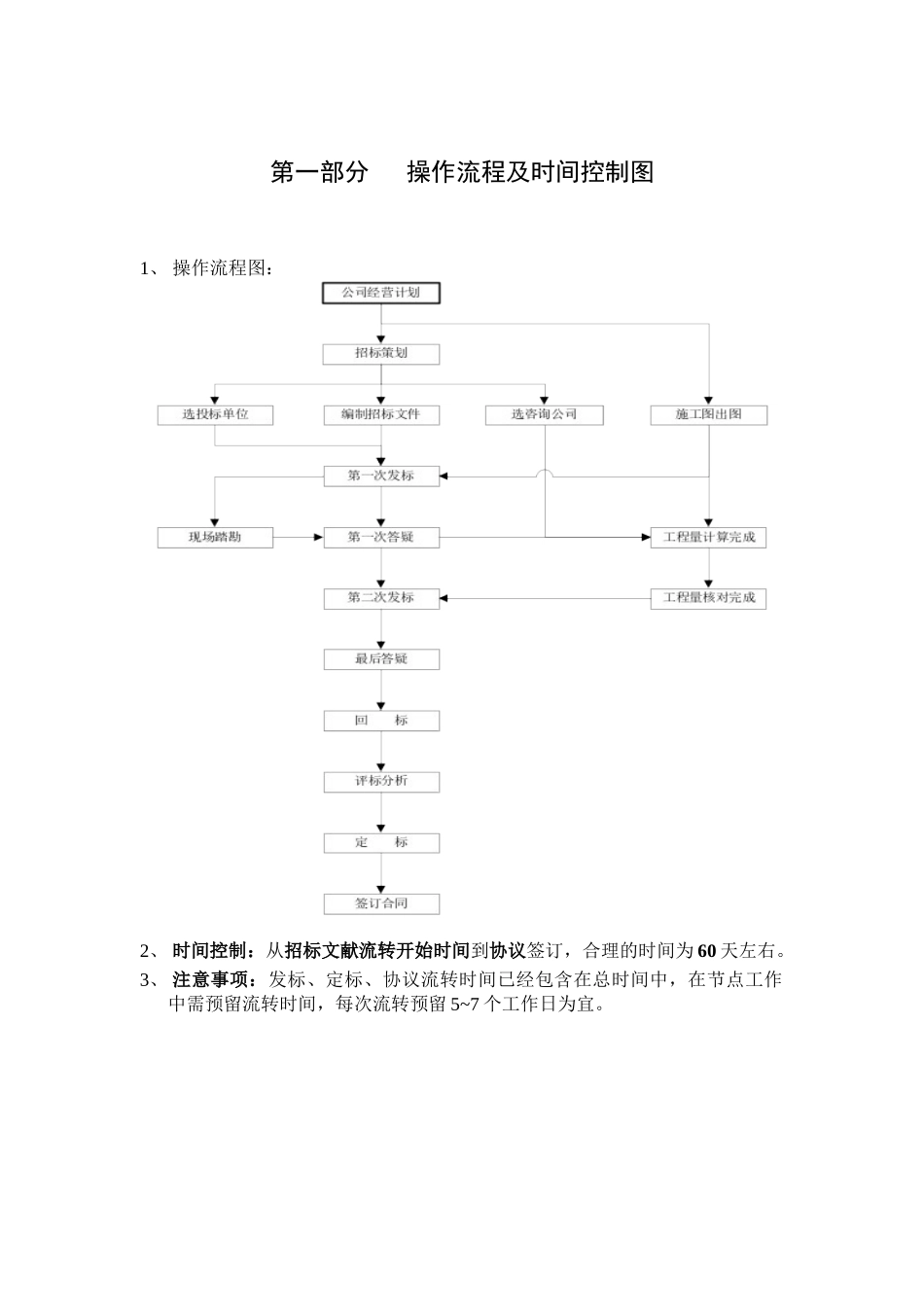

10第一部分 操作流程及时间控制图1、 操作流程图:2、 时间控制:从招标文献流转开始时间到协议签订,合理的时间为 60 天左右
3、 注意事项:发标、定标、协议流转时间已经包含在总时间中,在节点工作中需预留流转时间,每次流转预留 5~7 个工作日为宜
第二部分 各部门分工协作表 工程管理部(采购)成本管理部工程管理部(项目)设计管理部1、前期筹划主持招标筹划会议、主持编制招标计划参与招标筹划会议、参与编制招标计划参与招标筹划会议、参与编制招标计划协助2、招原则备主持选择投标单位、主持编制招标文献选择征询企业、参与选择投标单位、编制招标文献商务条款参与选择投标单位、参与招标文献编制并提出意见、编制现场阐明主持编制交楼原则、主持编制材料设备清单3
