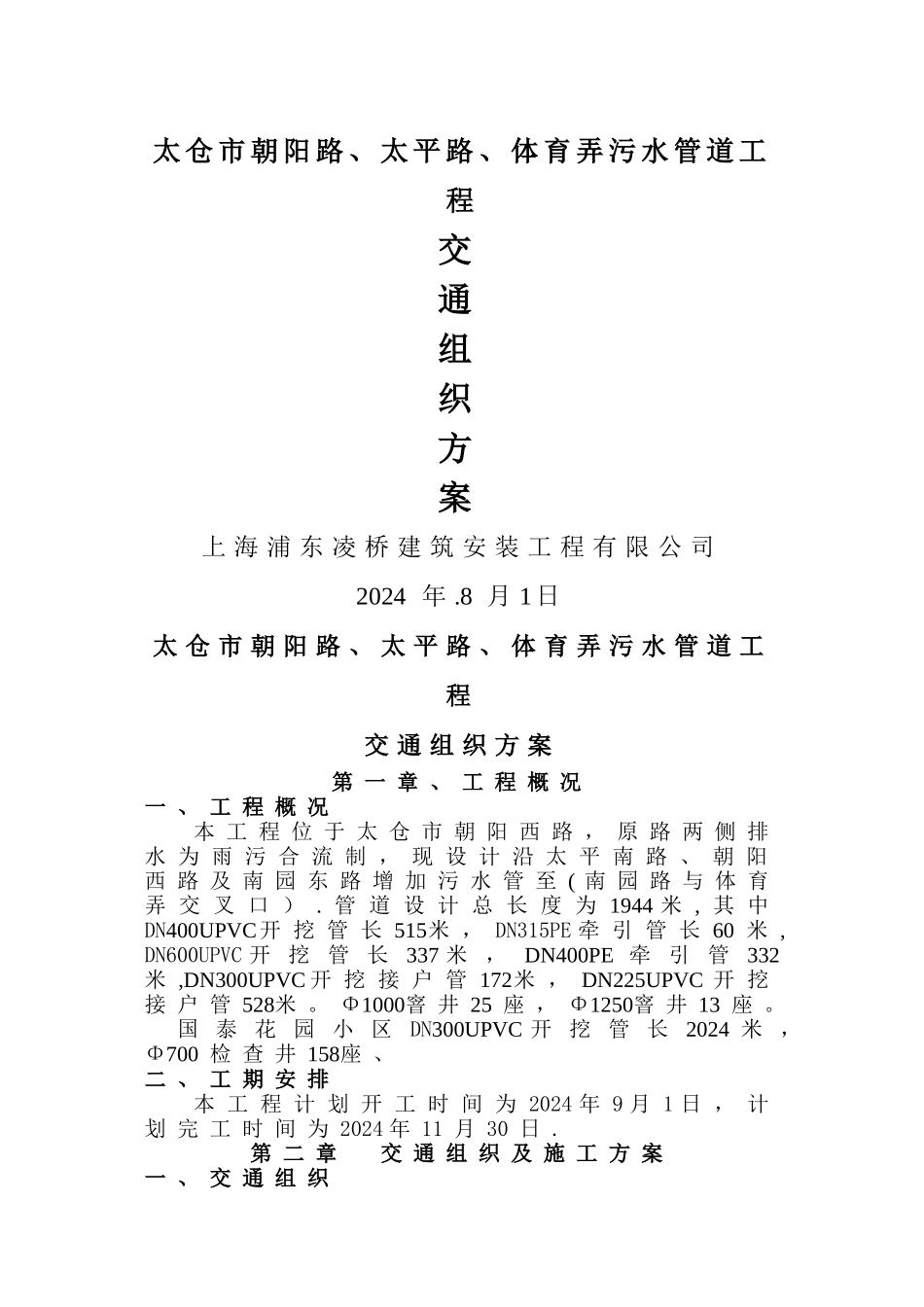

太 仓 市 朝 阳 路 、 太 平 路 、 体 育 弄 污 水 管 道 工程交通组织方案上 海 浦 东 凌 桥 建 筑 安 装 工 程 有 限 公 司2024 年
8 月 1 日太 仓 市 朝 阳 路 、 太 平 路 、 体 育 弄 污 水 管 道 工程交 通 组 织 方 案第 一 章 、 工 程 概 况一 、 工 程 概 况本 工 程 位 于 太 仓 市 朝 阳 西 路 , 原 路 两 侧 排水 为 雨 污 合 流 制 , 现 设 计 沿 太 平 南 路 、 朝 阳西 路 及 南 园 东 路 增 加 污 水 管 至 ( 南 园 路 与 体 育弄 交 叉 口 )
管 道 设 计 总 长 度 为 1944 米 , 其 中DN400UPVC开 挖 管 长 515米 , DN315PE 牵 引 管 长 60 米 ,DN600UPVC 开挖管长337 米,DN400PE 牵引管332米 ,DN300UPVC 开 挖 接 户 管 172米 , DN225UPVC 开 挖接 户 管 528米
Φ1000窨 井 25 座 , Φ1250窨 井 13 座
国 泰 花 园 小 区DN300UPVC 开 挖 管 长 2024 米 ,Φ700 检 查 井 158座 、二 、 工 期 安 排本 工 程 计 划 开 工 时 间 为 2024 年 9 月 1 日 , 计划 完 工 时 间 为 2024 年 11 月 30 日
第 二 章 交 通 组 织 及 施 工 方 案一 、 交 通 组 织为 保 障 朝 阳 路 污 水 管 道 工 程 在 实 施 期 间 车辆 的 正 常 通 行 , 需 要 制 定 相 应 的 交 通 组 织 方案 , 一 方 面 保 证 交 通 畅 通 , 另 一 方 面 保 证 管道 施 工 的 有 序 进 行

(1 ) 组 织 有 效 的 交 通 组 织 框
