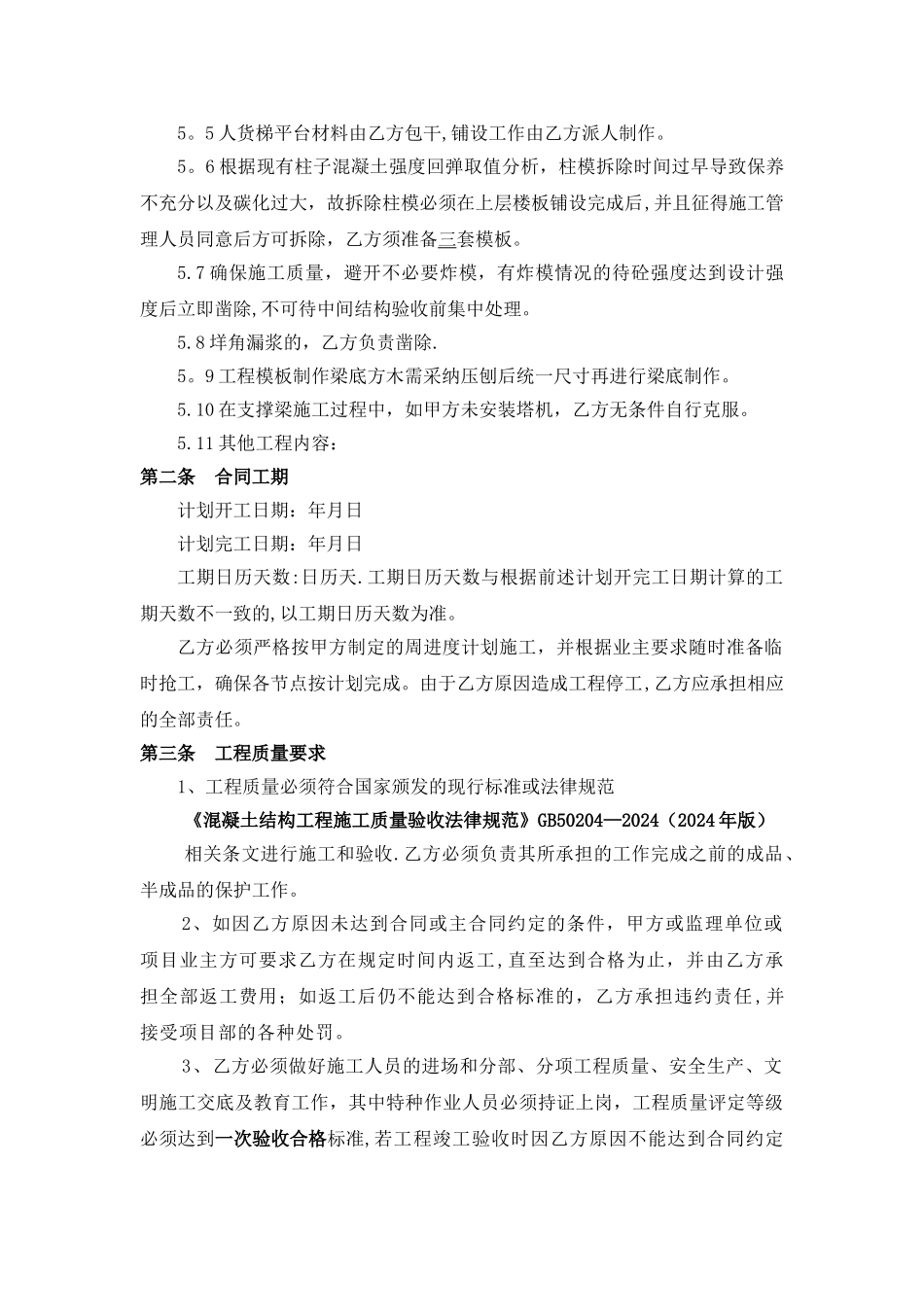

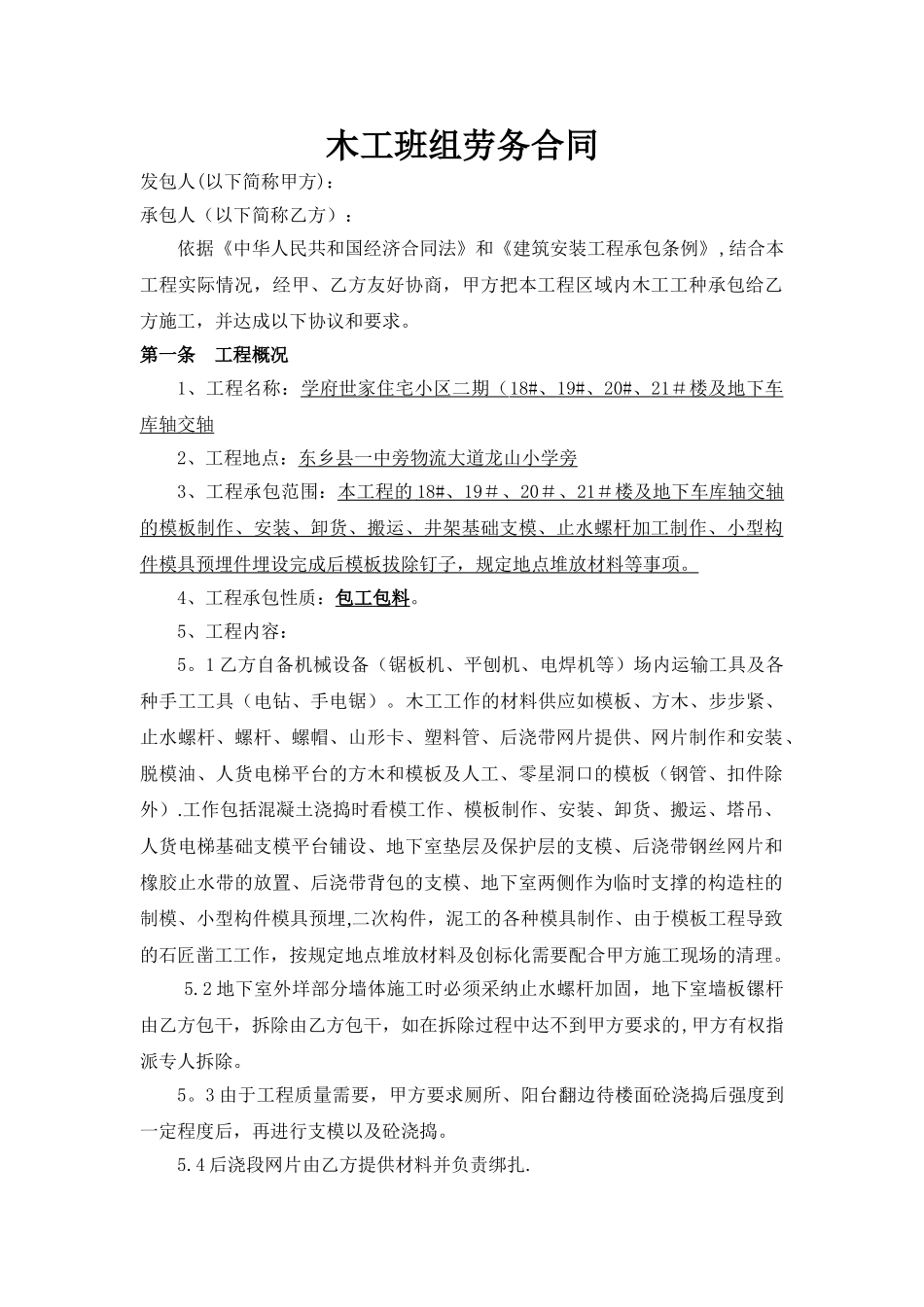

木工班组劳务合同发包人(以下简称甲方):承包人(以下简称乙方):依据《中华人民共和国经济合同法》和《建筑安装工程承包条例》,结合本工程实际情况,经甲、乙方友好协商,甲方把本工程区域内木工工种承包给乙方施工,并达成以下协议和要求。第一条 工程概况1、工程名称:学府世家住宅小区二期( 18# 、 19# 、 20# 、 21 #楼及地下车 库 轴交轴 2、工程地点:东乡县一中旁物流大道龙山小学旁3、工程承包范围:本工程的 18# 、 19 #、 20 #、 21 #楼及地下车库 轴交轴 的模板制作、安装、卸货、搬运、井架基础支模、止水螺杆加工制作、小型构件模具预埋件埋设完成后模板拔除钉子,规定地点堆放材料等事项。4、工程承包性质:包工包料。5、工程内容:5。1 乙方自备机械设备(锯板机、平刨机、电焊机等)场内运输工具及各种手工工具(电钻、手电锯)。木工工作的材料供应如模板、方木、步步紧、止水螺杆、螺杆、螺帽、山形卡、塑料管、后浇带网片提供、网片制作和安装、脱模油、人货电梯平台的方木和模板及人工、零星洞口的模板(钢管、扣件除外).工作包括混凝土浇捣时看模工作、模板制作、安装、卸货、搬运、塔吊、人货电梯基础支模平台铺设、地下室垫层及保护层的支模、后浇带钢丝网片和橡胶止水带的放置、后浇带背包的支模、地下室两侧作为临时支撑的构造柱的制模、小型构件模具预埋,二次构件,泥工的各种模具制作、由于模板工程导致的石匠凿工工作,按规定地点堆放材料及创标化需要配合甲方施工现场的清理。5.2 地下室外垟部分墙体施工时必须采纳止水螺杆加固,地下室墙板镙杆由乙方包干,拆除由乙方包干,如在拆除过程中达不到甲方要求的,甲方有权指派专人拆除。5。3 由于工程质量需要,甲方要求厕所、阳台翻边待楼面砼浇捣后强度到一定程度后,再进行支模以及砼浇捣。5.4 后浇段网片由乙方提供材料并负责绑扎.5。5 人货梯平台材料由乙方包干,铺设工作由乙方派人制作。5。6 根据现有柱子混凝土强度回弹取值分析,柱模拆除时间过早导致保养不充分以及碳化过大,故拆除柱模必须在上层楼板铺设完成后,并且征得施工管理人员同意后方可拆除,乙方须准备三套模板。5.7 确保施工质量,避开不必要炸模,有炸模情况的待砼强度达到设计强度后立即凿除,不可待中间结构验收前集中处理。5.8 垟角漏浆的,乙方负责凿除.5。9 工程模板制作梁底方木需采纳压刨后统一尺寸再进行梁底制作。5.10 在支撑梁施工过程中,如甲方...
