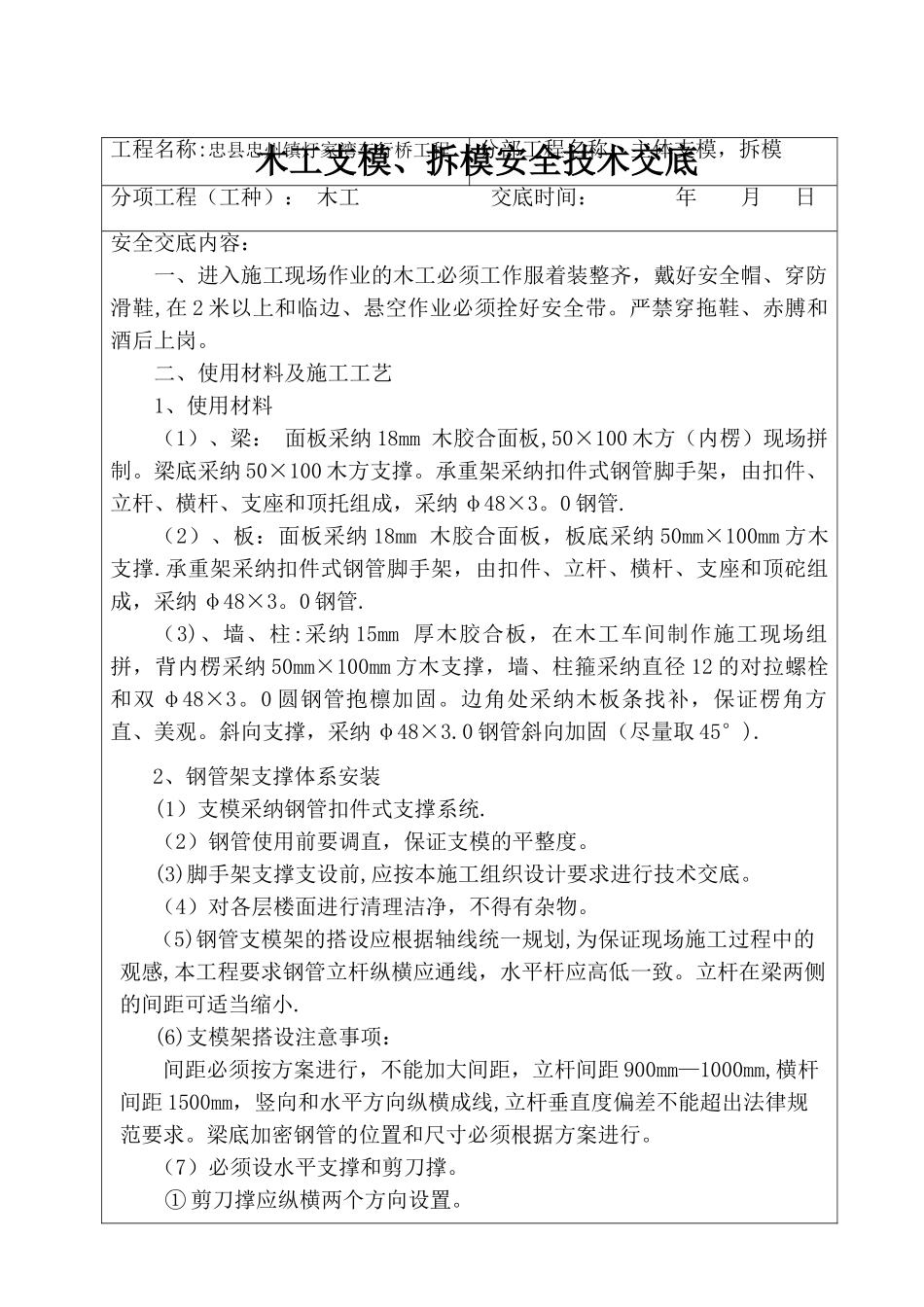

工程名称:忠县忠州镇灯家湾车行桥工程分部工程名称:主体支模,拆模分项工程(工种): 木工 交底时间: 年 月 日安全交底内容:一、进入施工现场作业的木工必须工作服着装整齐,戴好安全帽、穿防滑鞋,在 2 米以上和临边、悬空作业必须拴好安全带
严禁穿拖鞋、赤膊和酒后上岗
二、使用材料及施工工艺1、使用材料(1)、梁: 面板采纳 18mm 木胶合面板,50×100 木方(内楞)现场拼制
梁底采纳 50×100 木方支撑
承重架采纳扣件式钢管脚手架,由扣件、立杆、横杆、支座和顶托组成,采纳 φ48×3
(2)、板:面板采纳 18mm 木胶合面板,板底采纳 50mm×100mm 方木支撑
承重架采纳扣件式钢管脚手架,由扣件、立杆、横杆、支座和顶砣组成,采纳 φ48×3
(3)、墙、柱:采纳 15mm 厚木胶合板,在木工车间制作施工现场组拼,背内楞采纳 50mm×100mm 方木支撑,墙、柱箍采纳直径 12 的对拉螺栓和双 φ48×3
0 圆钢管抱檩加固
边角处采纳木板条找补,保证楞角方直、美观
斜向支撑,采纳 φ48×3
0 钢管斜向加固(尽量取 45°)
2、钢管架支撑体系安装(1)支模采纳钢管扣件式支撑系统
(2)钢管使用前要调直,保证支模的平整度
(3)脚手架支撑支设前,应按本施工组织设计要求进行技术交底
(4)对各层楼面进行清理洁净,不得有杂物
(5)钢管支模架的搭设应根据轴线统一规划,为保证现场施工过程中的观感,本工程要求钢管立杆纵横应通线,水平杆应高低一致
立杆在梁两侧的间距可适当缩小
(6)支模架搭设注意事项:间距必须按方案进行,不能加大间距,立杆间距 900mm—1000mm,横杆间距 1500mm,竖向和水平方向纵横成线,立杆垂直度偏差不能超出法律规范要求
梁底加密钢管的位置和尺寸必须根据方案进行
(7)必须设水平支撑和剪刀撑

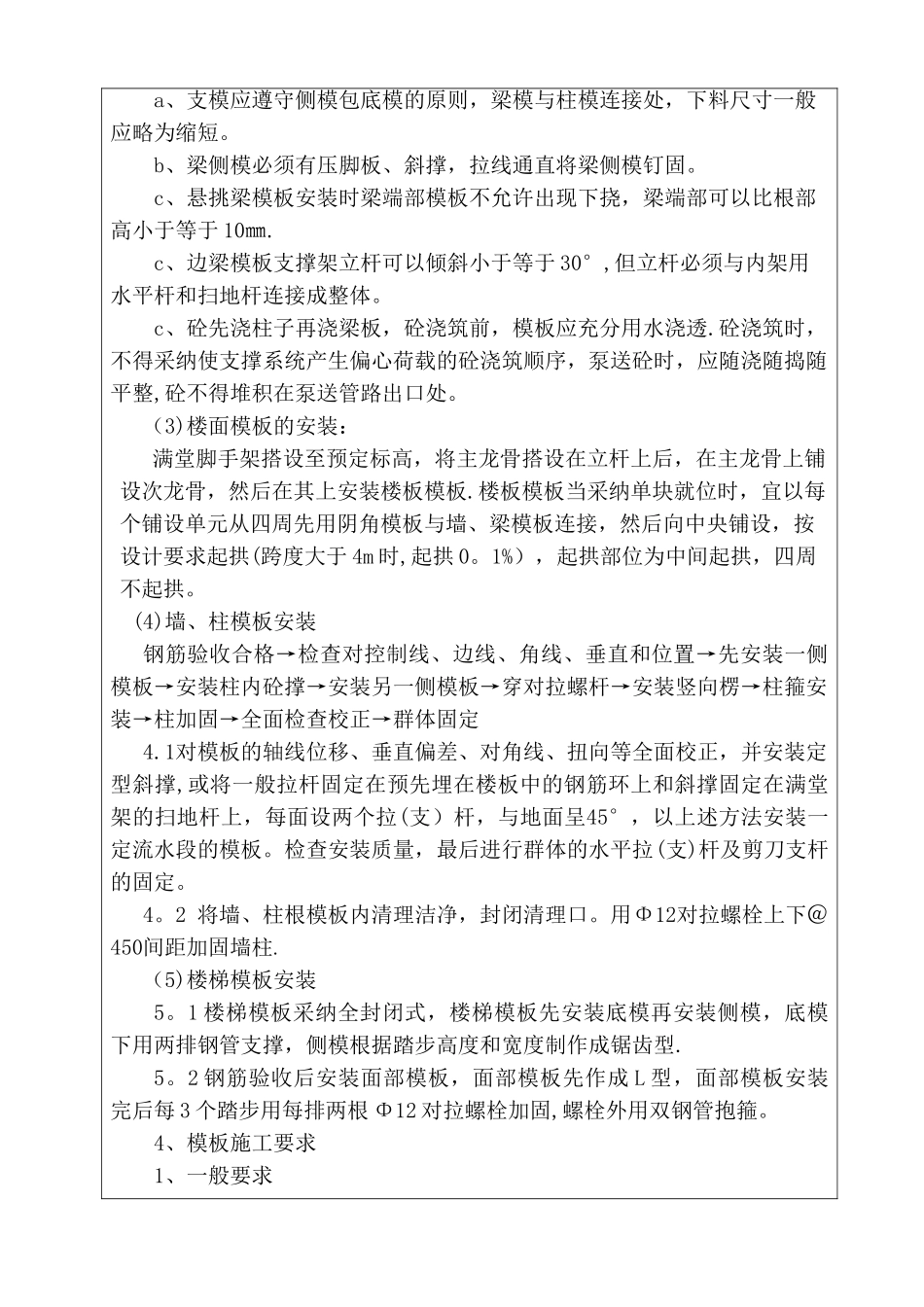

① 剪刀撑应纵横两
