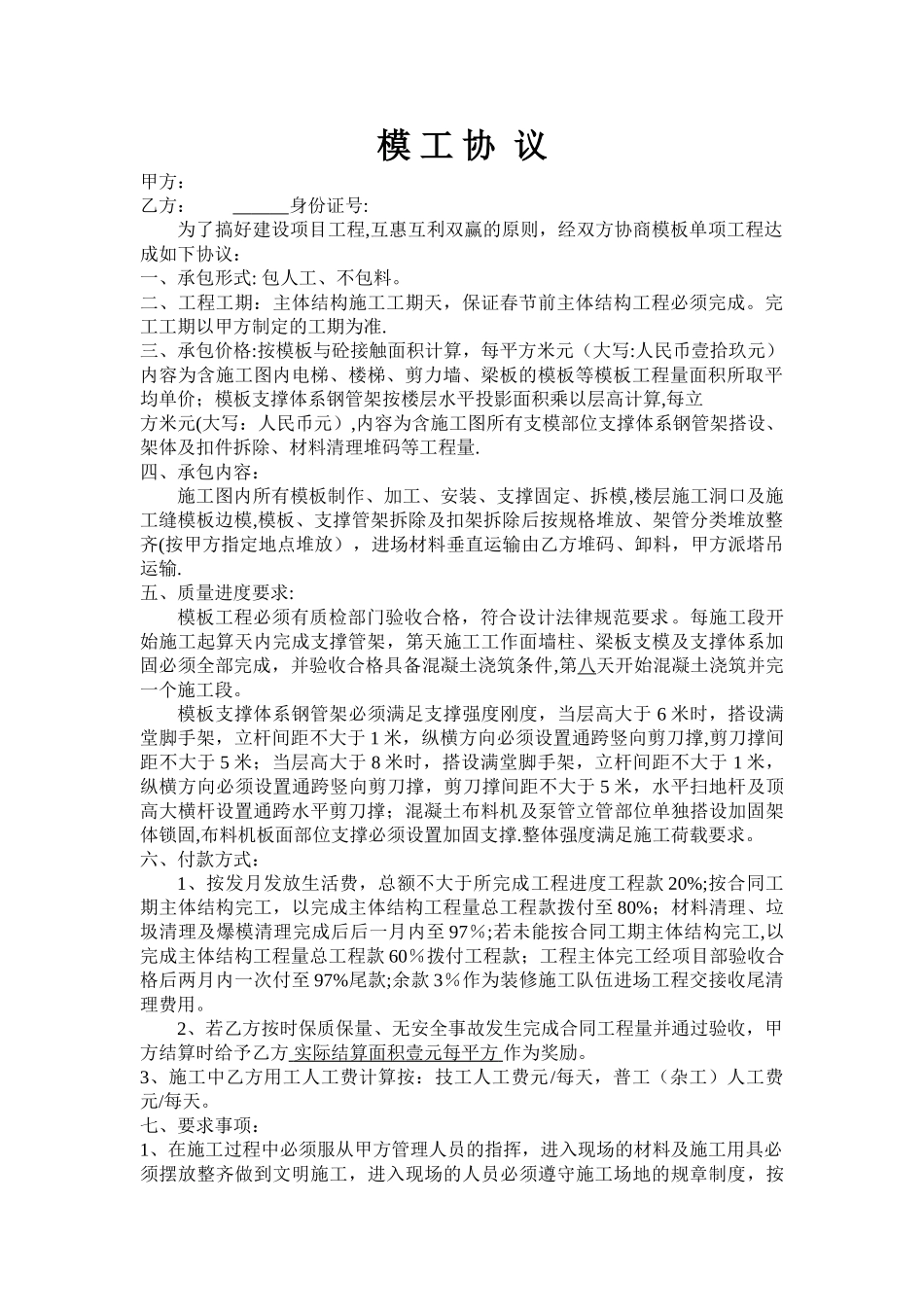

模 工 协 议甲方: 乙方: 身份证号:为了搞好建设项目工程,互惠互利双赢的原则,经双方协商模板单项工程达成如下协议:一、承包形式: 包人工、不包料
二、工程工期:主体结构施工工期天,保证春节前主体结构工程必须完成
完工工期以甲方制定的工期为准
三、承包价格:按模板与砼接触面积计算,每平方米元(大写:人民币壹拾玖元)内容为含施工图内电梯、楼梯、剪力墙、梁板的模板等模板工程量面积所取平均单价;模板支撑体系钢管架按楼层水平投影面积乘以层高计算,每立方米元(大写:人民币元),内容为含施工图所有支模部位支撑体系钢管架搭设、架体及扣件拆除、材料清理堆码等工程量
四、承包内容:施工图内所有模板制作、加工、安装、支撑固定、拆模,楼层施工洞口及施工缝模板边模,模板、支撑管架拆除及扣架拆除后按规格堆放、架管分类堆放整齐(按甲方指定地点堆放),进场材料垂直运输由乙方堆码、卸料,甲方派塔吊运输
五、质量进度要求:模板工程必须有质检部门验收合格,符合设计法律规范要求
每施工段开始施工起算天内完成支撑管架,第天施工工作面墙柱、梁板支模及支撑体系加固必须全部完成,并验收合格具备混凝土浇筑条件,第八天开始混凝土浇筑并完一个施工段
模板支撑体系钢管架必须满足支撑强度刚度,当层高大于 6 米时,搭设满堂脚手架,立杆间距不大于 1 米,纵横方向必须设置通跨竖向剪刀撑,剪刀撑间距不大于 5 米;当层高大于 8 米时,搭设满堂脚手架,立杆间距不大于 1 米,纵横方向必须设置通跨竖向剪刀撑,剪刀撑间距不大于 5 米,水平扫地杆及顶高大横杆设置通跨水平剪刀撑;混凝土布料机及泵管立管部位单独搭设加固架体锁固,布料机板面部位支撑必须设置加固支撑
整体强度满足施工荷载要求

六、付款方式:1、按发月发放生活费,总额不大于所完成工程进度工程款 20%;按合同工期主体结构完工,以完成主体结构工程量总工程款拨付至 80%;材料清
