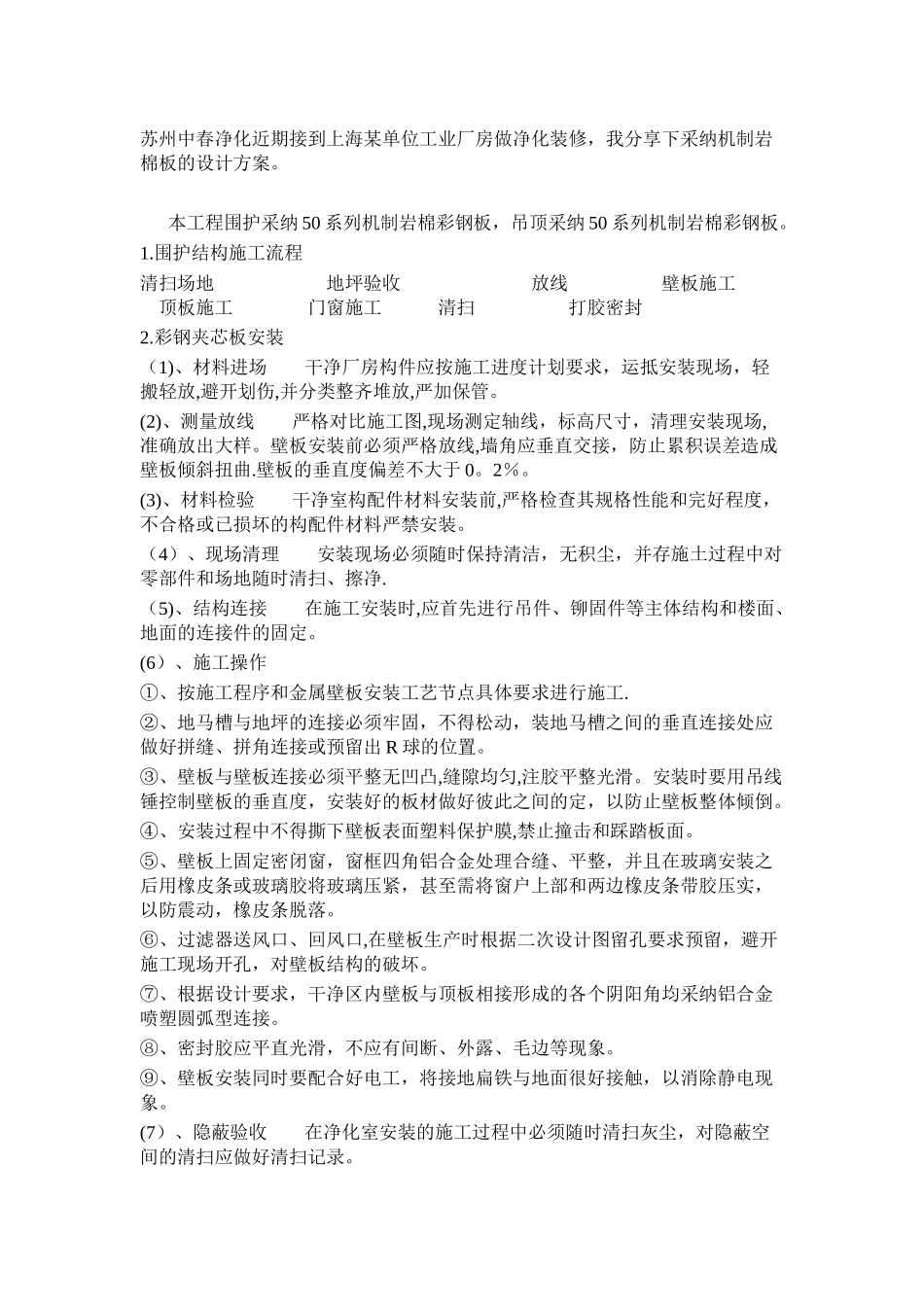

苏州中春净化近期接到上海某单位工业厂房做净化装修,我分享下采纳机制岩棉板的设计方案
本工程围护采纳 50 系列机制岩棉彩钢板,吊顶采纳 50 系列机制岩棉彩钢板
围护结构施工流程清扫场地 地坪验收 放线 壁板施工 顶板施工 门窗施工 清扫 打胶密封2
彩钢夹芯板安装(1)、材料进场 干净厂房构件应按施工进度计划要求,运抵安装现场,轻搬轻放,避开划伤,并分类整齐堆放,严加保管
(2)、测量放线 严格对比施工图,现场测定轴线,标高尺寸,清理安装现场,准确放出大样
壁板安装前必须严格放线,墙角应垂直交接,防止累积误差造成壁板倾斜扭曲
壁板的垂直度偏差不大于 0
(3)、材料检验 干净室构配件材料安装前,严格检查其规格性能和完好程度,不合格或已损坏的构配件材料严禁安装
(4)、现场清理 安装现场必须随时保持清洁,无积尘,并存施土过程中对零部件和场地随时清扫、擦净
(5)、结构连接 在施工安装时,应首先进行吊件、铆固件等主体结构和楼面、地面的连接件的固定
(6)、施工操作①、按施工程序和金属壁板安装工艺节点具体要求进行施工
②、地马槽与地坪的连接必须牢固,不得松动,装地马槽之间的垂直连接处应做好拼缝、拼角连接或预留出 R 球的位置
③、壁板与壁板连接必须平整无凹凸,缝隙均匀,注胶平整光滑
安装时要用吊线锤控制壁板的垂直度,安装好的板材做好彼此之间的定,以防止壁板整体倾倒
④、安装过程中不得撕下壁板表面塑料保护膜,禁止撞击和踩踏板面
⑤、壁板上固定密闭窗,窗框四角铝合金处理合缝、平整,并且在玻璃安装之后用橡皮条或玻璃胶将玻璃压紧,甚至需将窗户上部和两边橡皮条带胶压实,以防震动,橡皮条脱落
⑥、过滤器送风口、回风口,在壁板生产时根据二次设计图留孔要求预留,避开施工现场开孔,对壁板结构的破坏

⑦、根据设计要求,干净区内壁板与顶板相接形成的各个阴阳角均采纳铝合金喷塑圆弧型连接
